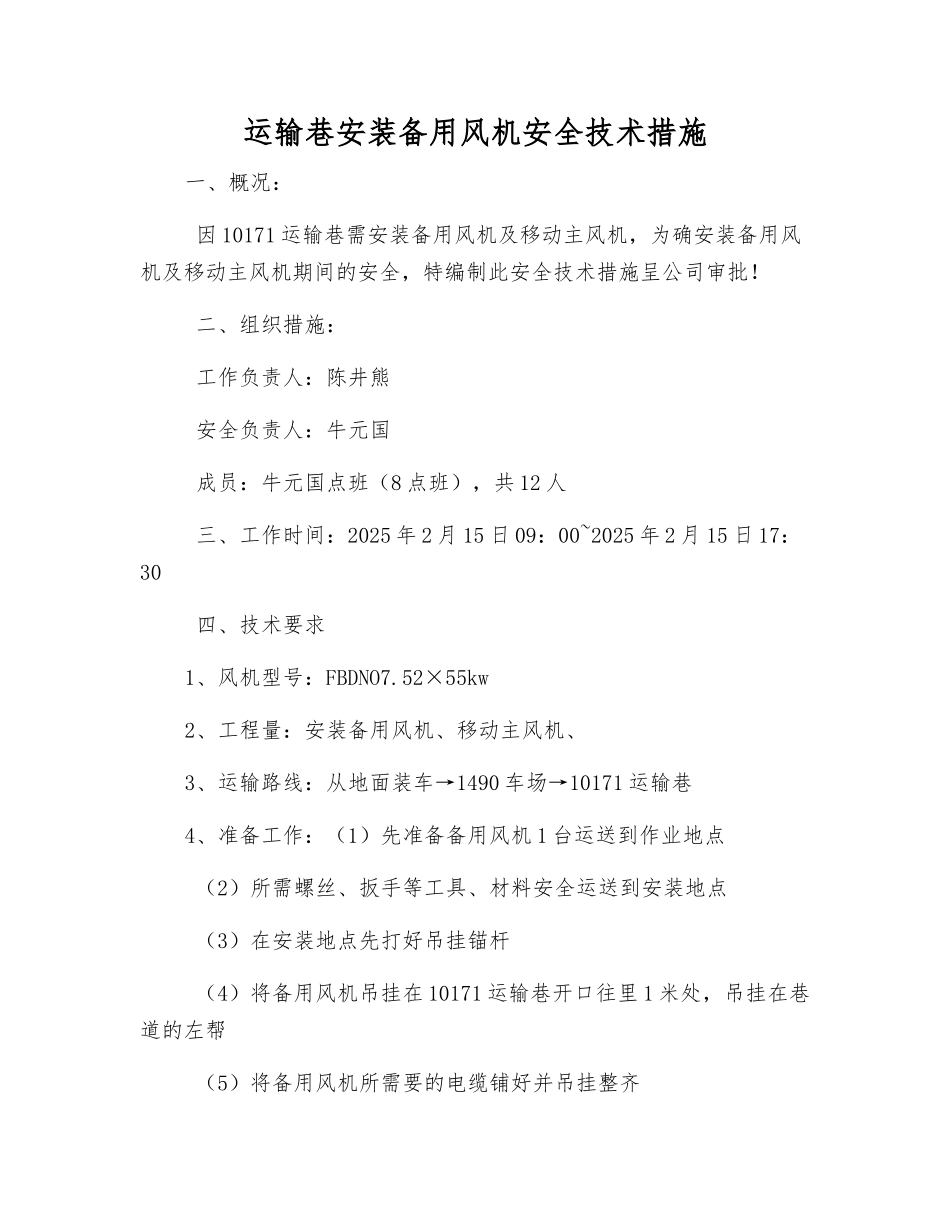

运输巷安装备用风机安全技术措施一、概况: 因 10171 运输巷需安装备用风机及移动主风机,为确安装备用风机及移动主风机期间的安全,特编制此安全技术措施呈公司审批
二、组织措施: 工作负责人:陈井熊 安全负责人:牛元国 成员:牛元国点班(8 点班),共 12 人 三、工作时间:2025 年 2 月 15 日 09:00~2025 年 2 月 15 日 17:30 四、技术要求1、风机型号:FBDNO7

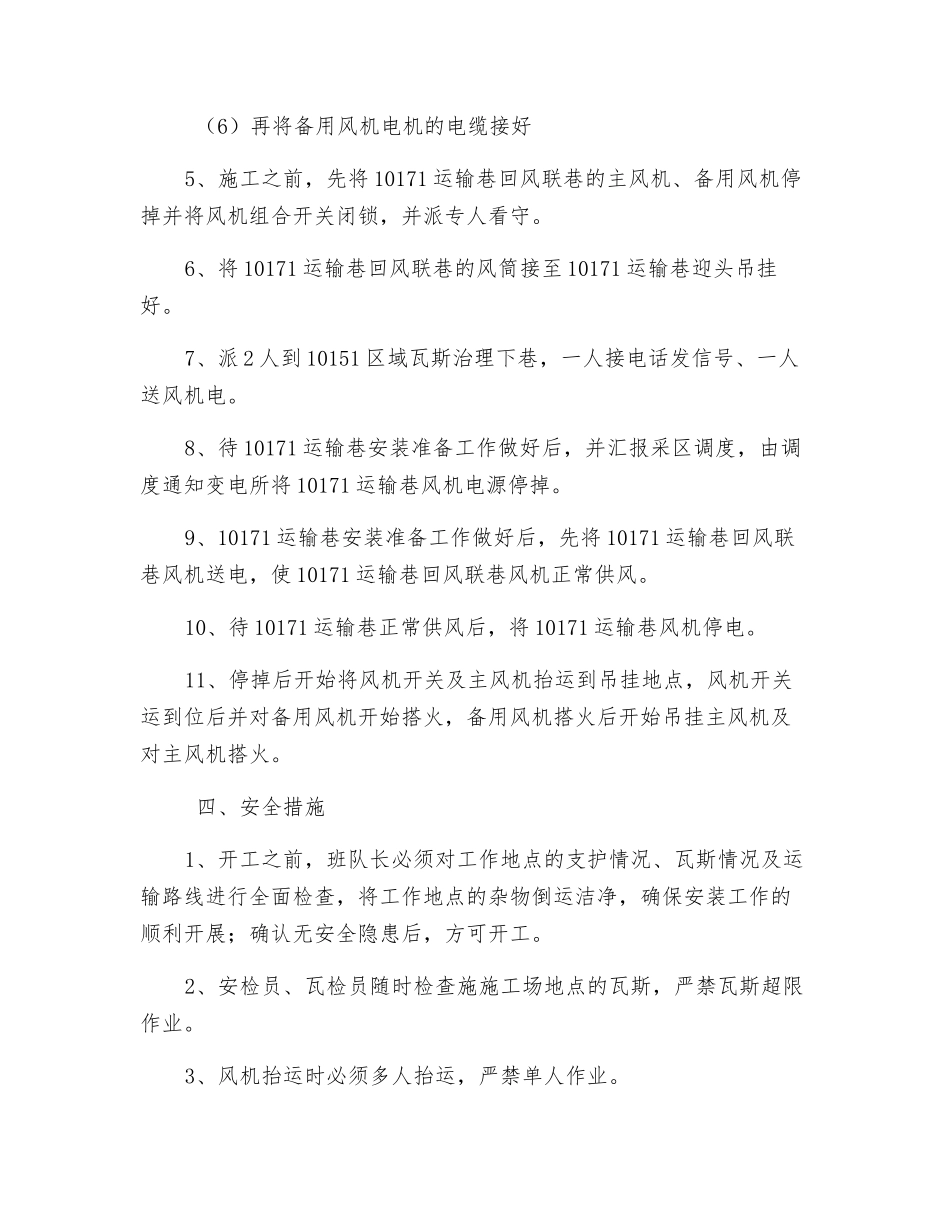

52×55kw2、工程量:安装备用风机、移动主风机、3、运输路线:从地面装车→1490 车场→10171 运输巷4、准备工作:(1)先准备备用风机 1 台运送到作业地点 (2)所需螺丝、扳手等工具、材料安全运送到安装地点 (3)在安装地点先打好吊挂锚杆 (4)将备用风机吊挂在 10171 运输巷开口往里 1 米处,吊挂在巷道的左帮 (5)将备用风机所需要的电缆铺好并吊挂整齐 (6)再将备用风机电机的电缆接好5、施工之前,先将 10171 运输巷回风联巷的主风机、备用风机停掉并将风机组合开关闭锁,并派专人看守
6、将 10171 运输巷回风联巷的风筒接至 10171 运输巷迎头吊挂好
7、派 2 人到 10151 区域瓦斯治理下巷,一人接电话发信号、一人送风机电
8、待 10171 运输巷安装准备工作做好后,并汇报采区调度,由调度通知变电所将 10171 运输巷风机电源停掉
9、10171 运输巷安装准备工作做好后,先将 10171 运输巷回风联巷风机送电,使 10171 运输巷回风联巷风机正常供风
10、待 10171 运输巷正常供风后,将 10171 运输巷风机停电
11、停掉后开始将风机开关及主风机抬运到吊挂地点,风机开关运到位后并对备用风机开始搭火,备用风机搭火后开始吊挂主风机及对主风机搭火

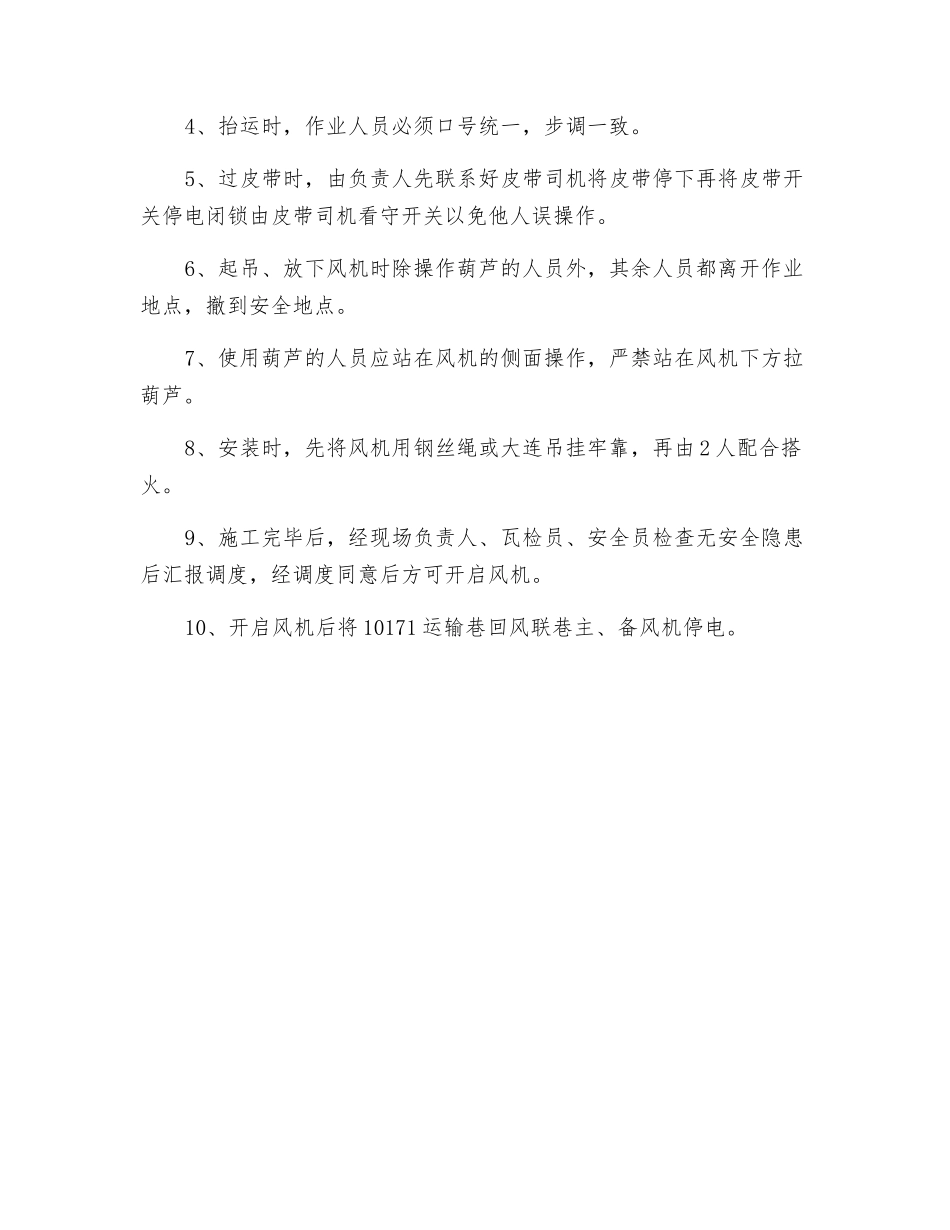

四、安全措施1、开工之前,班队长必须对工作地点的支护情况、瓦斯情况及运输路
