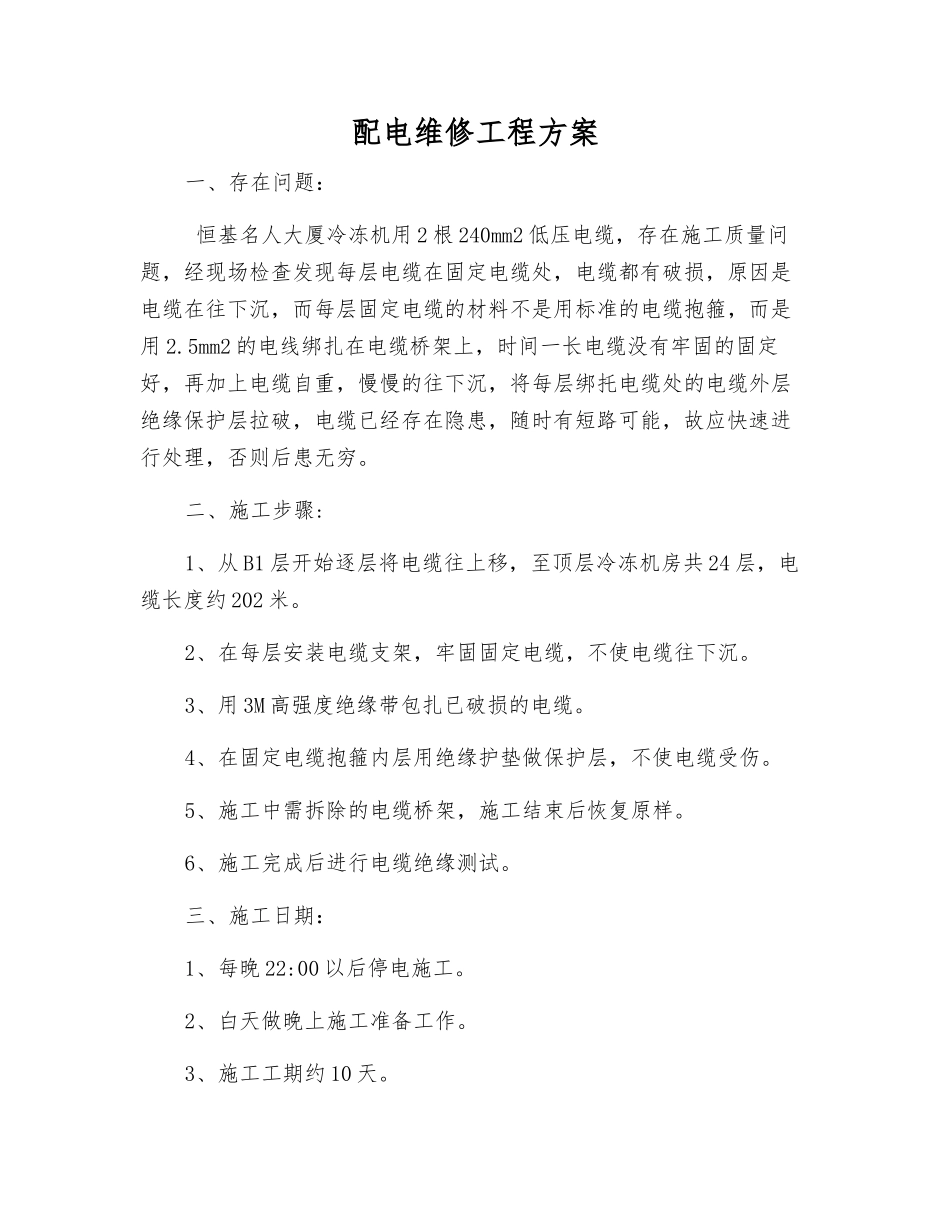

配电维修工程方案一、存在问题: 恒基名人大厦冷冻机用 2 根 240mm2 低压电缆,存在施工质量问题,经现场检查发现每层电缆在固定电缆处,电缆都有破损,原因是电缆在往下沉,而每层固定电缆的材料不是用标准的电缆抱箍,而是用 2
5mm2 的电线绑扎在电缆桥架上,时间一长电缆没有牢固的固定好,再加上电缆自重,慢慢的往下沉,将每层绑托电缆处的电缆外层绝缘保护层拉破,电缆已经存在隐患,随时有短路可能,故应快速进行处理,否则后患无穷
二、施工步骤:1、从 B1 层开始逐层将电缆往上移,至顶层冷冻机房共 24 层,电缆长度约 202 米
2、在每层安装电缆支架,牢固固定电缆,不使电缆往下沉
3、用 3M 高强度绝缘带包扎已破损的电缆
4、在固定电缆抱箍内层用绝缘护垫做保护层,不使电缆受伤
5、施工中需拆除的电缆桥架,施工结束后恢复原样
6、施工完成后进行电缆绝缘测试
三、施工日期:1、每晚 22:00 以后停电施工
2、白天做晚上施工准备工作
3、施工工期约 10 天

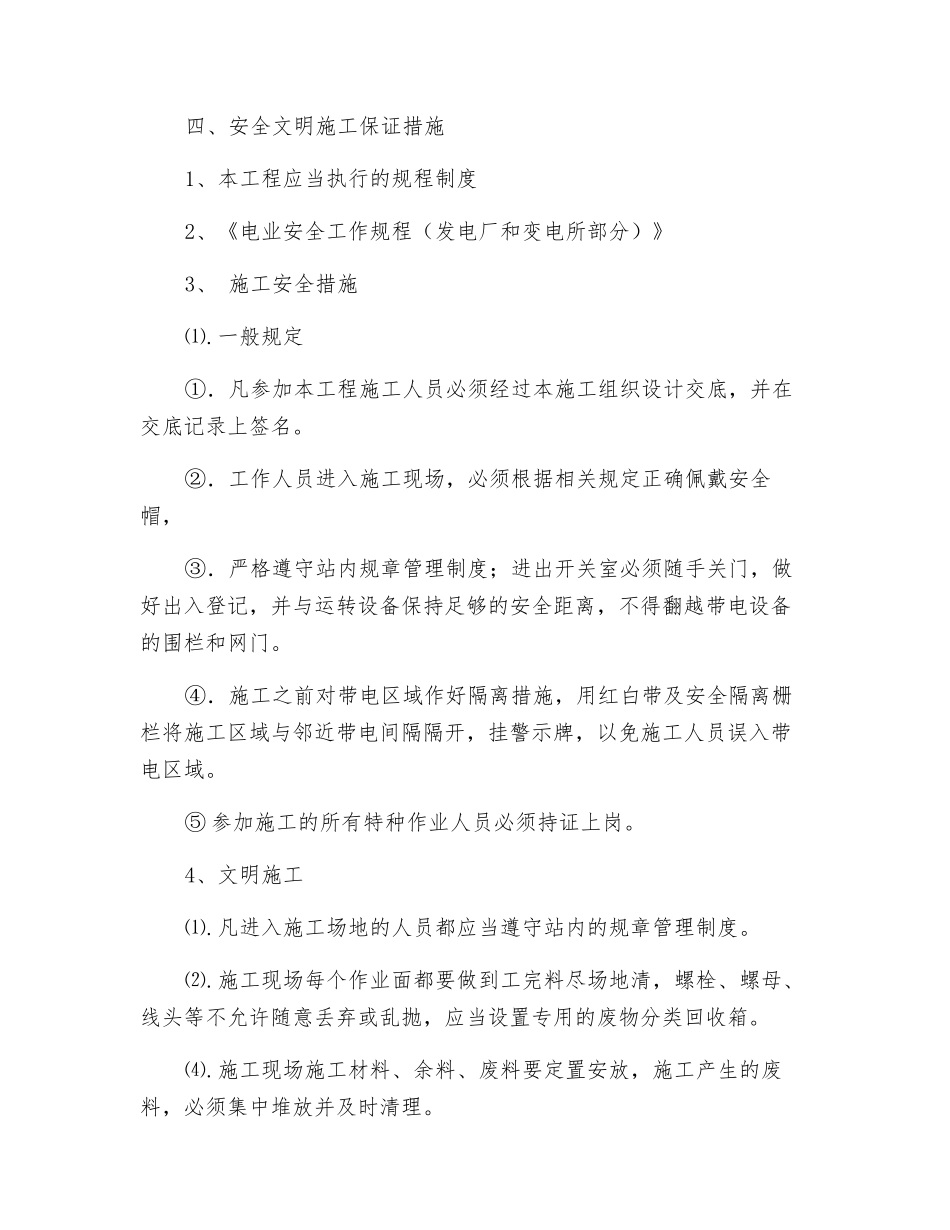

四、安全文明施工保证措施1、本工程应当执行的规程制度2、《电业安全工作规程(发电厂和变电所部分)》3、 施工安全措施⑴
一般规定①.凡参加本工程施工人员必须经过本施工组织设计交底,并在交底记录上签名
②.工作人员进入施工现场,必须根据相关规定正确佩戴安全帽,③.严格遵守站内规章管理制度;进出开关室必须随手关门,做好出入登记,并与运转设备保持足够的安全距离,不得翻越带电设备的围栏和网门
④.施工之前对带电区域作好隔离措施,用红白带及安全隔离栅栏将施工区域与邻近带电间隔隔开,挂警示牌,以免施工人员误入带电区域
⑤ 参加施工的所有特种作业人员必须持证上岗
4、文明施工⑴
凡进入施工场地的人员都应当遵守站内的规章管理制度

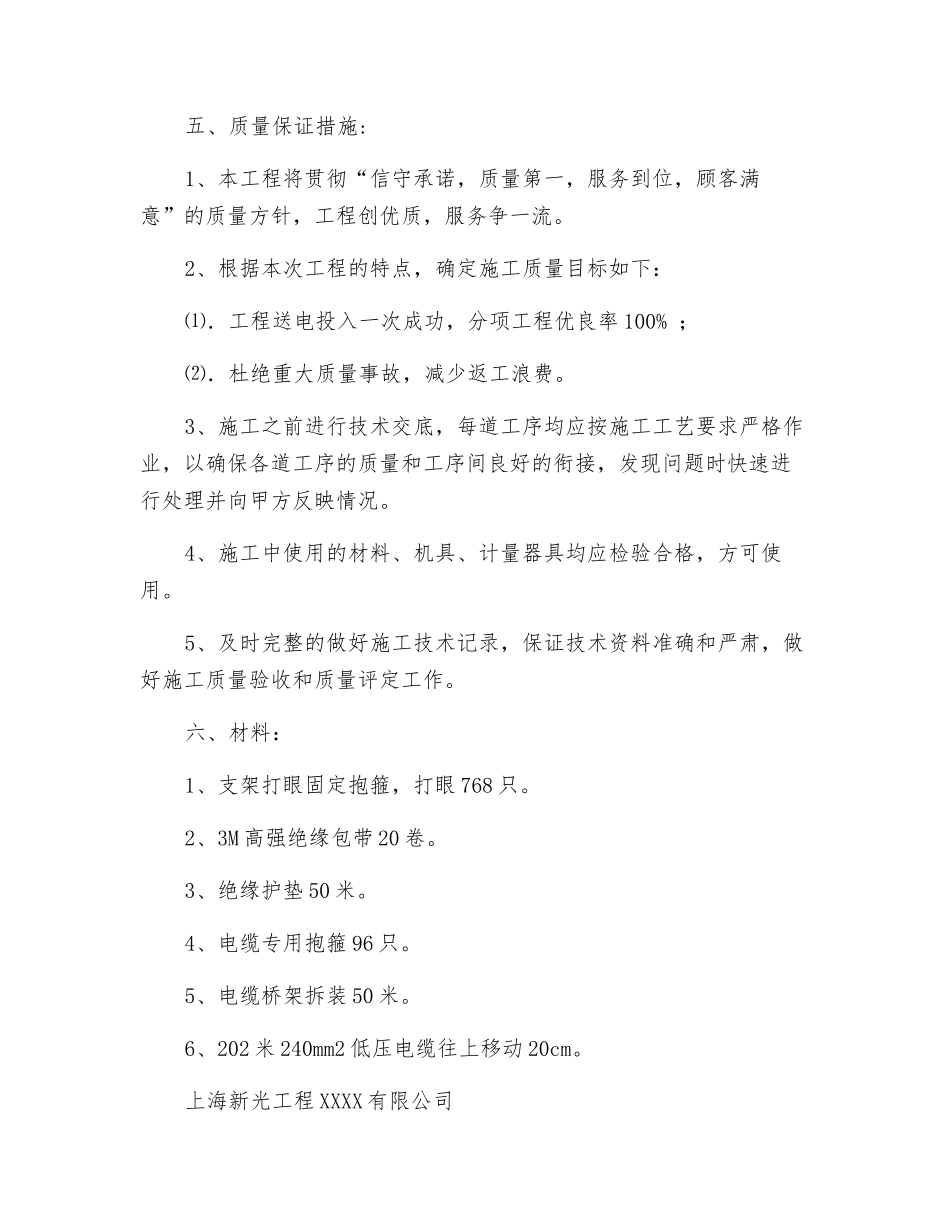

施工现场每个作业面都要做到工完料尽场地清,螺栓、螺母、线头等不允许随意丢弃或乱抛,应当设置专用的废物分
