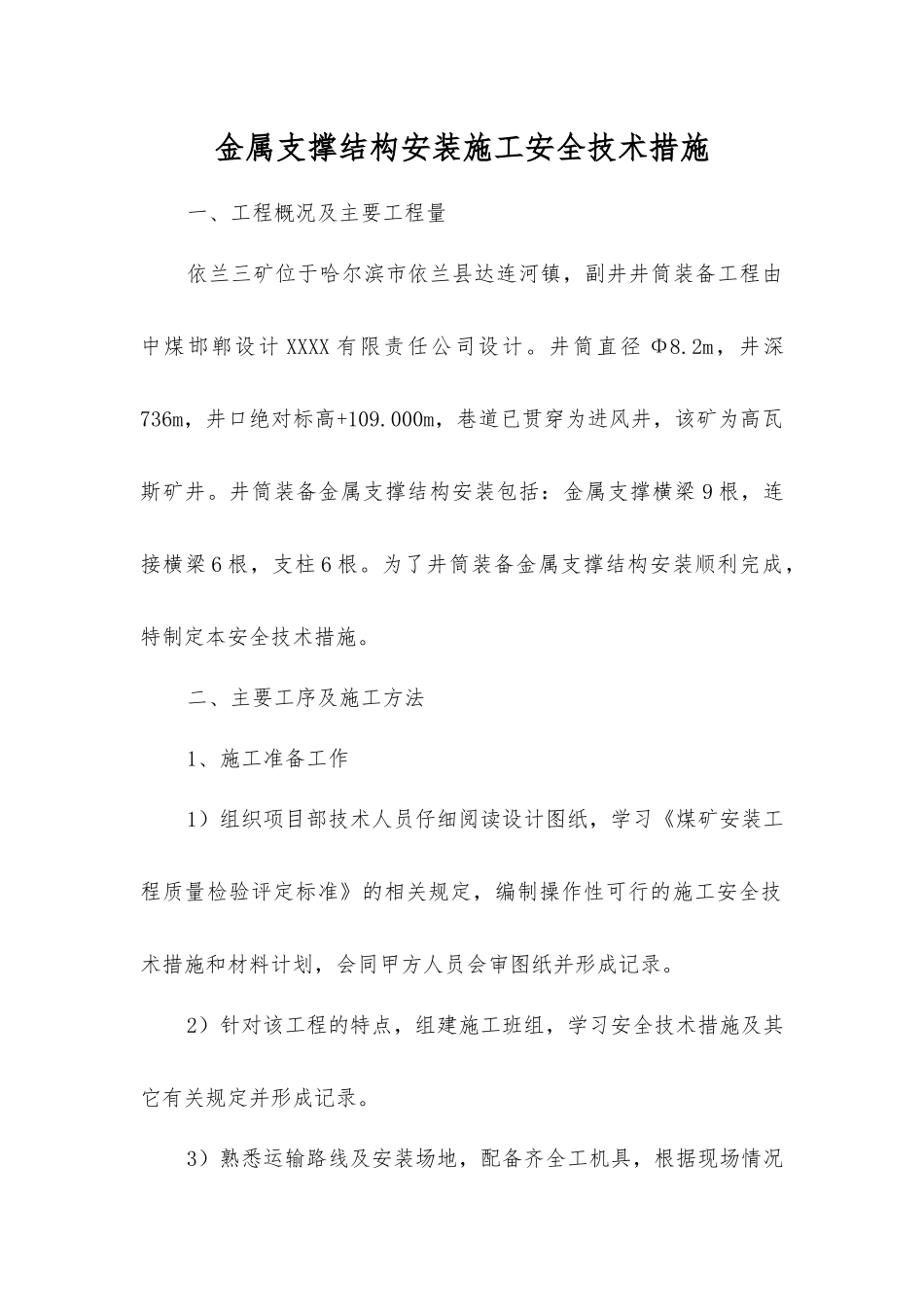

金属支撑结构安装施工安全技术措施一、工程概况及主要工程量依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计 XXXX 有限责任公司设计
井筒直径 Φ8
2m,井深736m,井口绝对标高+109
000m,巷道已贯穿为进风井,该矿为高瓦斯矿井
井筒装备金属支撑结构安装包括:金属支撑横梁 9 根,连接横梁 6 根,支柱 6 根
为了井筒装备金属支撑结构安装顺利完成,特制定本安全技术措施
二、主要工序及施工方法1、施工准备工作1)组织项目部技术人员仔细阅读设计图纸,学习《煤矿安装工程质量检验评定标准》的相关规定,编制操作性可行的施工安全技术措施和材料计划,会同甲方人员会审图纸并形成记录
2)针对该工程的特点,组建施工班组,学习安全技术措施及其它有关规定并形成记录

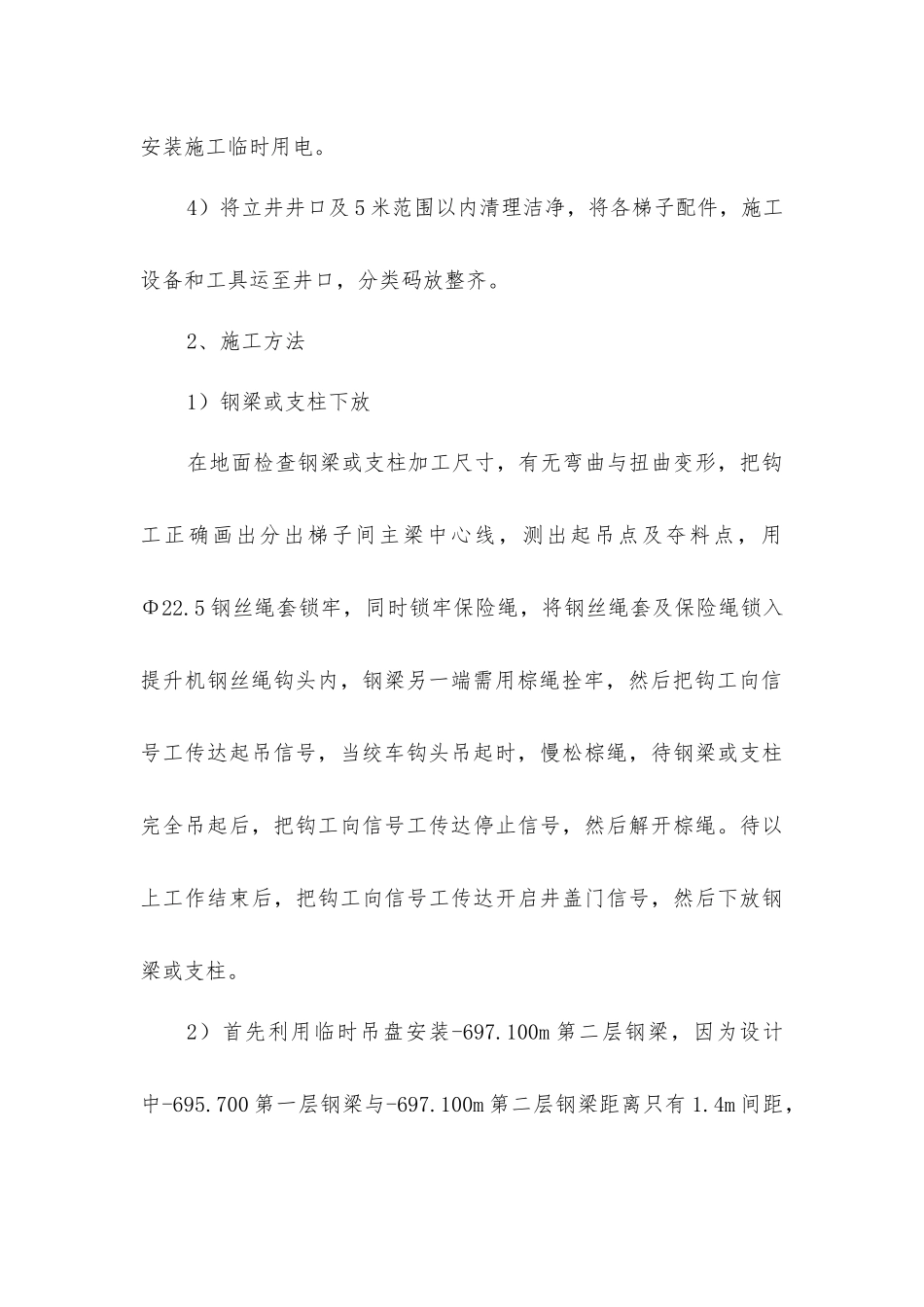

3)熟悉运输路线及安装场地,配备齐全工机具,根据现场情况安装施工临时用电
4)将立井井口及 5 米范围以内清理洁净,将各梯子配件,施工设备和工具运至井口,分类码放整齐
2、施工方法1)钢梁或支柱下放在地面检查钢梁或支柱加工尺寸,有无弯曲与扭曲变形,把钩工正确画出分出梯子间主梁中心线,测出起吊点及夺料点,用Φ22
5 钢丝绳套锁牢,同时锁牢保险绳,将钢丝绳套及保险绳锁入提升机钢丝绳钩头内,钢梁另一端需用棕绳拴牢,然后把钩工向信号工传达起吊信号,当绞车钩头吊起时,慢松棕绳,待钢梁或支柱完全吊起后,把钩工向信号工传达停止信号,然后解开棕绳
待以上工作结束后,把钩工向信号工传达开启井盖门信号,然后下放钢梁或支柱
2)首先利用临时吊盘安装-697
100m 第二层钢梁,因为设计中-695
700 第一层钢梁与-697
100m 第二层钢梁距离只有 1

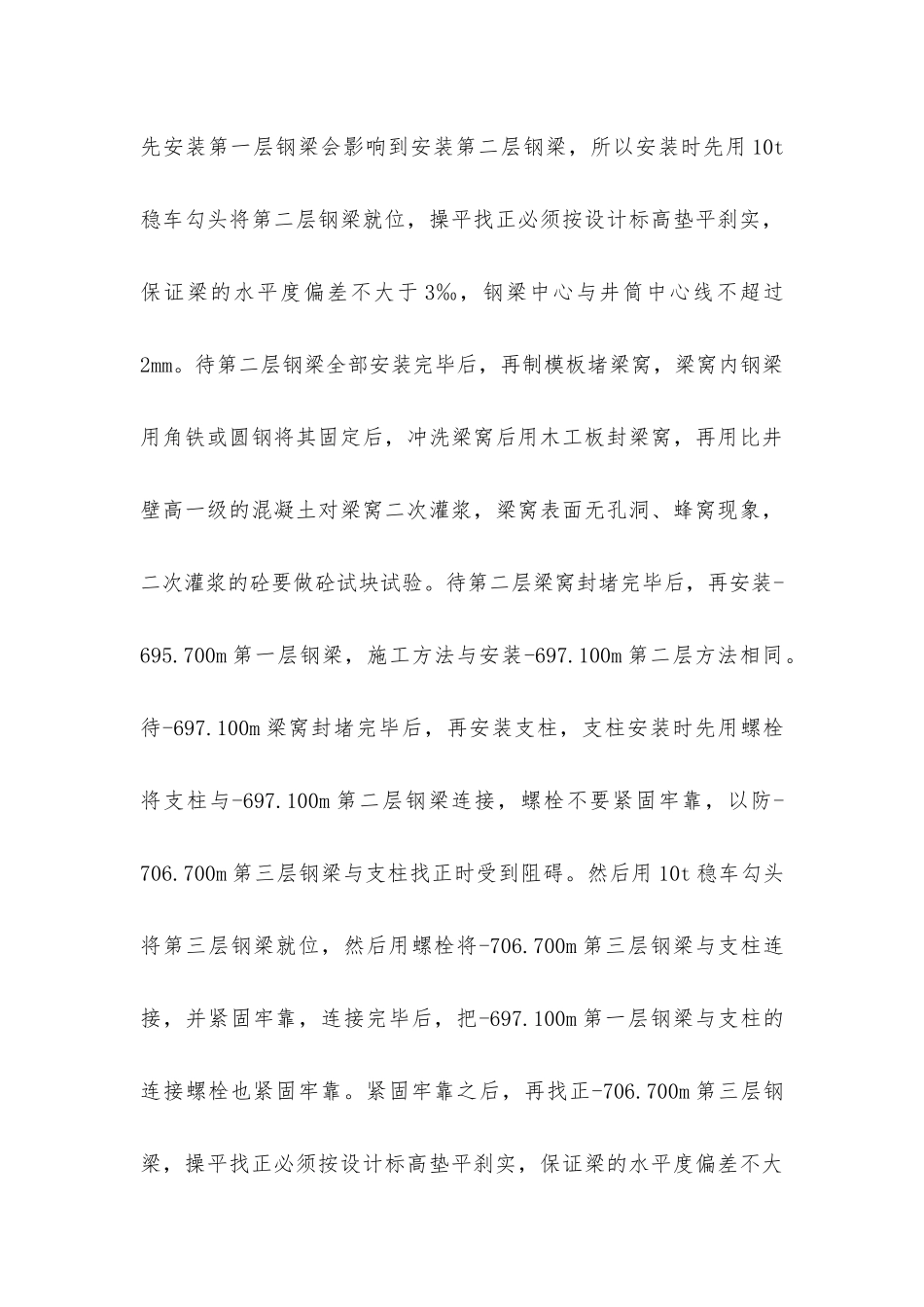

4m 间距,先安装第一层钢梁会影响到安装第二层钢梁,所以安装时先用 10t稳车勾头将第二层钢梁就位,操平找正必须按设计标高垫平刹实,保证梁的水平度偏差不大于 3‰,钢
