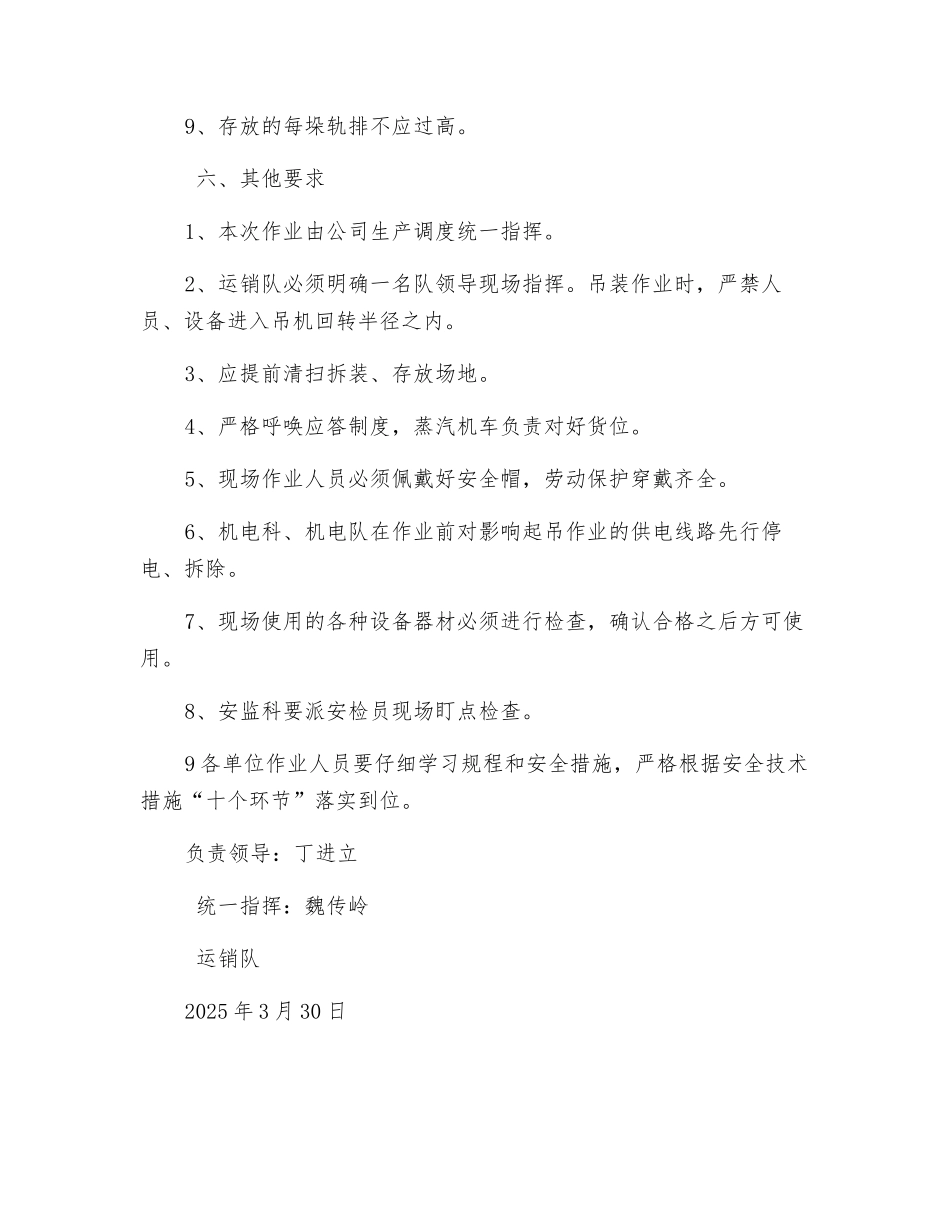

铺设铁道线路安全措施为了进一步确保天新公司运销队西干线线路铺设工作安全有序进行,保证施工人员和机具的安全,依据《煤矿安全规程》,《铁路技轨》和安全操作章程等标准,特编制本安全技术措施
一、作业方式1、 利用蒸汽机车推动作业,即机车车头向东,平板车向西推动对道作业
2、 平板车卸装轨节,最多不得超过 8 层,并严格做到下长上短放平落稳
3、 使用汽吊配合机车装轨节作业,汽吊要扎稳支架,严禁超重起吊
4、对街轨节时,必须要有足够人员,把持轨头实施一节一维修,设专人员负责方向,指定人员上置节头
5、轨节放置在确定位置后,机车牵引平板向对接的反方向运转 50米远,维修好现对轨节,确认,水平,捣固良好,方可使机车进入下一节对接作业
6、进行对新移线路压道作业,机车时速为 3-5km/n 一、铁道线路的检查与维护
1、运销队线路维护人员要对铁道线路道岔进行严格检查确保合格,机车方可运转
2、对坑口西填埋地段进行勘检,确认安全方可施工
二、机车的运转1、四维公司要选择经验丰富的司乘人员操作
2、机车运转前要对机车车辆进行检查,确认合格之后方可运转
3、机车要在车长的指挥下作业
4、作业前机车要先压道
5、机车的速度不得超过 20km/n
三‘吊装作业1、吊装作业严格执行“十不吊”(是指:1、超额定负荷不吊
2、指挥信号不明不吊
3、具备爆炸的危险性物质不吊
4、歪拉斜挂的物体不吊
5、埋在地下的物体不吊
6、吊索和吊件之间捆绑不牢不吊
7、超重的绳索规格与被吊物的重量不相符不吊
8、带有棱角并且没有垫好的物件不吊
9、吊物上站人或从人头上越过及垂臂下站人不吊
10、违章进行指挥不吊)
六级以上大风和雷雨时应当立即停止作业
2、起吊时,先将重物吊离地面 0
2m 左右进行试吊,假如无异常,方可正常起吊
3、平板车上叠放的轨排应平稳可靠,并不得超过 8 层

4、起吊轨节、物件必须两头拴
