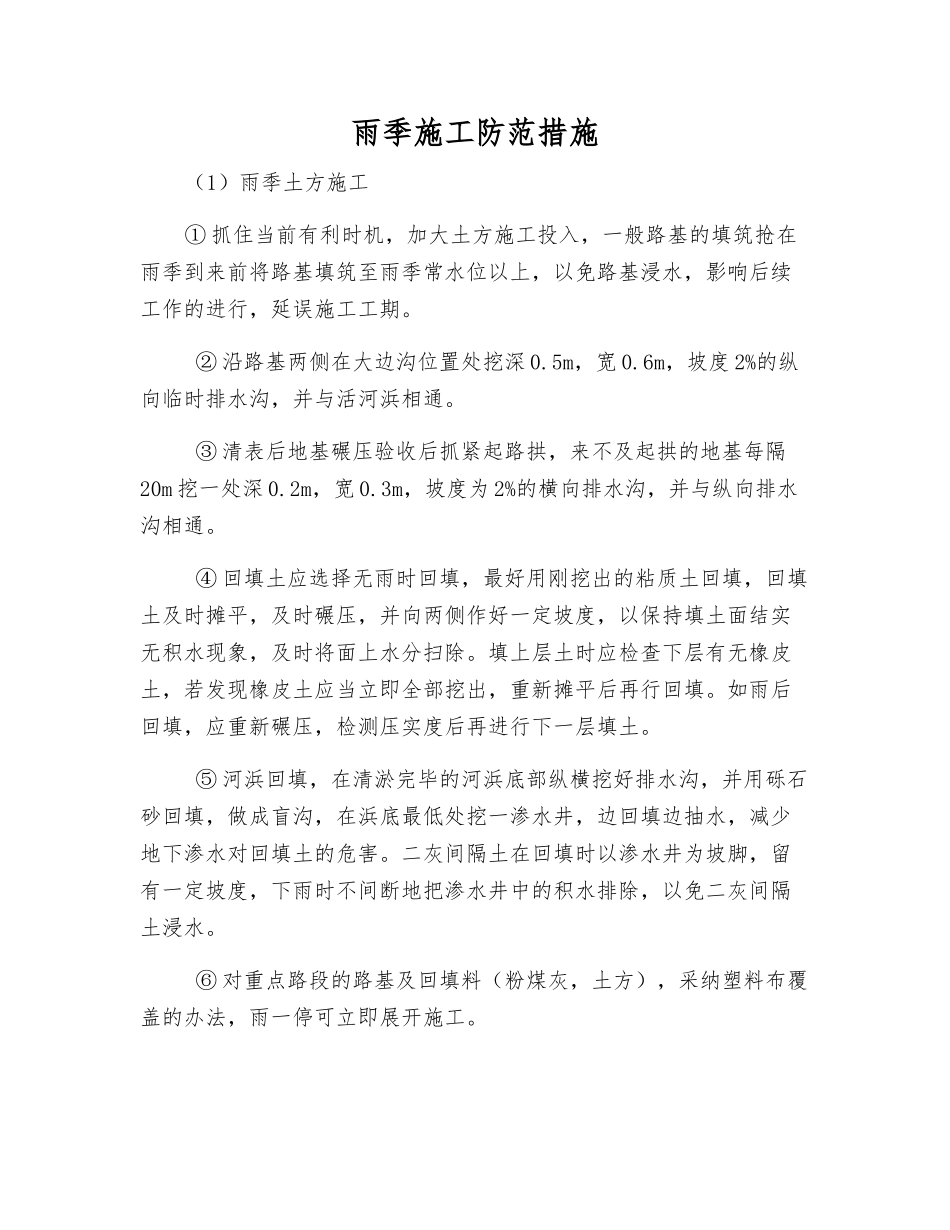

雨季施工防范措施(1)雨季土方施工① 抓住当前有利时机,加大土方施工投入,一般路基的填筑抢在雨季到来前将路基填筑至雨季常水位以上,以免路基浸水,影响后续工作的进行,延误施工工期
② 沿路基两侧在大边沟位置处挖深 0
5m,宽 0
6m,坡度 2%的纵向临时排水沟,并与活河浜相通
③ 清表后地基碾压验收后抓紧起路拱,来不及起拱的地基每隔20m 挖一处深 0
2m,宽 0
3m,坡度为 2%的横向排水沟,并与纵向排水沟相通
④ 回填土应选择无雨时回填,最好用刚挖出的粘质土回填,回填土及时摊平,及时碾压,并向两侧作好一定坡度,以保持填土面结实无积水现象,及时将面上水分扫除
填上层土时应检查下层有无橡皮土,若发现橡皮土应当立即全部挖出,重新摊平后再行回填
如雨后回填,应重新碾压,检测压实度后再进行下一层填土
⑤ 河浜回填,在清淤完毕的河浜底部纵横挖好排水沟,并用砾石砂回填,做成盲沟,在浜底最低处挖一渗水井,边回填边抽水,减少地下渗水对回填土的危害
二灰间隔土在回填时以渗水井为坡脚,留有一定坡度,下雨时不间断地把渗水井中的积水排除,以免二灰间隔土浸水
⑥ 对重点路段的路基及回填料(粉煤灰,土方),采纳塑料布覆盖的办法,雨一停可立即展开施工

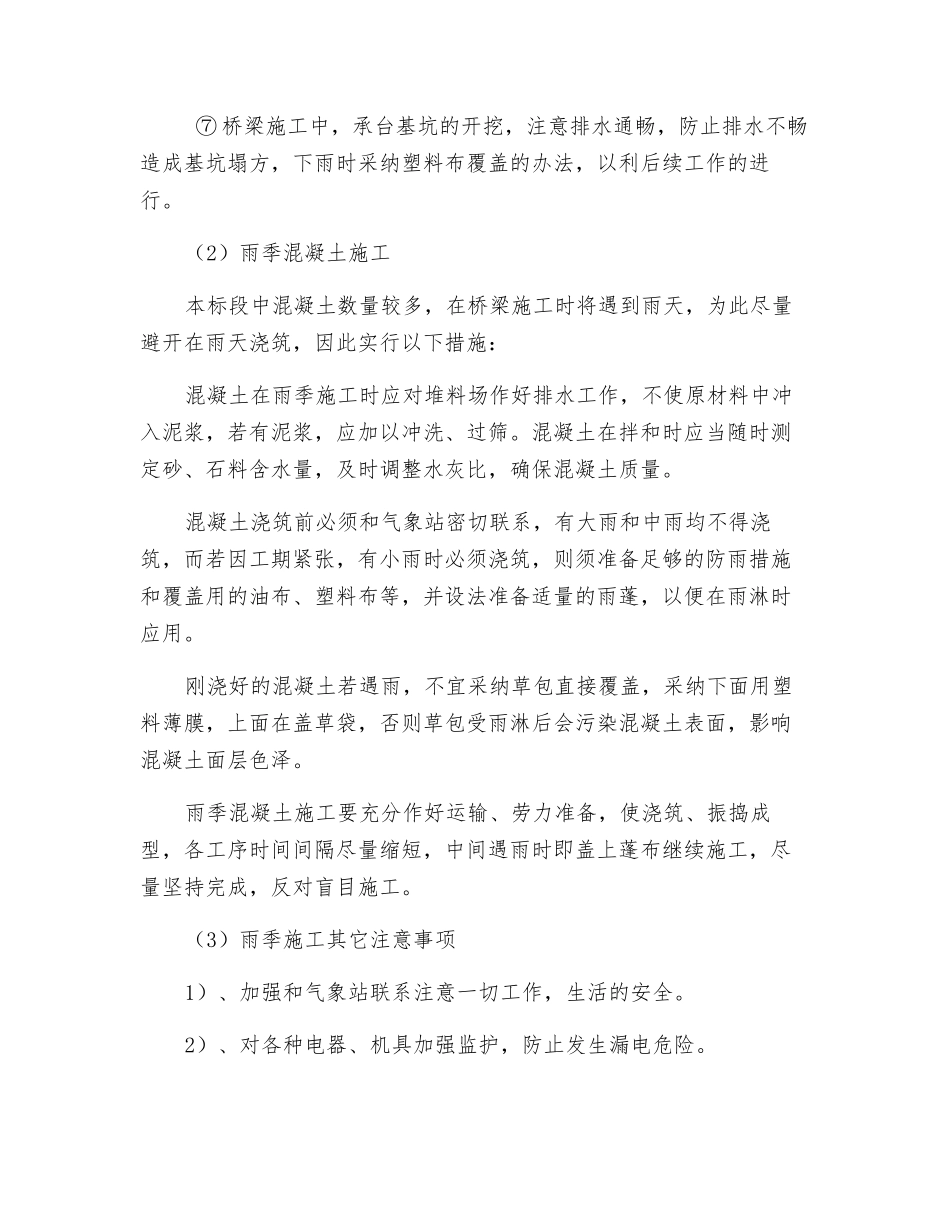

⑦ 桥梁施工中,承台基坑的开挖,注意排水通畅,防止排水不畅造成基坑塌方,下雨时采纳塑料布覆盖的办法,以利后续工作的进行
(2)雨季混凝土施工本标段中混凝土数量较多,在桥梁施工时将遇到雨天,为此尽量避开在雨天浇筑,因此实行以下措施:混凝土在雨季施工时应对堆料场作好排水工作,不使原材料中冲入泥浆,若有泥浆,应加以冲洗、过筛
混凝土在拌和时应当随时测定砂、石料含水量,及时调整水灰比,确保混凝土质量
混凝土浇筑前必须和气象站密切联系,有大雨和中雨均不得浇筑,而若因工期紧张,有小雨时必须浇筑,则须准备足够的防雨措施和覆盖用的油布、塑料布等,并设法
