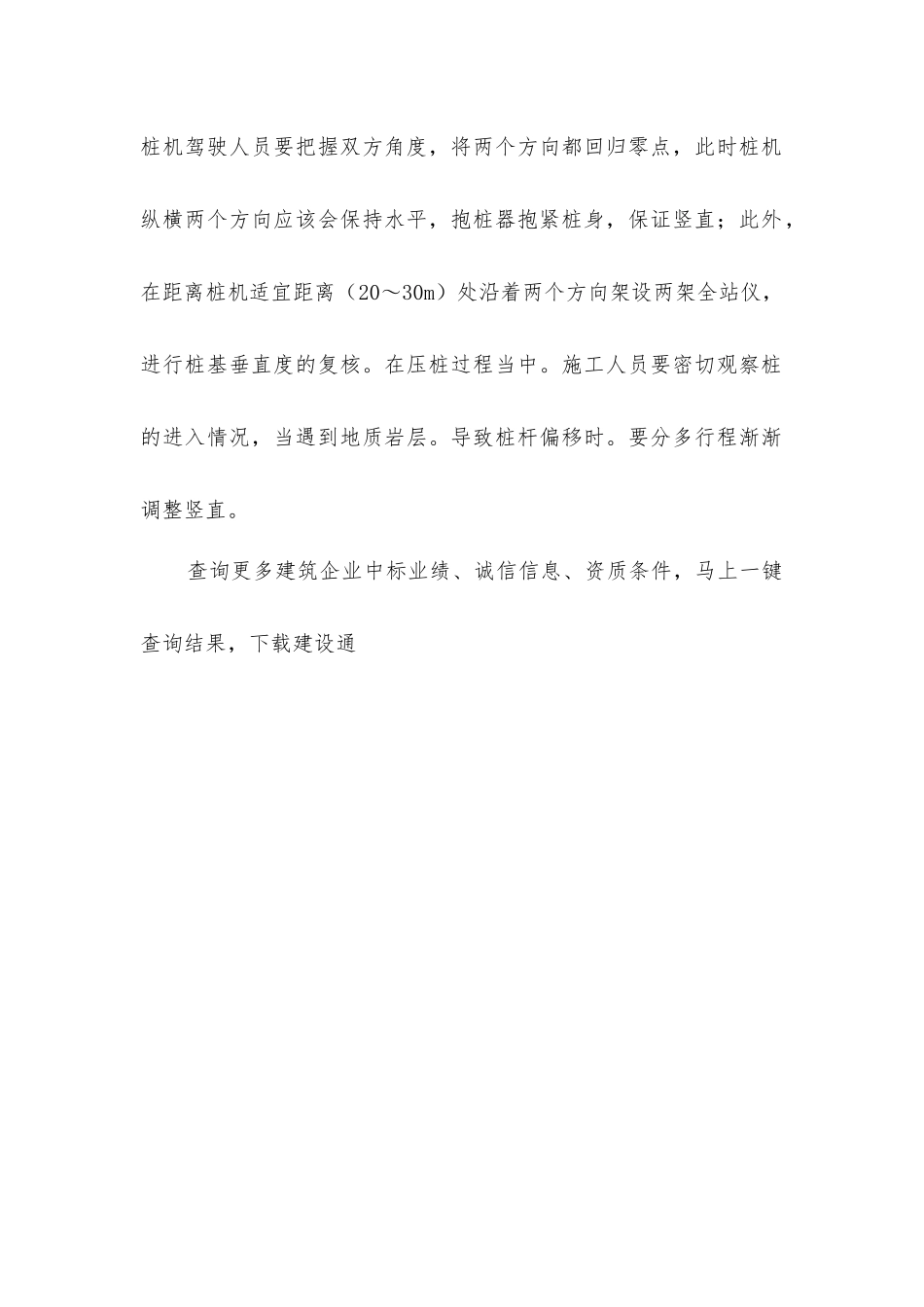

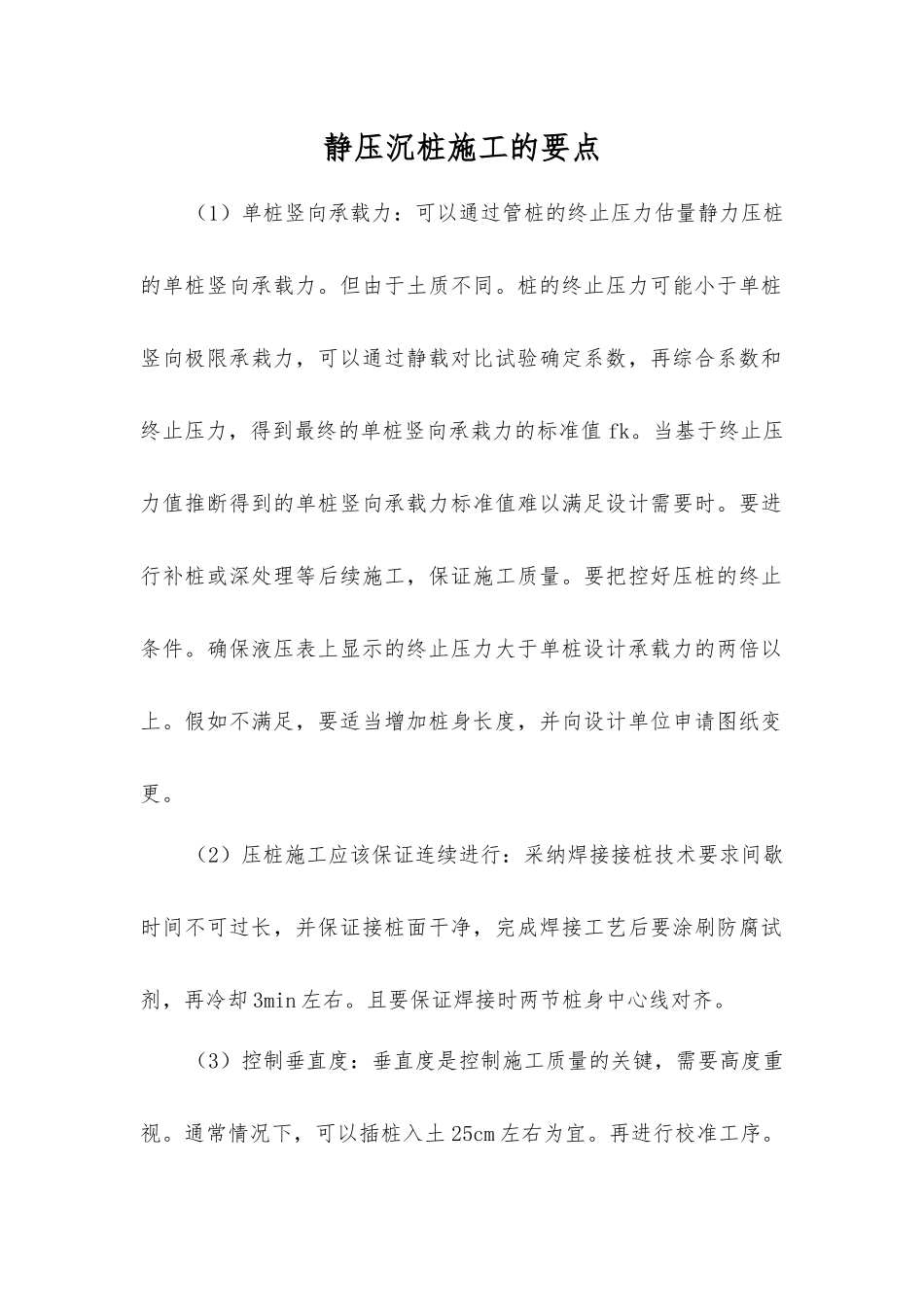

静压沉桩施工的要点(1)单桩竖向承载力:可以通过管桩的终止压力估量静力压桩的单桩竖向承载力。但由于土质不同。桩的终止压力可能小于单桩竖向极限承栽力,可以通过静载对比试验确定系数,再综合系数和终止压力,得到最终的单桩竖向承栽力的标准值 fk。当基于终止压力值推断得到的单桩竖向承载力标准值难以满足设计需要时。要进行补桩或深处理等后续施工,保证施工质量。要把控好压桩的终止条件。确保液压表上显示的终止压力大于单桩设计承载力的两倍以上。假如不满足,要适当增加桩身长度,并向设计单位申请图纸变更。(2)压桩施工应该保证连续进行:采纳焊接接桩技术要求间歇时间不可过长,并保证接桩面干净,完成焊接工艺后要涂刷防腐试剂,再冷却 3min 左右。且要保证焊接时两节桩身中心线对齐。(3)控制垂直度:垂直度是控制施工质量的关键,需要高度重视。通常情况下,可以插桩入土 25cm 左右为宜。再进行校准工序。桩机驾驶人员要把握双方角度,将两个方向都回归零点,此时桩机纵横两个方向应该会保持水平,抱桩器抱紧桩身,保证竖直;此外,在距离桩机适宜距离(20~30m)处沿着两个方向架设两架全站仪,进行桩基垂直度的复核。在压桩过程当中。施工人员要密切观察桩的进入情况,当遇到地质岩层。导致桩杆偏移时。要分多行程渐渐调整竖直。查询更多建筑企业中标业绩、诚信信息、资质条件,马上一键查询结果,下载建设通
