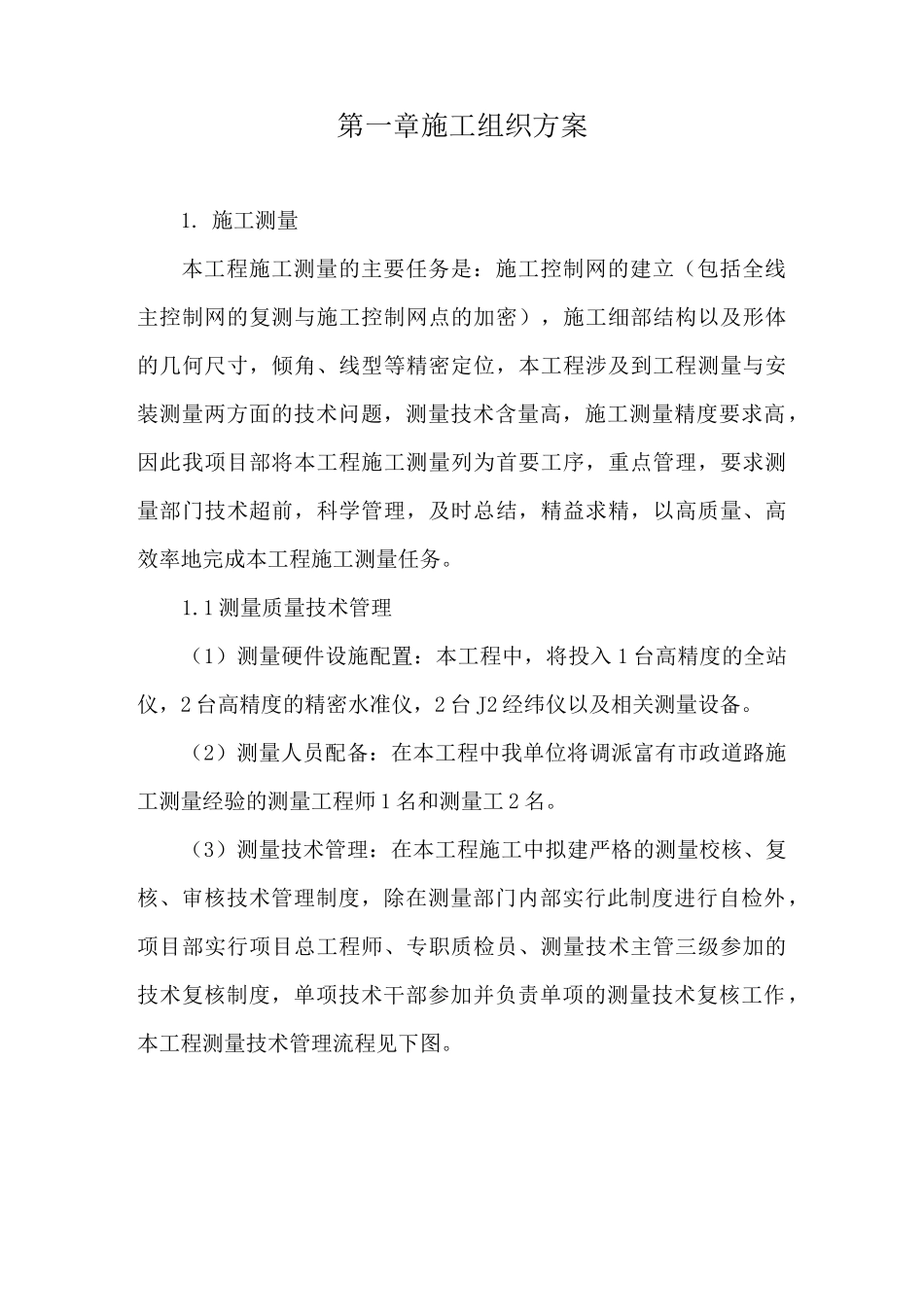

第一章施工组织方案1
施工测量本工程施工测量的主要任务是:施工控制网的建立(包括全线主控制网的复测与施工控制网点的加密),施工细部结构以及形体的几何尺寸,倾角、线型等精密定位,本工程涉及到工程测量与安装测量两方面的技术问题,测量技术含量高,施工测量精度要求高,因此我项目部将本工程施工测量列为首要工序,重点管理,要求测量部门技术超前,科学管理,及时总结,精益求精,以高质量、高效率地完成本工程施工测量任务
1 测量质量技术管理(1)测量硬件设施配置:本工程中,将投入 1 台高精度的全站仪,2 台高精度的精密水准仪,2 台 J2 经纬仪以及相关测量设备
(2)测量人员配备:在本工程中我单位将调派富有市政道路施工测量经验的测量工程师 1 名和测量工 2 名
(3)测量技术管理:在本工程施工中拟建严格的测量校核、复核、审核技术管理制度,除在测量部门内部实行此制度进行自检外,项目部实行项目总工程师、专职质检员、测量技术主管三级参加的技术复核制度,单项技术干部参加并负责单项的测量技术复核工作,本工程测量技术管理流程见下图

测量技术管理流程图1
2 工程试验本工程施工拟建立工地试验室,配合质监站检验工作进行工程质量控制,由既有理论又有实践经验的试验工程师负责试验工作
试验室建立在项目部内

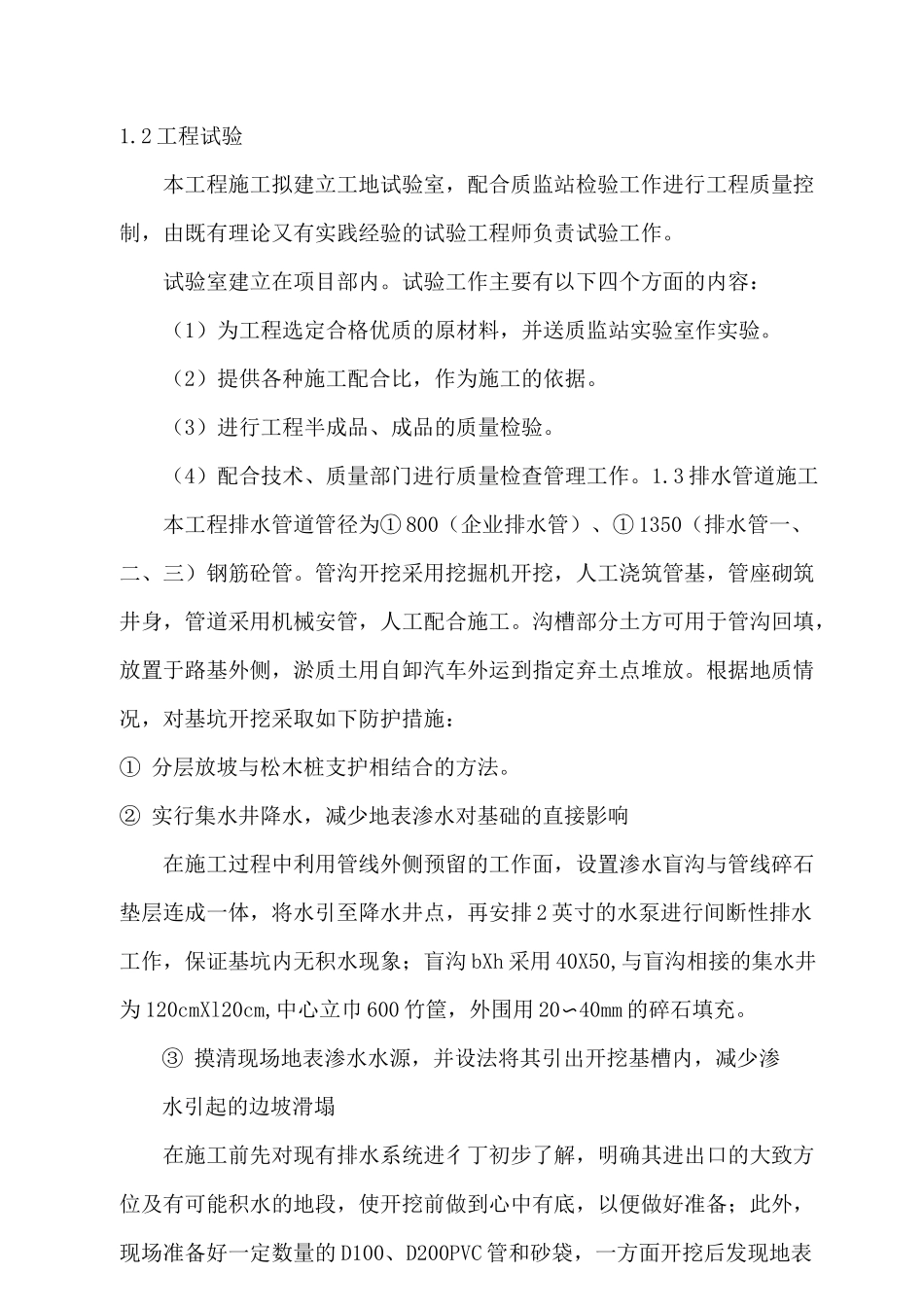

试验工作主要有以下四个方面的内容:(1)为工程选定合格优质的原材料,并送质监站实验室作实验
(2)提供各种施工配合比,作为施工的依据
(3)进行工程半成品、成品的质量检验
(4)配合技术、质量部门进行质量检查管理工作
3 排水管道施工本工程排水管道管径为① 800(企业排水管)、① 1350(排水管一、二、三)钢筋砼管
管沟开挖采用挖掘机开挖,人工浇筑管基,管座砌筑井身,管道采用机械安管,人工配合施工
沟槽部分土方可用于管沟回填,放置于路基外侧,淤质土用自卸汽车外运到指定弃土点堆放
根据地质情况
