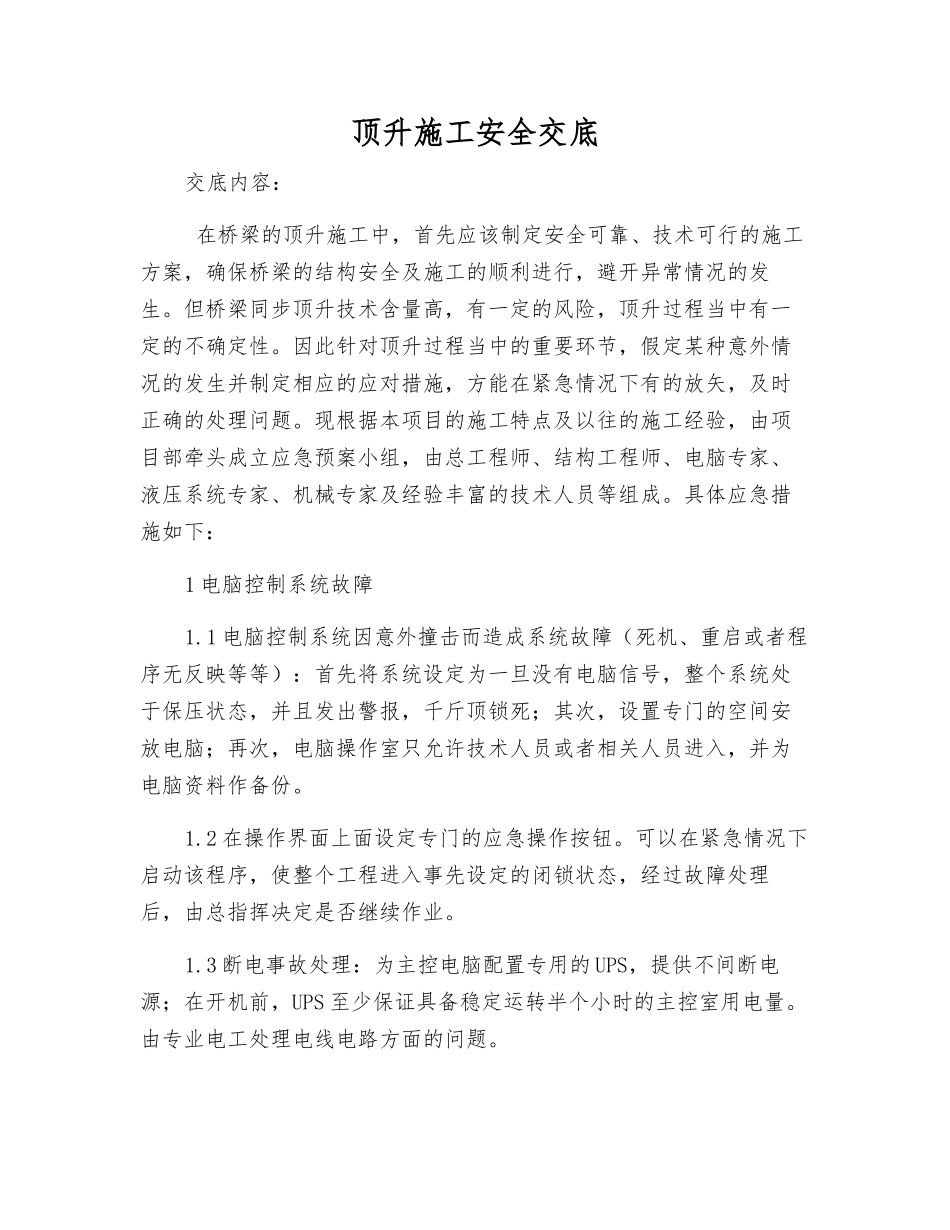

顶升施工安全交底交底内容: 在桥梁的顶升施工中,首先应该制定安全可靠、技术可行的施工方案,确保桥梁的结构安全及施工的顺利进行,避开异常情况的发生
但桥梁同步顶升技术含量高,有一定的风险,顶升过程当中有一定的不确定性
因此针对顶升过程当中的重要环节,假定某种意外情况的发生并制定相应的应对措施,方能在紧急情况下有的放矢,及时正确的处理问题
现根据本项目的施工特点及以往的施工经验,由项目部牵头成立应急预案小组,由总工程师、结构工程师、电脑专家、液压系统专家、机械专家及经验丰富的技术人员等组成
具体应急措施如下:1 电脑控制系统故障1
1 电脑控制系统因意外撞击而造成系统故障(死机、重启或者程序无反映等等):首先将系统设定为一旦没有电脑信号,整个系统处于保压状态,并且发出警报,千斤顶锁死;其次,设置专门的空间安放电脑;再次,电脑操作室只允许技术人员或者相关人员进入,并为电脑资料作备份
2 在操作界面上面设定专门的应急操作按钮
可以在紧急情况下启动该程序,使整个工程进入事先设定的闭锁状态,经过故障处理后,由总指挥决定是否继续作业
3 断电事故处理:为主控电脑配置专用的 UPS,提供不间断电源;在开机前,UPS 至少保证具备稳定运转半个小时的主控室用电量
由专业电工处理电线电路方面的问题
4 系统故障:立即由专业工程师对系统进行检查,尽快排除故障,现场应有足够的备品、备件;2 液压设备故障2
1 泵站由于断电等原因不能正常提供动力:千斤顶具备自锁功能,可以自动关闭液控单向阀,千斤顶的顶升力保持不变
2 千斤顶不能正常提供压力:事先多预备千斤顶和垫块,可先用垫块支撑,然后由液压工程师维修或者更换千斤顶
3 千斤顶压力异常:安排专人看管液压系统压力部分,发现问题,立即报告主控室,由主控室操作人员决定是否关闭截止阀,假如问题严重,应当立即停止整个系统,解决具体事宜后,再行
