预制构件运输中的安全控制要点轨道平车运输中的安全控制要点:1.铺设钢轨时,应选用合格的钢轨和枕木
铺设要达到规定的标准
钢轨要平直、圆顺,轨距要在允许误差值之内
轨道半径不得小于 25m
轨道路基要有足够的宽度、平整度、强度,避开沉陷、滑坡等现象;2.采纳轨道平车运输大型构件时,应对运梁用的轨道平车的转向托盘或转盘、制动器,按设计进行检查,确认合格之后,方可使用;3.轨道与其他道路交叉时,应当根据相关规定铺设交叉道口;4.拖运大型预制构件时,应设专人指挥,并常常检查构件在平车上的稳定情况及轨道平车在运转中,有无变形;5.构件运输时,速度要缓慢,时速不宜超过 3km/h
下坡时,要以溜绳控制速度,并用人工拖拉止轮木块,跟随前进
纵坡不宜超过2%
并应备有制动器,当纵坡坡度较大时,必须要有对应的安全措施,方可运输;6.轨道路基,应设专人常常检查:1)轨距有无超出误差规定;2)道钉、鱼尾板有否松动;3)路基有无沉陷变形,滑坡现象;平板拖车运输

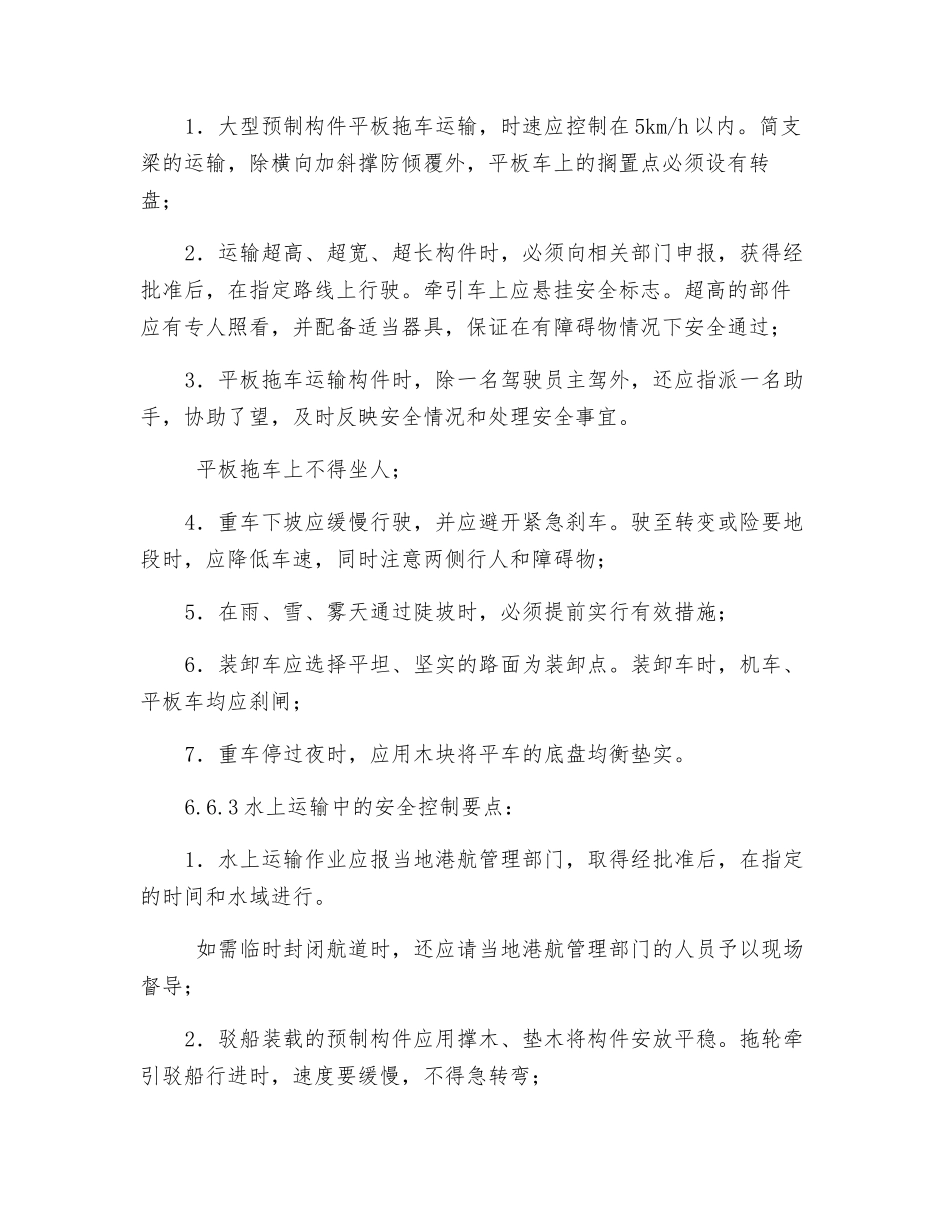

1.大型预制构件平板拖车运输,时速应控制在 5km/h 以内
简支梁的运输,除横向加斜撑防倾覆外,平板车上的搁置点必须设有转盘;2.运输超高、超宽、超长构件时,必须向相关部门申报,获得经批准后,在指定路线上行驶
牵引车上应悬挂安全标志
超高的部件应有专人照看,并配备适当器具,保证在有障碍物情况下安全通过;3.平板拖车运输构件时,除一名驾驶员主驾外,还应指派一名助手,协助了望,及时反映安全情况和处理安全事宜
平板拖车上不得坐人;4.重车下坡应缓慢行驶,并应避开紧急刹车
驶至转变或险要地段时,应降低车速,同时注意两侧行人和障碍物;5.在雨、雪、雾天通过陡坡时,必须提前实行有效措施;6.装卸车应选择平坦、坚实的路面为装卸点
装卸车时,机车、平板车均应刹闸;7.重车停过夜时,应用木块将平车的底盘均衡垫实

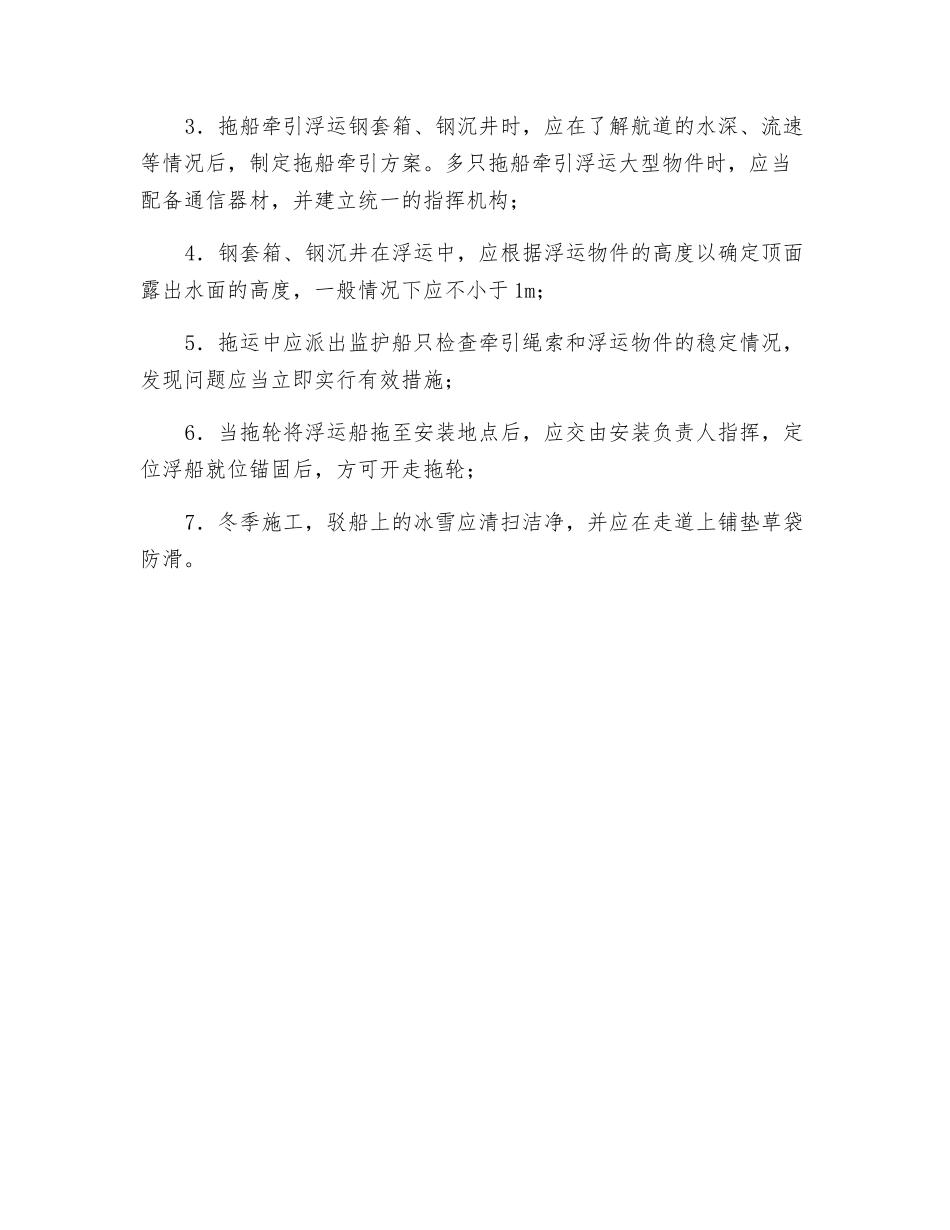

3 水上运输中的安全控制要点:1
