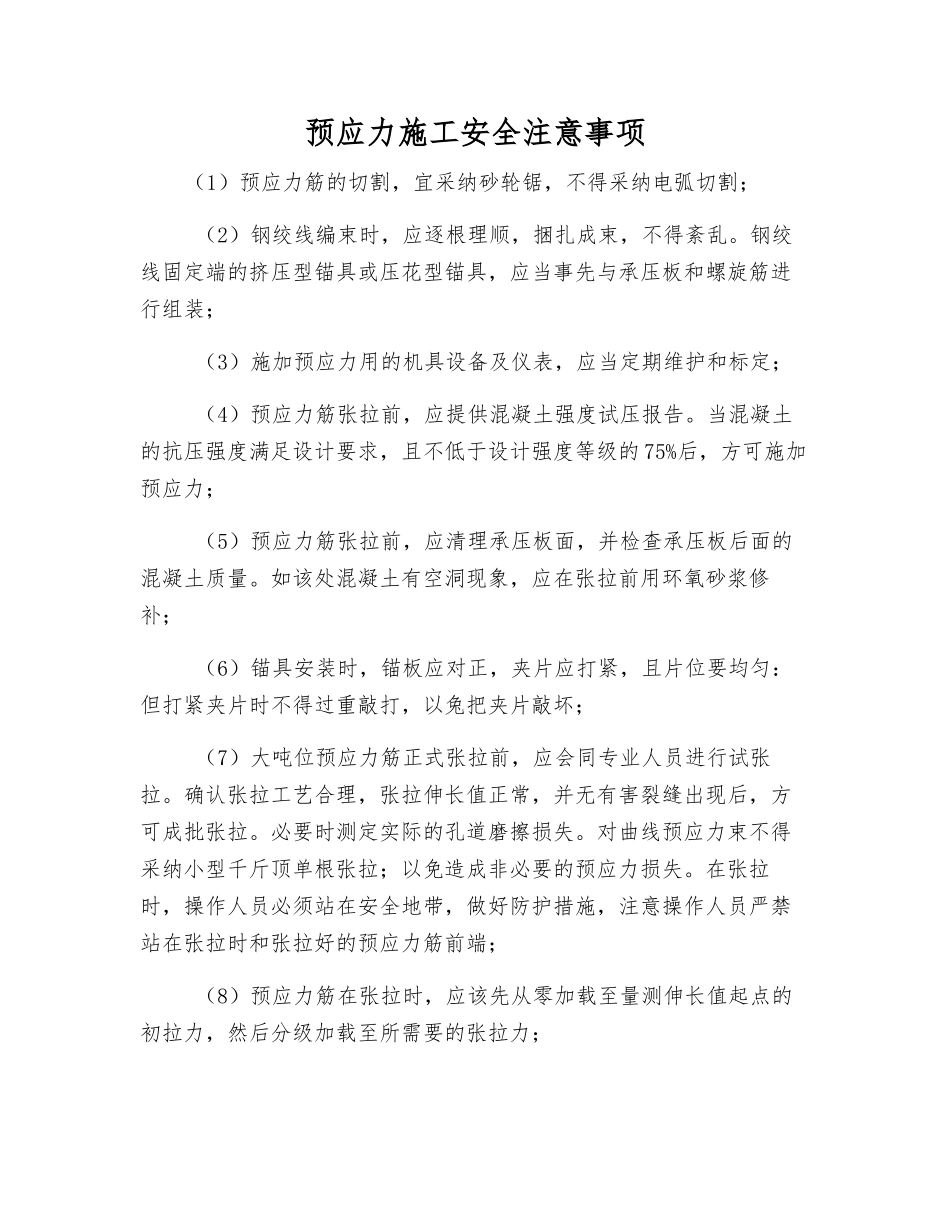

预应力施工安全注意事项(1)预应力筋的切割,宜采纳砂轮锯,不得采纳电弧切割; (2)钢绞线编束时,应逐根理顺,捆扎成束,不得紊乱
钢绞线固定端的挤压型锚具或压花型锚具,应当事先与承压板和螺旋筋进行组装; (3)施加预应力用的机具设备及仪表,应当定期维护和标定; (4)预应力筋张拉前,应提供混凝土强度试压报告
当混凝土的抗压强度满足设计要求,且不低于设计强度等级的 75%后,方可施加预应力; (5)预应力筋张拉前,应清理承压板面,并检查承压板后面的混凝土质量
如该处混凝土有空洞现象,应在张拉前用环氧砂浆修补; (6)锚具安装时,锚板应对正,夹片应打紧,且片位要均匀:但打紧夹片时不得过重敲打,以兔把夹片敲坏; (7)大吨位预应力筋正式张拉前,应会同专业人员进行试张拉
确认张拉工艺合理,张拉伸长值正常,并无有害裂缝出现后,方可成批张拉
必要时测定实际的孔道磨擦损失
对曲线预应力束不得采纳小型千斤顶单根张拉;以免造成非必要的预应力损失
在张拉时,操作人员必须站在安全地带,做好防护措施,注意操作人员严禁站在张拉时和张拉好的预应力筋前端; (8)预应力筋在张拉时,应该先从零加载至量测伸长值起点的初拉力,然后分级加载至所需要的张拉力; (9)预应力筋的张拉管理,实行应力控制,伸长校核

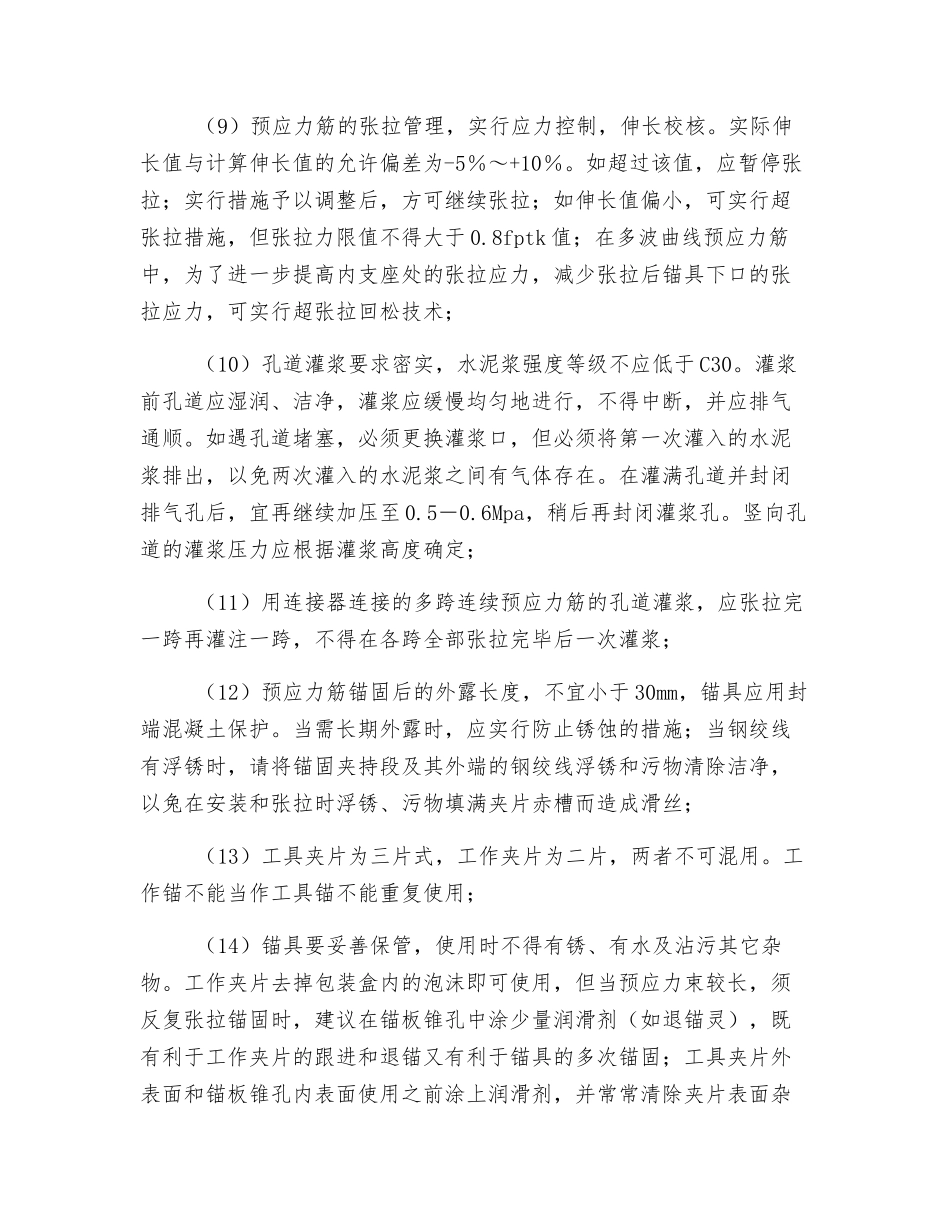

实际伸长值与计算伸长值的允许偏差为-5%~+10%
如超过该值,应暂停张拉;实行措施予以调整后,方可继续张拉;如伸长值偏小,可实行超张拉措施,但张拉力限值不得大于 0
8fptk 值;在多波曲线预应力筋中,为了进一步提高内支座处的张拉应力,减少张拉后锚具下口的张拉应力,可实行超张拉回松技术; (10)孔道灌浆要求密实,水泥浆强度等级不应低于 C30
灌浆前孔道应湿润、洁净,灌浆应缓慢均匀地进行,不得中断,并应排气通顺

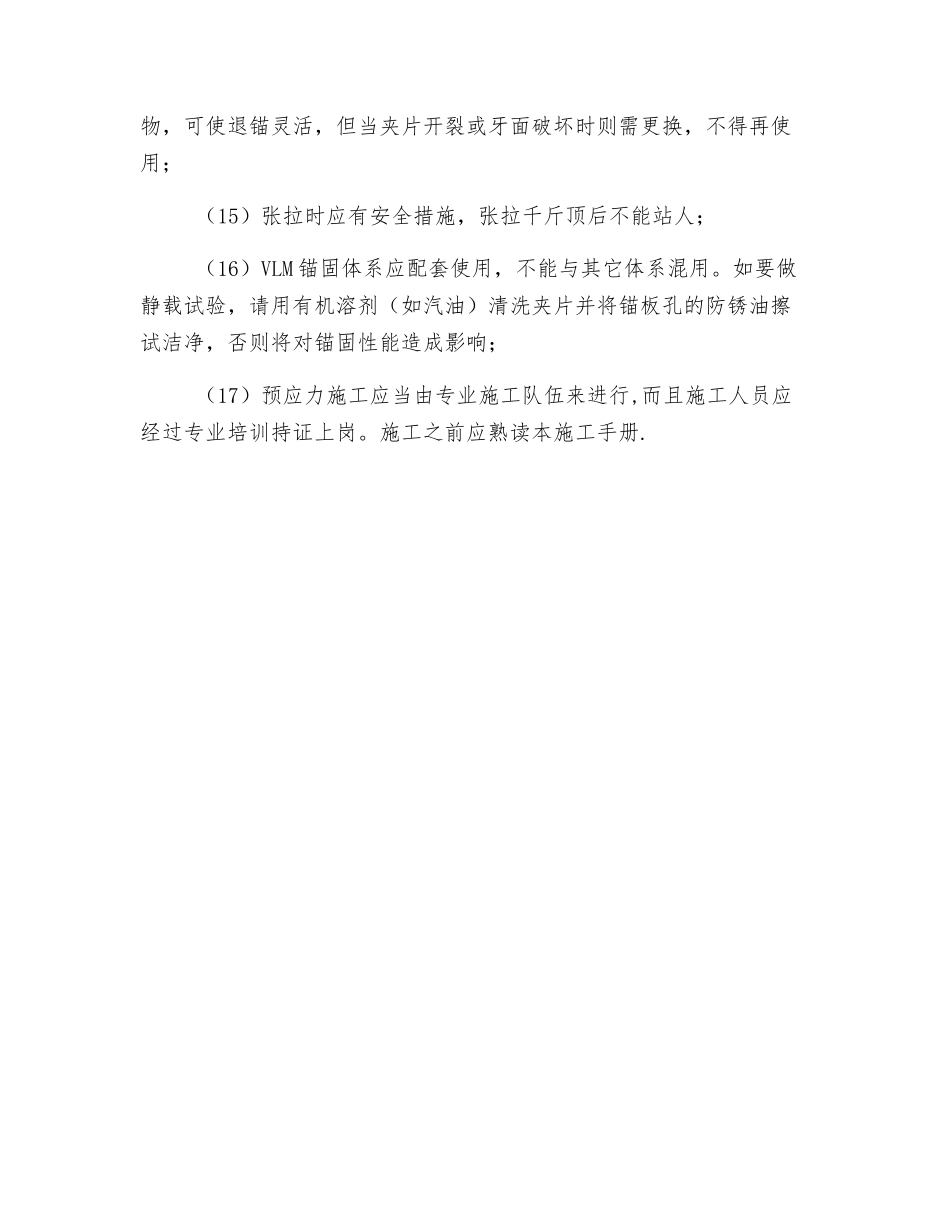

如遇孔道堵塞,必须更换灌浆口,但必须将第一次灌入的水泥浆排出,以免两次灌入的水泥浆之间有气
