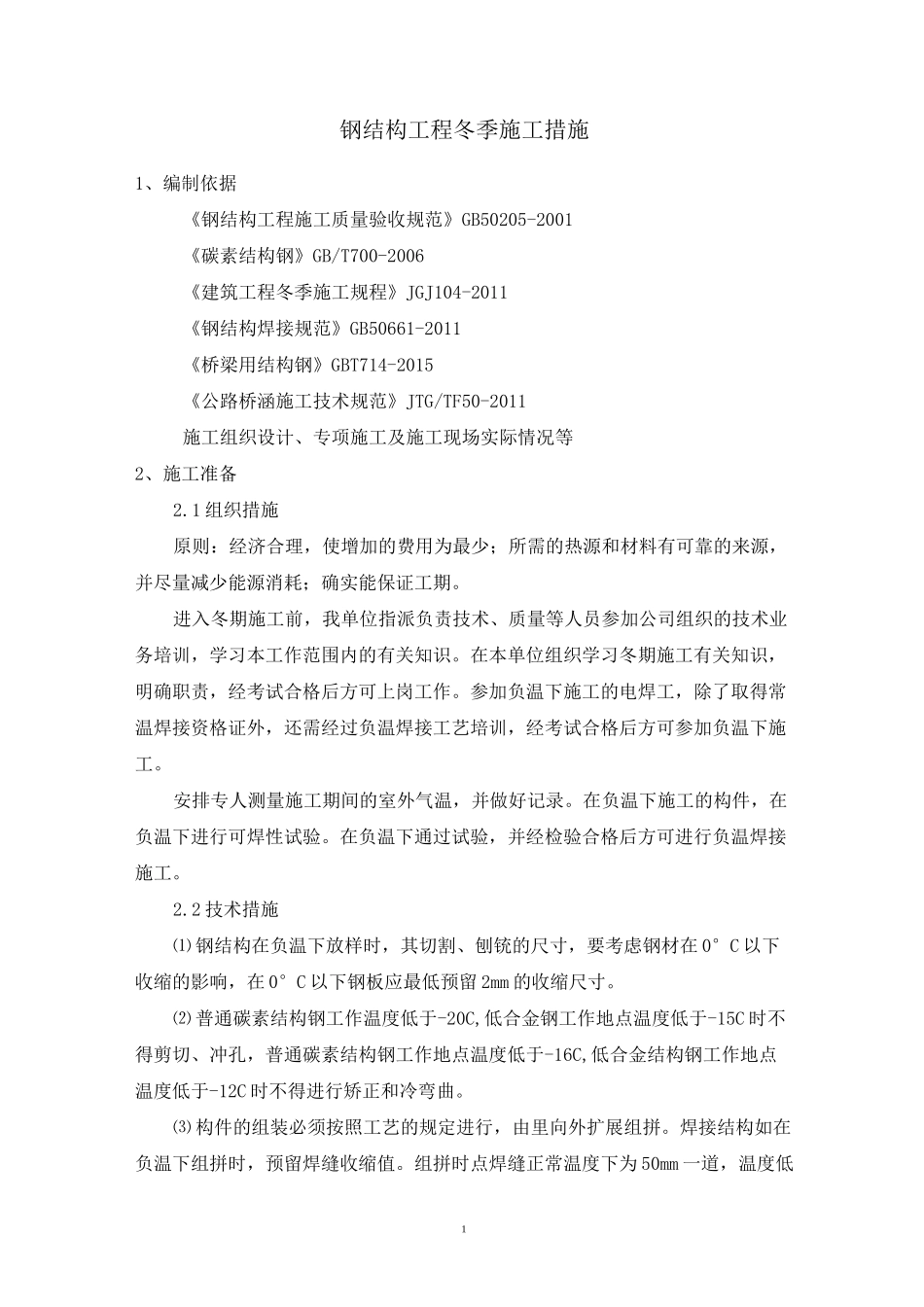

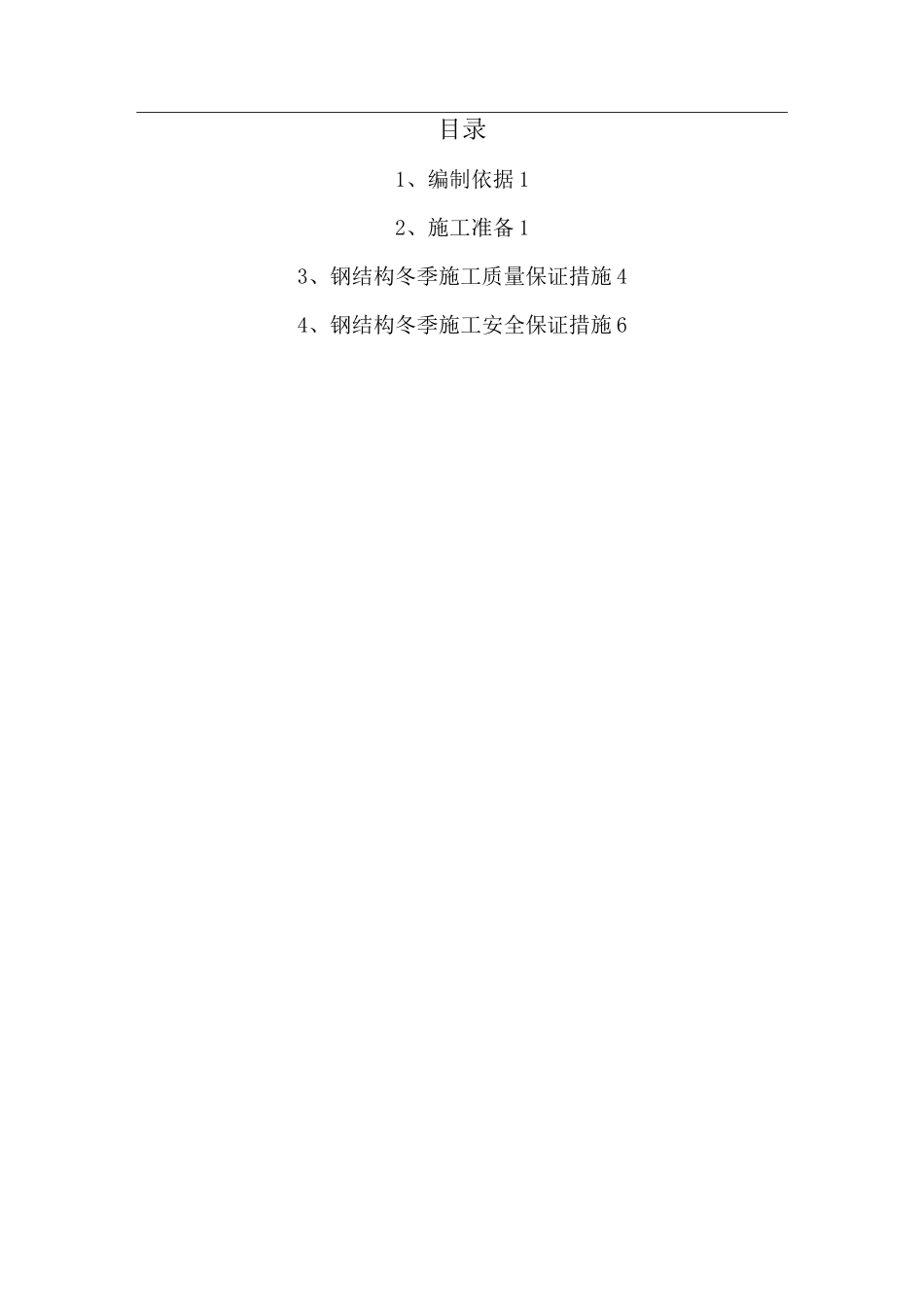

***至***国家高速公路***段**钢箱梁焊接冬季施工措施编制:审核:审批:国家高速公路***段二零一九年十二月目录1、编制依据 12、施工准备 13、钢结构冬季施工质量保证措施 44、钢结构冬季施工安全保证措施 61钢结构工程冬季施工措施1、编制依据《钢结构工程施工质量验收规范》GB50205-2001《碳素结构钢》GB/T700-2006《建筑工程冬季施工规程》JGJ104-2011《钢结构焊接规范》GB50661-2011《桥梁用结构钢》GBT714-2015《公路桥涵施工技术规范》JTG/TF50-2011施工组织设计、专项施工及施工现场实际情况等2、施工准备2
1 组织措施原则:经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能保证工期
进入冬期施工前,我单位指派负责技术、质量等人员参加公司组织的技术业务培训,学习本工作范围内的有关知识
在本单位组织学习冬期施工有关知识,明确职责,经考试合格后方可上岗工作
参加负温下施工的电焊工,除了取得常温焊接资格证外,还需经过负温焊接工艺培训,经考试合格后方可参加负温下施工
安排专人测量施工期间的室外气温,并做好记录
在负温下施工的构件,在负温下进行可焊性试验
在负温下通过试验,并经检验合格后方可进行负温焊接施工
2 技术措施⑴ 钢结构在负温下放样时,其切割、刨铳的尺寸,要考虑钢材在 0°C 以下收缩的影响,在 0°C 以下钢板应最低预留 2mm 的收缩尺寸
⑵ 普通碳素结构钢工作温度低于-20C,低合金钢工作地点温度低于-15C 时不得剪切、冲孔,普通碳素结构钢工作地点温度低于-16C,低合金结构钢工作地点温度低于-12C 时不得进行矫正和冷弯曲
⑶ 构件的组装必须按照工艺的规定进行,由里向外扩展组拼
焊接结构如在负温下组拼时,预留焊缝收缩值
组拼时点焊缝正常温度下为 50mm 一道
