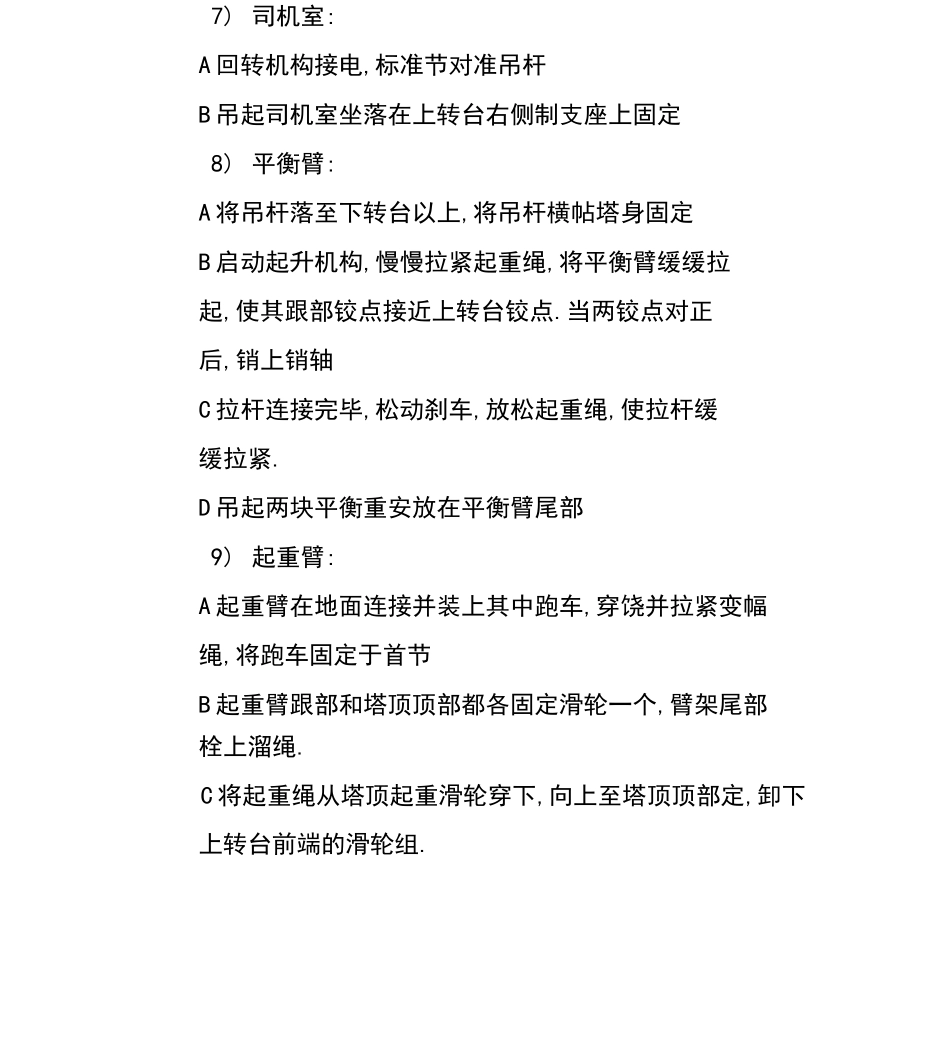

2B 平衡臂对正标准节锚固好架设程序:起重机安装与拆卸起重机安装与拆卸起重机的安装1、准备工作:(1)确定架设位置:确定原则为能够最大限度发挥起重机能力方便起重机进出场及安装、拆卸.(2)选择基础形式:根据起重机底架形式确定基础采用分离式或整体式.压重及砼基础提前制作并达到标号,基础地耐力不小于 20t/m?.1)底架:将底架长、短梁固定于基础上,并安装连接好,用水平仪将 4 个连接座连接套找平后,用地脚螺栓紧固2)底部节:A 将 1 节标准节安放在底架上固定好节的距离固定F 安装三根斜支撑杆定杆的一端不安装第四C 将吊环穿好起重绳并固定在标准节靠近平衡臂一端的主玄杆上,用卡具固定好D 将第二节标准节吊至第一节上部固定好,然后将吊杆上升 1 米E 将支撑节吊到第二节上固定好,再将吊杆提升一G 吊起一节标准节到支撑接上部固定好,再将吊杆提升一节的距离固定好,此时吊杆脱离支撑节的支撑H 安装第四根斜支撑杆,然后用经纬仪校正塔身垂直度达1/1000.3) 压重:当采用分离式基础形式时,对称放 4 块配4) 下转台与回转支撑:将下转台与回转支撑组装再一起,用吊杆一次架设在塔身顶部.5) 上转台与回转机构:将回转机构和上转台的组装件,用吊杆一次架设在回转支撑上固定好6) 塔顶:A 标准节主玄杆对准吊杆,将吊杆生至塔身最高为固B 立起塔顶,将前、后臂拉杆的连接架及第一节拉杆组装在塔顶上,用铁丝固定C 将起重绳栓与塔顶斜面的位置,吊起塔顶安装在上转台上,销轴固定7) 司机室:A 回转机构接电,标准节对准吊杆B 吊起司机室坐落在上转台右侧制支座上固定8) 平衡臂:A 将吊杆落至下转台以上,将吊杆横帖塔身固定B 启动起升机构,慢慢拉紧起重绳,将平衡臂缓缓拉起,使其跟部铰点接近上转台铰点.当两铰点对正后,销上销轴C 拉杆连接完毕,松动刹车,放松起重绳,使拉杆缓缓拉紧.D 吊起两块平衡重安放在平衡臂尾部9) 起重臂:A 起重臂在地面连接并装上其中跑车,穿饶并拉紧变幅绳,将跑车固定于首节B 起重臂跟部和塔顶顶部都各固定滑轮一个,臂架尾部栓上溜绳.C 将起重绳从塔顶起重滑轮穿下,向上至塔顶顶部定,卸下上转台前端的滑轮组.后定于塔顶顶部D 启动起升机构,漫漫拉紧起重绳,退出跟部滑轮,将臂架拉紧,使臂架跟部铰点对正,销上上油.E 解下起重绳,将滑轮组和塔吊顶部的滑轮组绕过,最F 慢慢收紧起重绳,同时拉紧溜绳,使臂架向上拉起越过死点,连接起重臂前后拉杆,销上销轴.G 松动刹车,慢慢放下起重臂,缓缓拉紧拉杆.H 解下起重绳,收...
