xxx 工程局有限公司xxx 项目经理部技术交底合同编号:xxxx 编号:交底时间年月日主持人参加人技术文件本合同压力钢管施工蓝图、技术条款、《压力钢管制作及安装施工技术要求》、《压力钢管防腐蚀施工技术要求》《压力钢管制作、安装方案》交底主要内容:压力钢管制作、安装技术交底1•工程简介工程钢管由二个部位组成:大坝进水口后引水钢管、底孔后冲沙钢管和前池进水口后压力明管
大坝进水口后引水钢管长度为,壁厚均为由竖井段、弯管段和水平段组成
竖井段长度;弯管段转弯角度°,转弯半径,长;水平段中管径,管段长度后接渐变段,管径缩小到米后进入锥阀室;管径米段长度
底孔后冲沙钢管直径总长度约,壁厚
压力管道根据地形起伏情况布置,上缓下陡,由一系列的镇、支墩支撑,主管内径,满发时管内流速为,主管段全长约压力钢管起始至岔管中心线
压力钢管采用一管四机布置型式,共设有个岔管,其中,主管后接钢岔管,钢岔管采用对称型月牙肋型式,分岔角度为°;〜钢岔管采用“卜”型布置,分岔角为°
明管钢管均采用钢板,厚度为、、三种规格
钢岔管采用钢板,钢板厚,月牙形加强肋钢板厚;其余岔管采用贴边补强
加劲环、止水环、止推环、支撑环、补强板等结构连接件均采用钢板
压力钢管制作施工工艺2

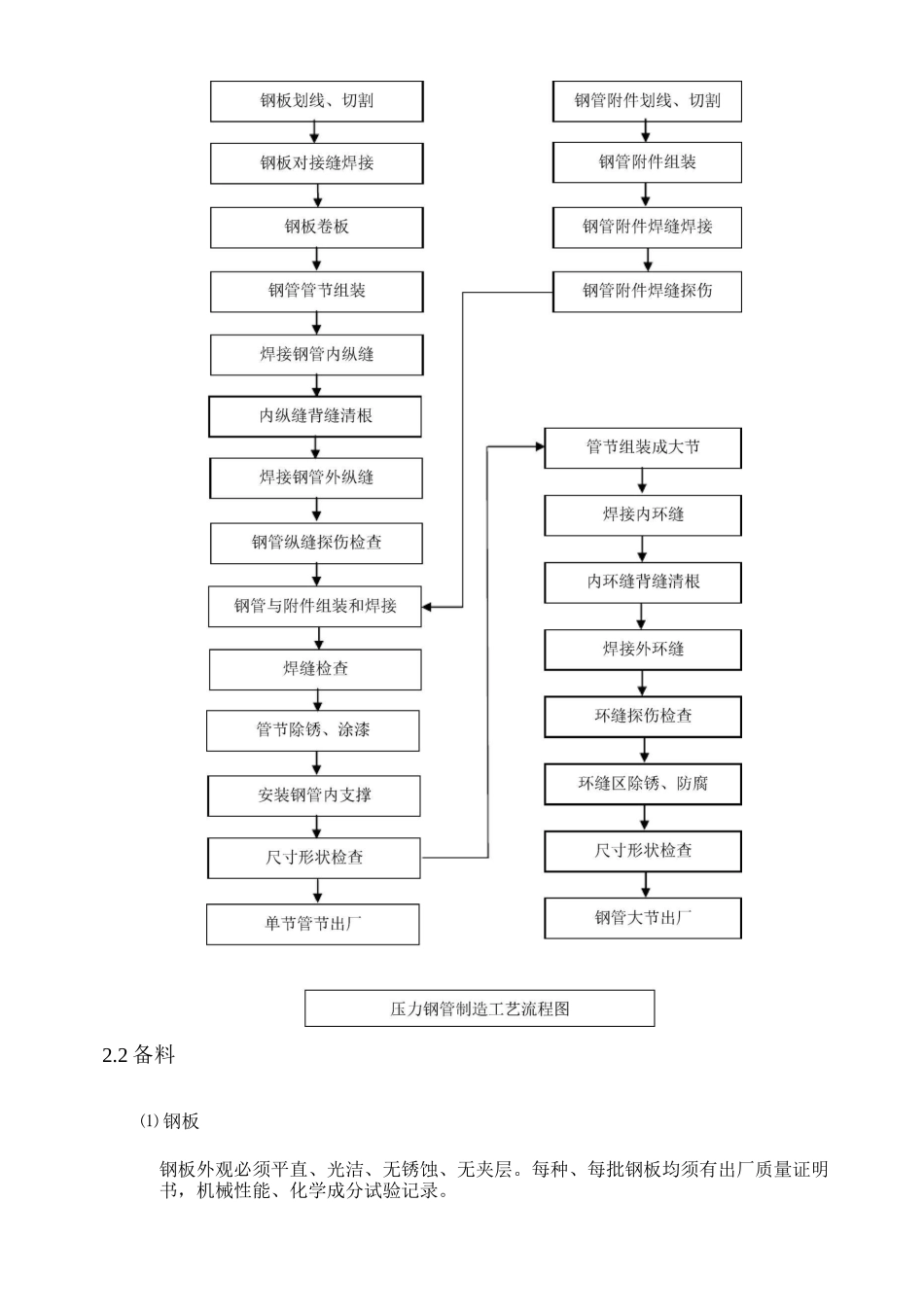

1 压力钢管制作工艺流程图2
2 备料⑴ 钢板钢板外观必须平直、光洁、无锈蚀、无夹层
每种、每批钢板均须有出厂质量证明书,机械性能、化学成分试验记录
钢板按其厚度分类堆放,垫离地面,并作出明显标记,防止腐蚀、污染和变形
⑵ 焊接材料焊接材料型号为
焊接材料在存放和运输过程中密封防潮
存放的库房内通风良好,室温不应低于 5°C,相对湿度不应高于 0,并定时记录室温和相对湿度
⑶ 涂装材料每批到货的涂料应附有制造厂的产品质量证明书和使用说明书

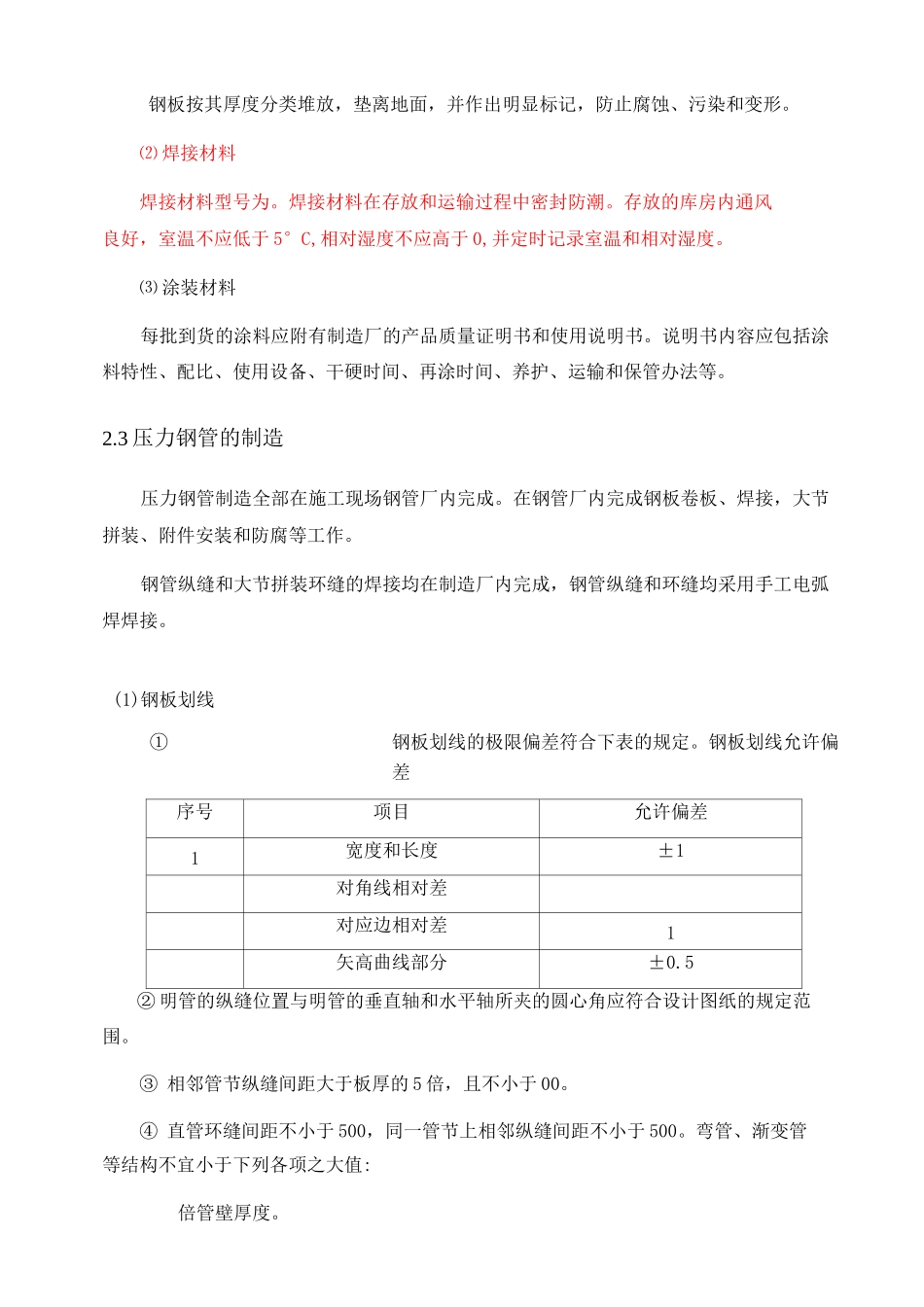

说明书内容应包括涂料特性、配比、使用设备、干硬时间、再涂时间、养护、运输和保管办法等
