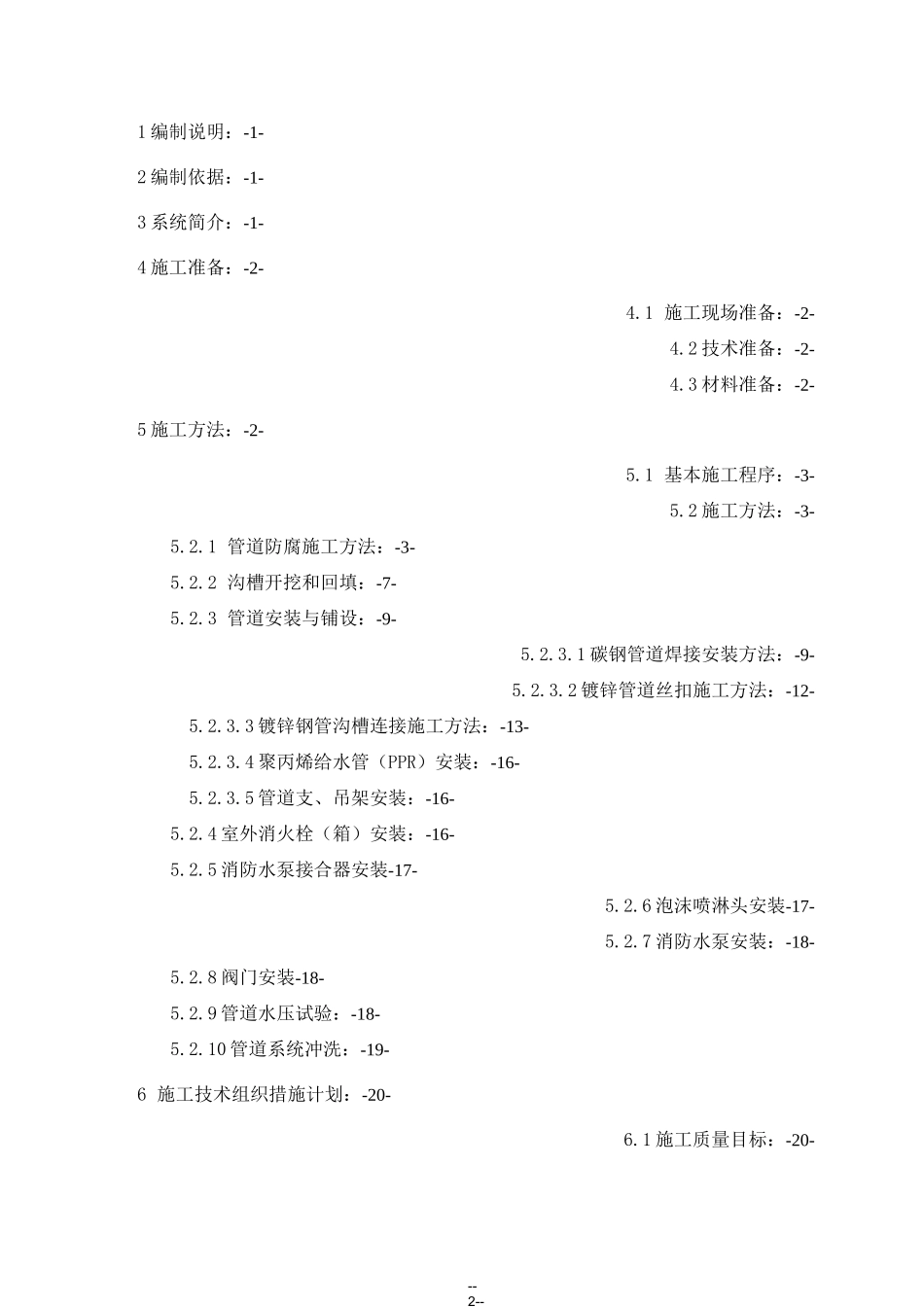

储罐消防环管系统专项方案编制人:编制单位编制时间:--2--1 编制说明:-1-2 编制依据:-1-3 系统简介:-1-4 施工准备:-2-4
1 施工现场准备:-2-4
2 技术准备:-2-4
3 材料准备:-2-5 施工方法:-2-5
1 基本施工程序:-3-5
2 施工方法:-3-5
1 管道防腐施工方法:-3-5
2 沟槽开挖和回填:-7-5
3 管道安装与铺设:-9-5
1 碳钢管道焊接安装方法:-9-5
2 镀锌管道丝扣施工方法:-12-5
3 镀锌钢管沟槽连接施工方法:-13-5
4 聚丙烯给水管(PPR)安装:-16-5
5 管道支、吊架安装:-16-5
4 室外消火栓(箱)安装:-16-5
5 消防水泵接合器安装-17-5
6 泡沫喷淋头安装-17-5
7 消防水泵安装:-18-5
8 阀门安装-18-5
9 管道水压试验:-18-5
10 管道系统冲洗:-19-6 施工技术组织措施计划:-20-6

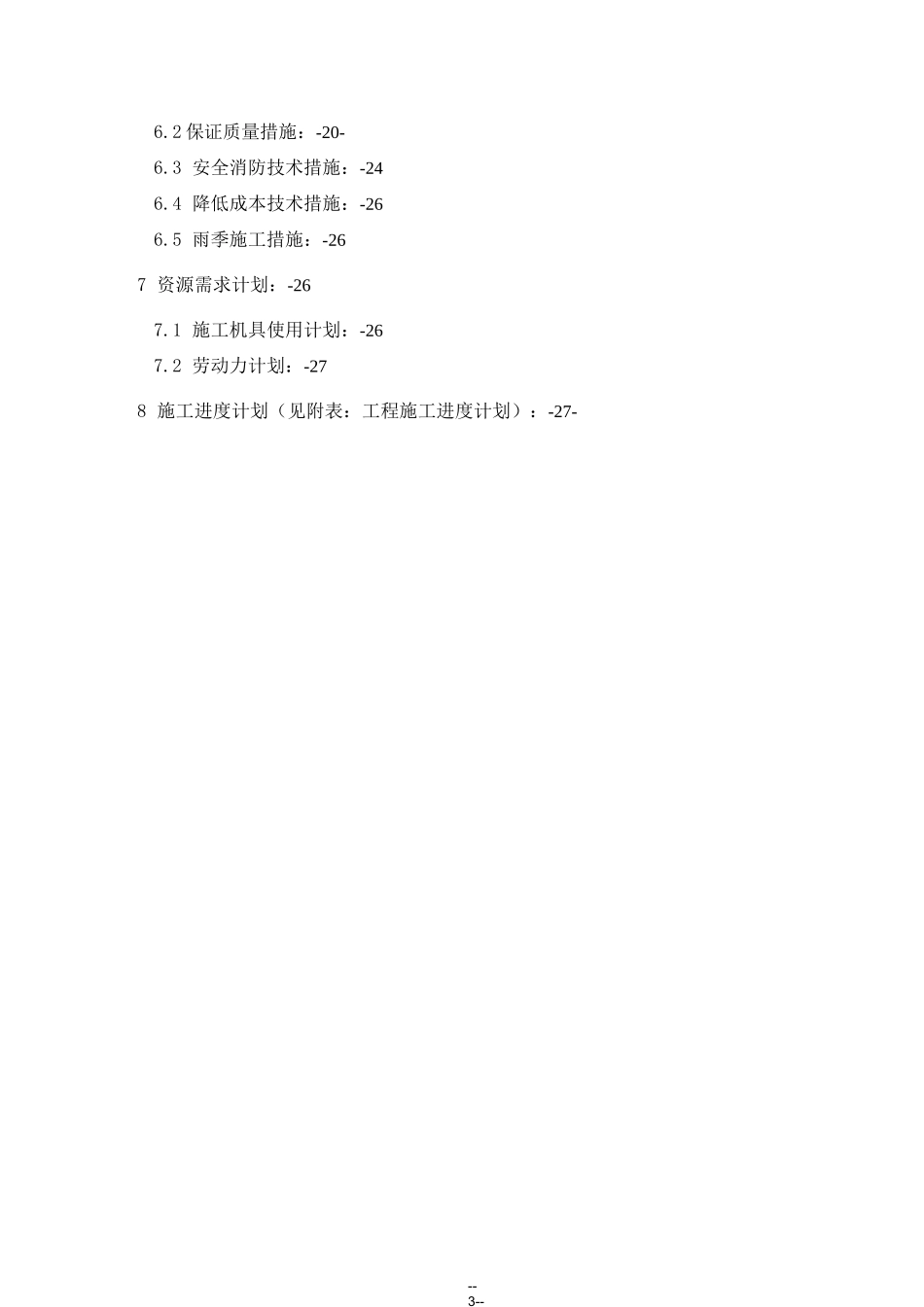

1 施工质量目标:-20---3--6
2 保证质量措施:-20-6
3 安全消防技术措施:-246
4 降低成本技术措施:-266
5 雨季施工措施:-267 资源需求计划:-267
1 施工机具使用计划:-267
2 劳动力计划:-278 施工进度计划(见附表:工程施工进度计划):-27-1 编制说明:本施工方案为***化工罐区储罐消防环管系统专项施工方案
2 编制依据:2
1 监理批准的消防给水工程施工方案
2 施工图纸及相关规范
3 工程情况:罐组 4、5、6、7 的消防环管共计 3200 余米,储上需焊接的管道支架约 1500 余个
全是高空作业,施工难度较大、人工降效较大
--2--4 施工准备:4
1 施工现场准备:施工现场达到“三通一平”,地下管线可以施工
