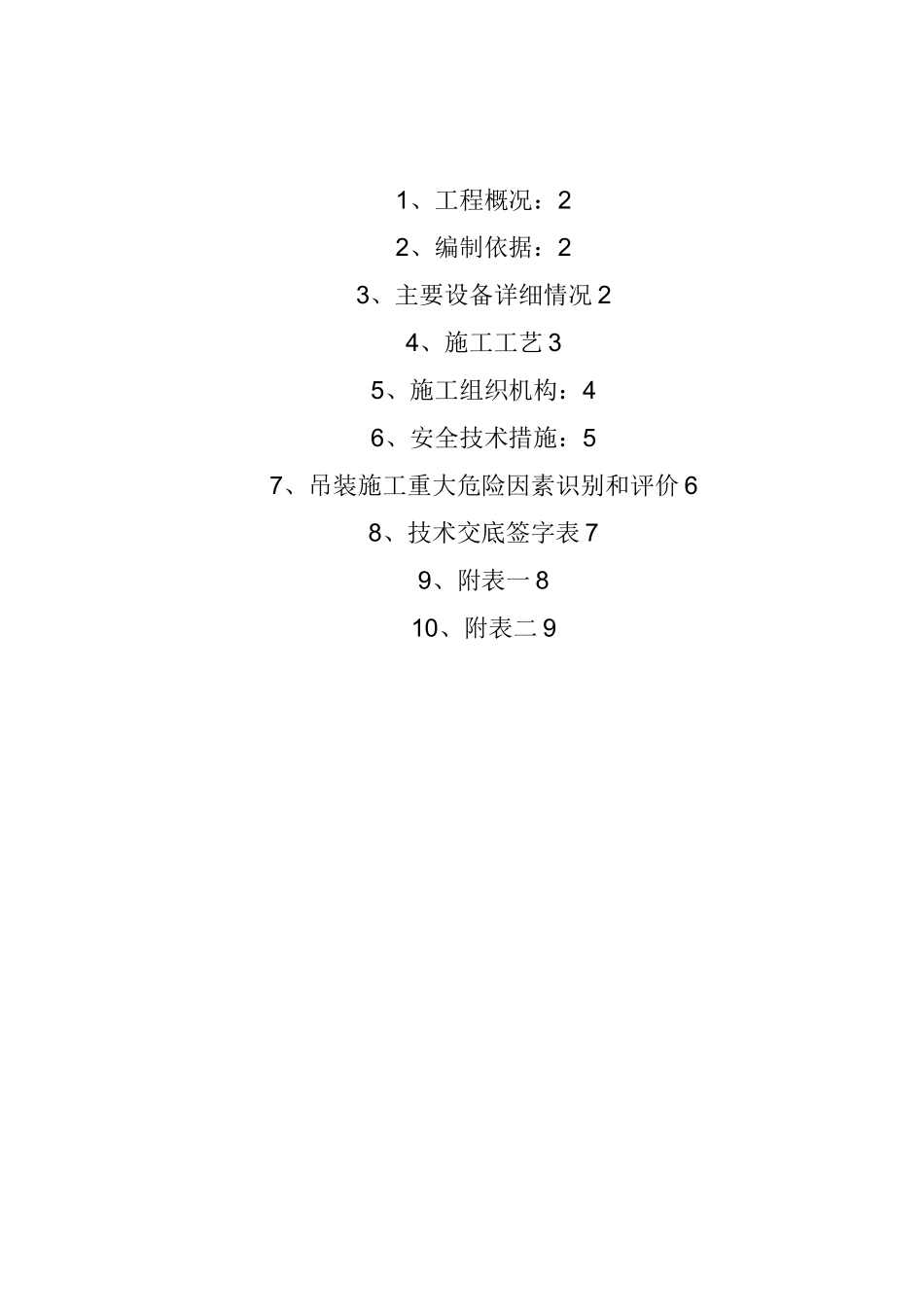

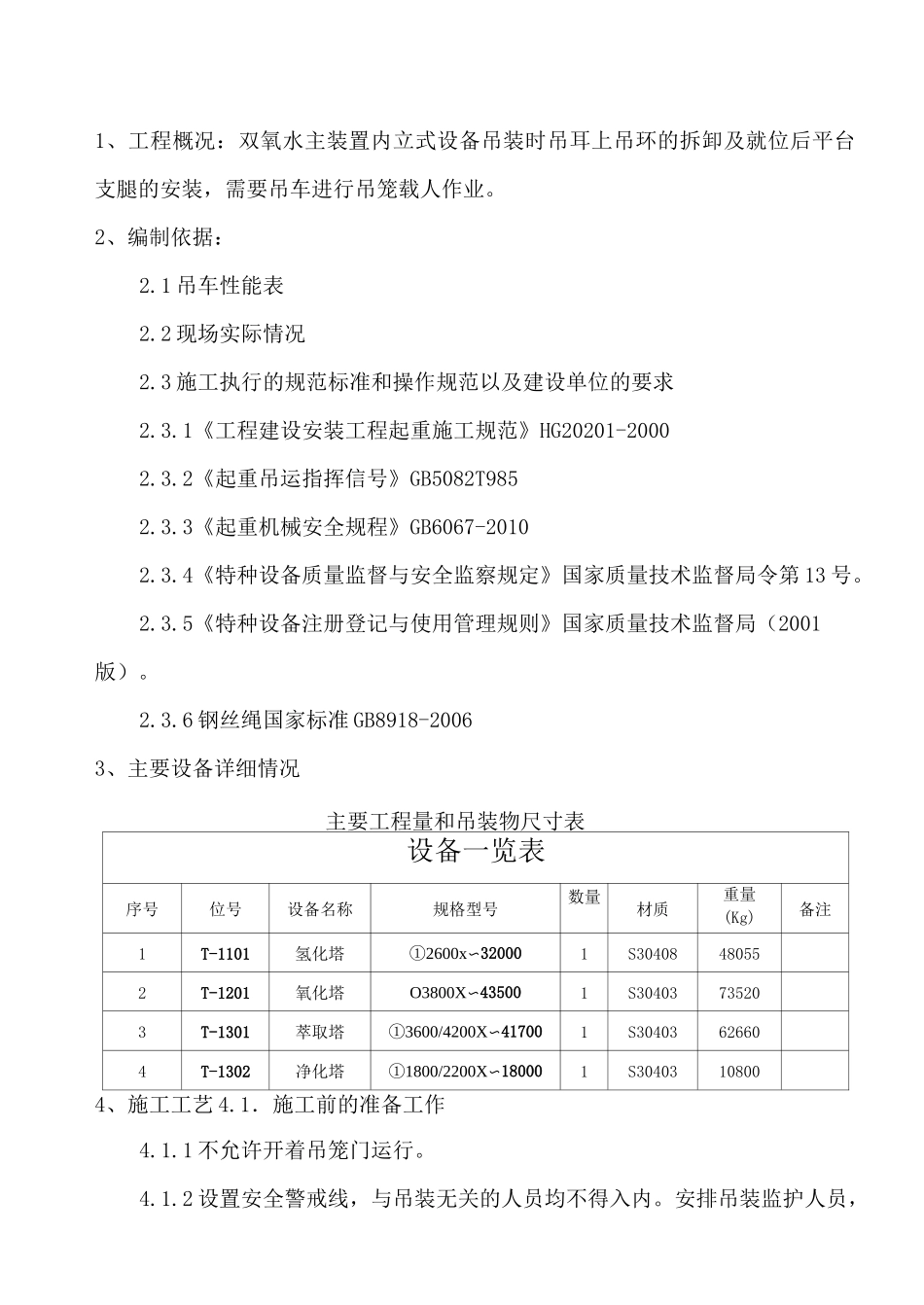

山东明化新材料有限公司9 万吨双氧水项目设备、管道安装工程吊笼载人载物施工方案编制审核批准江苏鹏华建设工程有限公司2016 年 09 月 25 日1、工程概况:22、编制依据:23、主要设备详细情况 24、施工工艺 35、施工组织机构:46、安全技术措施:57、吊装施工重大危险因素识别和评价 68、技术交底签字表 79、附表一 810、附表二 91、工程概况:双氧水主装置内立式设备吊装时吊耳上吊环的拆卸及就位后平台支腿的安装,需要吊车进行吊笼载人作业
2、编制依据:2
1 吊车性能表2
2 现场实际情况2
3 施工执行的规范标准和操作规范以及建设单位的要求2
1《工程建设安装工程起重施工规范》HG20201-20002
2《起重吊运指挥信号》GB5082T9852
3《起重机械安全规程》GB6067-20102
4《特种设备质量监督与安全监察规定》国家质量技术监督局令第 13 号
5《特种设备注册登记与使用管理规则》国家质量技术监督局(2001版)
6 钢丝绳国家标准 GB8918-20063、主要设备详细情况主要工程量和吊装物尺寸表设备一览表序号位号设备名称规格型号数量材质重量(Kg)备注1T-1101氢化塔①2600x〜320001S30408480552T-1201氧化塔O3800X〜435001S30403735203T-1301萃取塔①3600/4200X〜417001S30403626604T-1302净化塔①1800/2200X〜180001S30403108004、施工工艺 4
1.施工前的准备工作4
1 不允许开着吊笼门运行
2 设置安全警戒线,与吊装无关的人员均不得入内
安排吊装监护人员,对无关进出人员进行劝离,并对吊装、安装过程中可能发生的碰、挂、擦、起火等情况监控且有应急预案,应急物资准备到位
