第 1 页共 10 页锦屏水电站九龙河口—锦屏一级坝区辅助道路改建工程第一二标段边坡预应力锚索工程施工方案1、工程概况工程位于锦屏一级电站辅助进场公路边坡第一二标段,共计 4 处需进行锚索支护,高程在路面高程上 15m〜30m 左右,坡面开挖极不规则,岩石普遍风化严重;岩面多为灰质页岩,岩层剥离层状发育,存在较多裂隙,地质情况较差

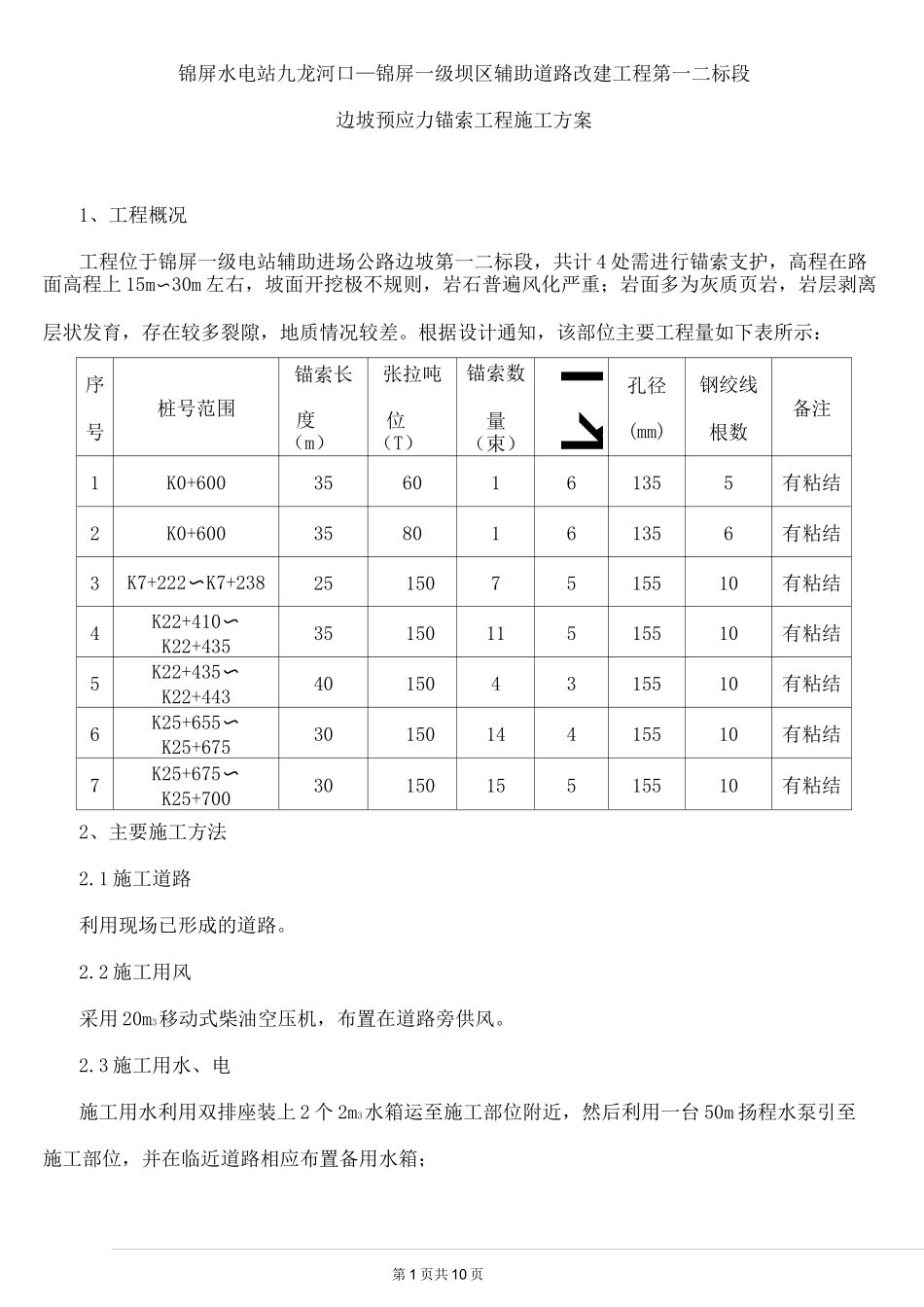

根据设计通知,该部位主要工程量如下表所示:序号桩号范围锚索长度(m)张拉吨位(T)锚索数量(束)kJ孔径(mm)钢绞线根数备注1K0+6003560161355有粘结2K0+6003580161356有粘结3K7+222〜K7+238251507515510有粘结4K22+410〜K22+4353515011515510有粘结5K22+435〜K22+443401504315510有粘结6K25+655〜K25+6753015014415510有粘结7K25+675〜K25+7003015015515510有粘结2、主要施工方法2
1 施工道路利用现场已形成的道路
2 施工用风采用 20m3移动式柴油空压机,布置在道路旁供风
3 施工用水、电施工用水利用双排座装上 2 个 2m3水箱运至施工部位附近,然后利用一台 50m 扬程水泵引至施工部位,并在临近道路相应布置备用水箱;第 2 页共 10 页施工用电采用一台 40KW 发电机自发电架设输电线路接引施工部位
4 材料加工、堆放及临建设施临建设施共计 350m2,具体后附《临建设施布置图》,锚索编制在施工排架上进行
调度室20m2设置在施工现场
5 灌浆系统及砼拌合系统灌浆系统及混凝土拌和系统布置道路旁边,人工提至施工排架上

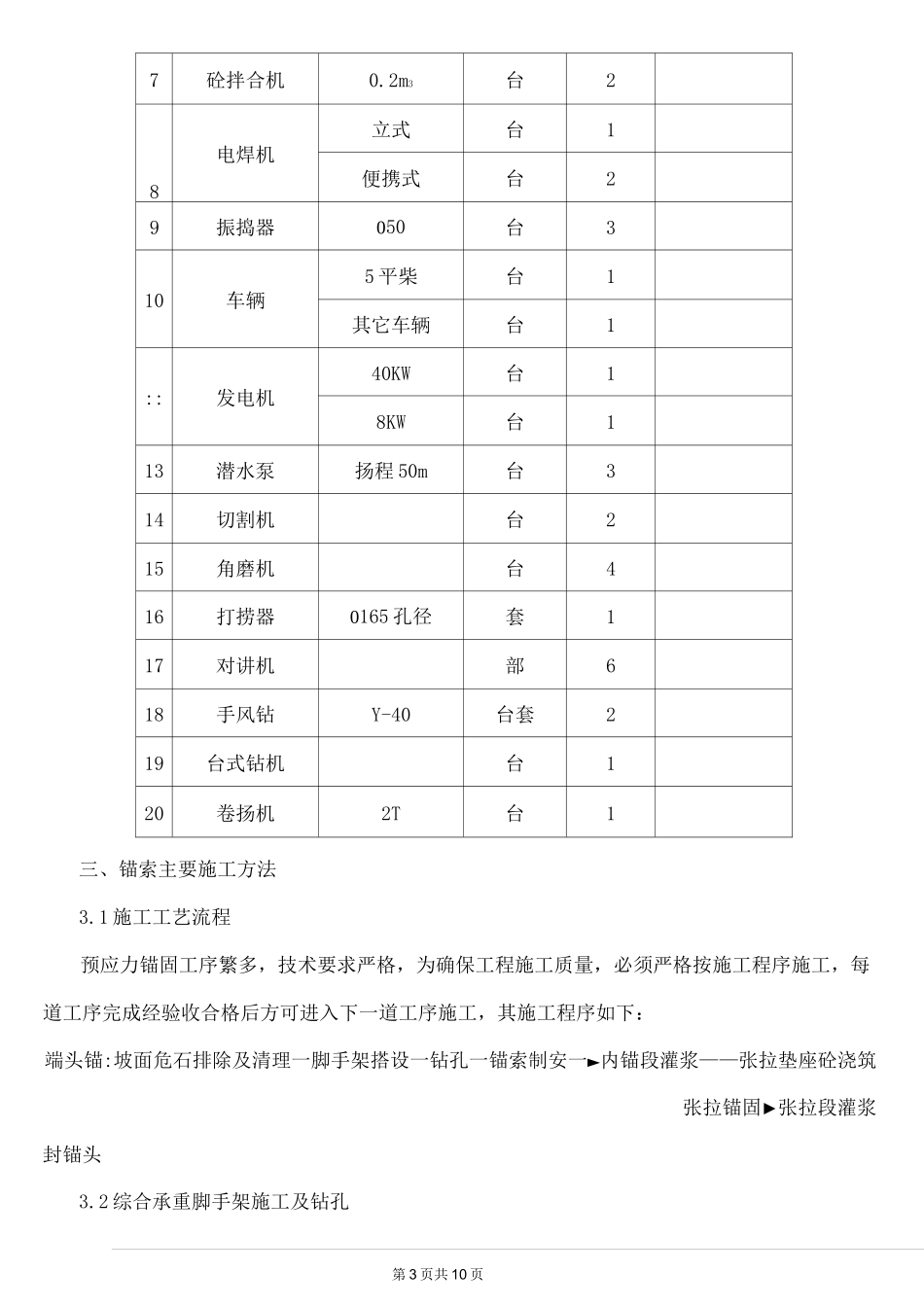

6 施工主材及机具2

1 钢绞线采用符合设计标准©15
24mm 有粘结钢绞线
2 水泥采用普硅 P
5 水泥或根据周边资源情况采用
