1i*i-第一步:在桩定位处成孔

该图为旋挖成孔
由于有地下水,所以孔内会有很多泥浆,旋挖过程也需要泥浆护壁
基础篇:围护桩止水帷幕施工工艺支护桩基本是用来挡住土体,不让土体往基坑内滑动垮塌
止水帷幕基本是用来挡住地下水,不让外面的地下水向基坑内渗进来

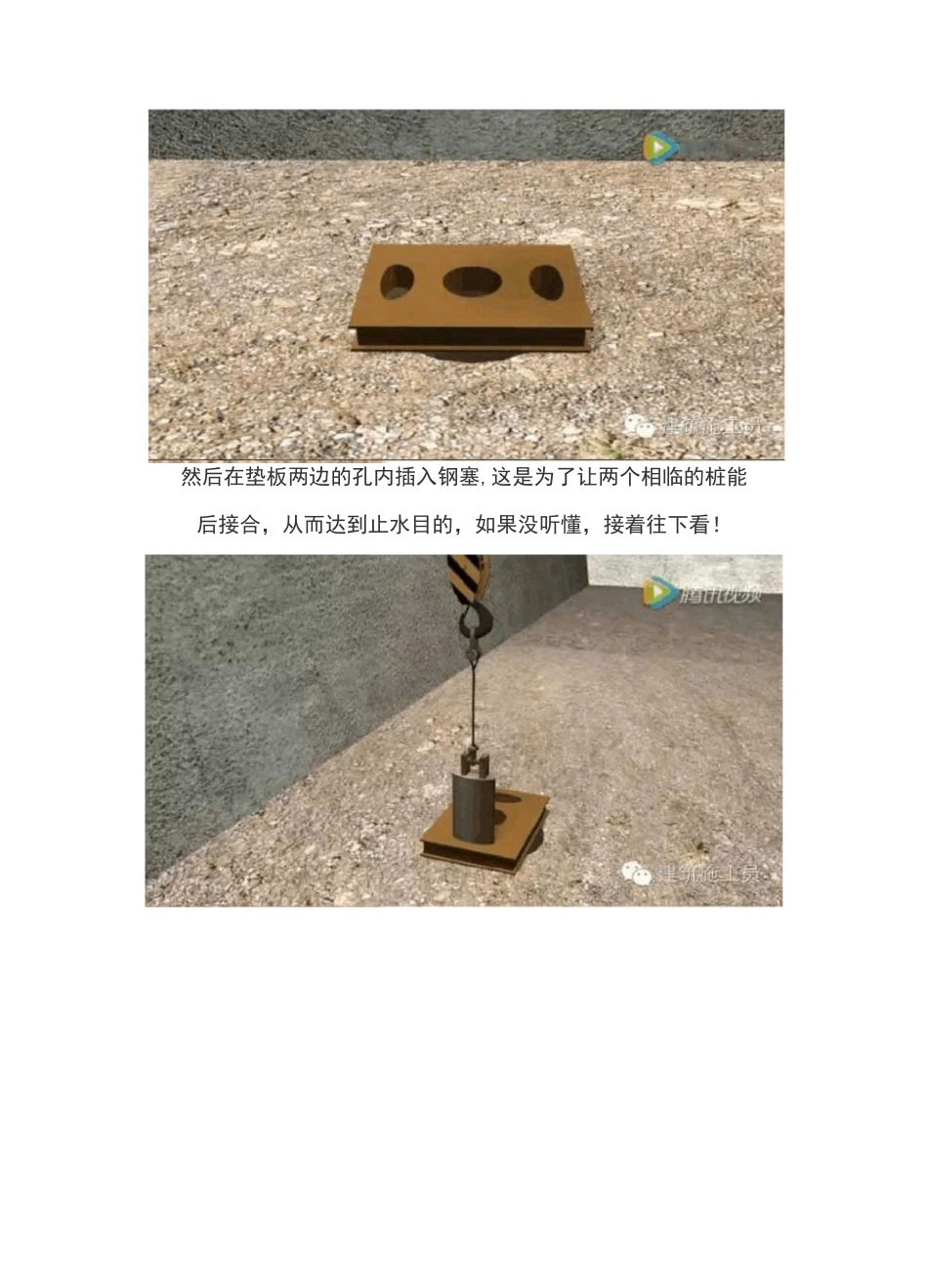

成孔后竖向是这样的效果
第二步:加钢筋笼,灌注

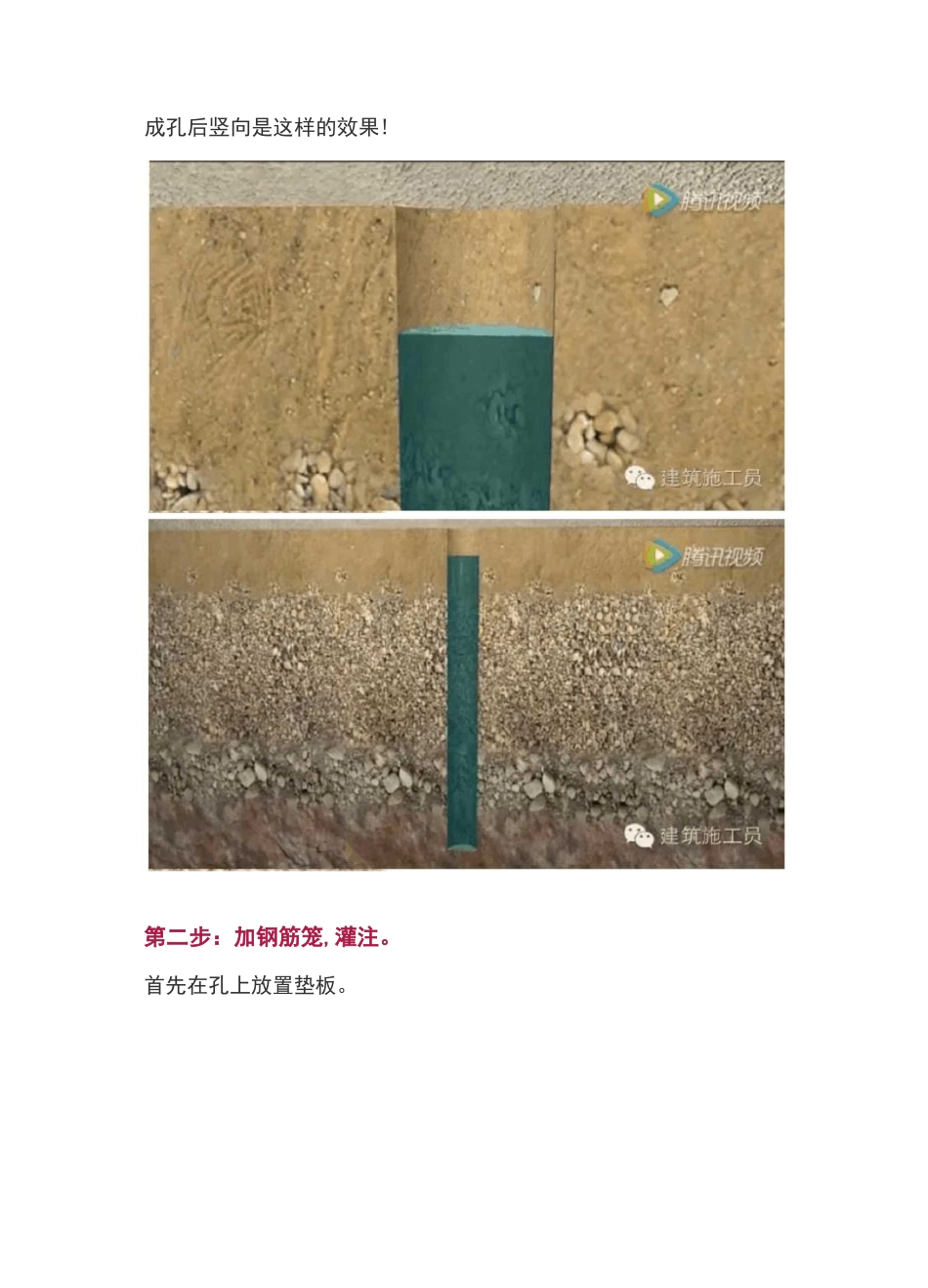

首先在孔上放置垫板
*Y>-»|-V㈱丑祕然后在垫板两边的孔内插入钢塞,这是为了让两个相临的桩能后接合,从而达到止水目的,如果没听懂,接着往下看
F1fJft然后灌注混凝土,第一根桩不需要放钢筋笼
因为钢筋笼是隔个桩放一个钢筋笼
放置保护层不够,而且从受力角度也不要那么多钢筋笼
,片/I灌注好将导管抽出
等混凝土达到初凝,将钢塞抽出
形成如下效果
第三步:照着这个程序在隔一个桩径距离的位置成一个,如下图效果
随后在中间再成孔,注意这根桩是需要钢筋笼的
看由于之前加了钢塞,使得中间桩和两边桩紧紧结合成了整体,这就达到了止水目的
腾田视频■L"£±
■■■二—-*
J,这三根桩成为了一个单元
竖向效果如下图
第四步:按照相同程序,隔一个成一根桩
然后在中间成孔,放钢筋笼,灌注,效果如下
1411nII以此类推
在整个基坑需要支护加止水帷幕的边缘全部成桩
第六步:打锚索首先在桩后面土体钻孔,钻到桩后边土体下面的岩体,一般是微风化岩
成孔效果如下图
将锚索放进去
-j外面记得套一个塑料 PC 管,使得隔离开混凝土和周围土体,打到岩体部分不需要这样的 PC 管
1第七步:制作冠梁
放腰梁钢筋笼,支模
第九步:开挖基坑到需要制作腰梁的位置
第十步:制作腰梁
第十一步:同冠梁一样,下锚索
第十二步:开挖至基坑底
