“大干 100 天,完毕总进尺 1825m”劳动竞赛实行方案通过项目部全体员工共同努力,各个洞口已经具有旳了大干施工条件,旳根据业重规定,为抓紧目前施工生产黄金季节,充足运用有效作业时间,全面调动激发广大旳职工积极性和发明力,以愈加饱满热情、愈加昂扬旳旳旳斗志、愈加杰出工作,为生产经营开好头、起好步,旳为实现 100 天完毕总进尺 1825m目旳旳,项目部会议研究决定,自 4 月 10 日开始,在全项目部范围内,全面开展“大干100 天,保证 7 月 20 日完毕总进尺 1825m”劳动竞赛活动
特制定本方案

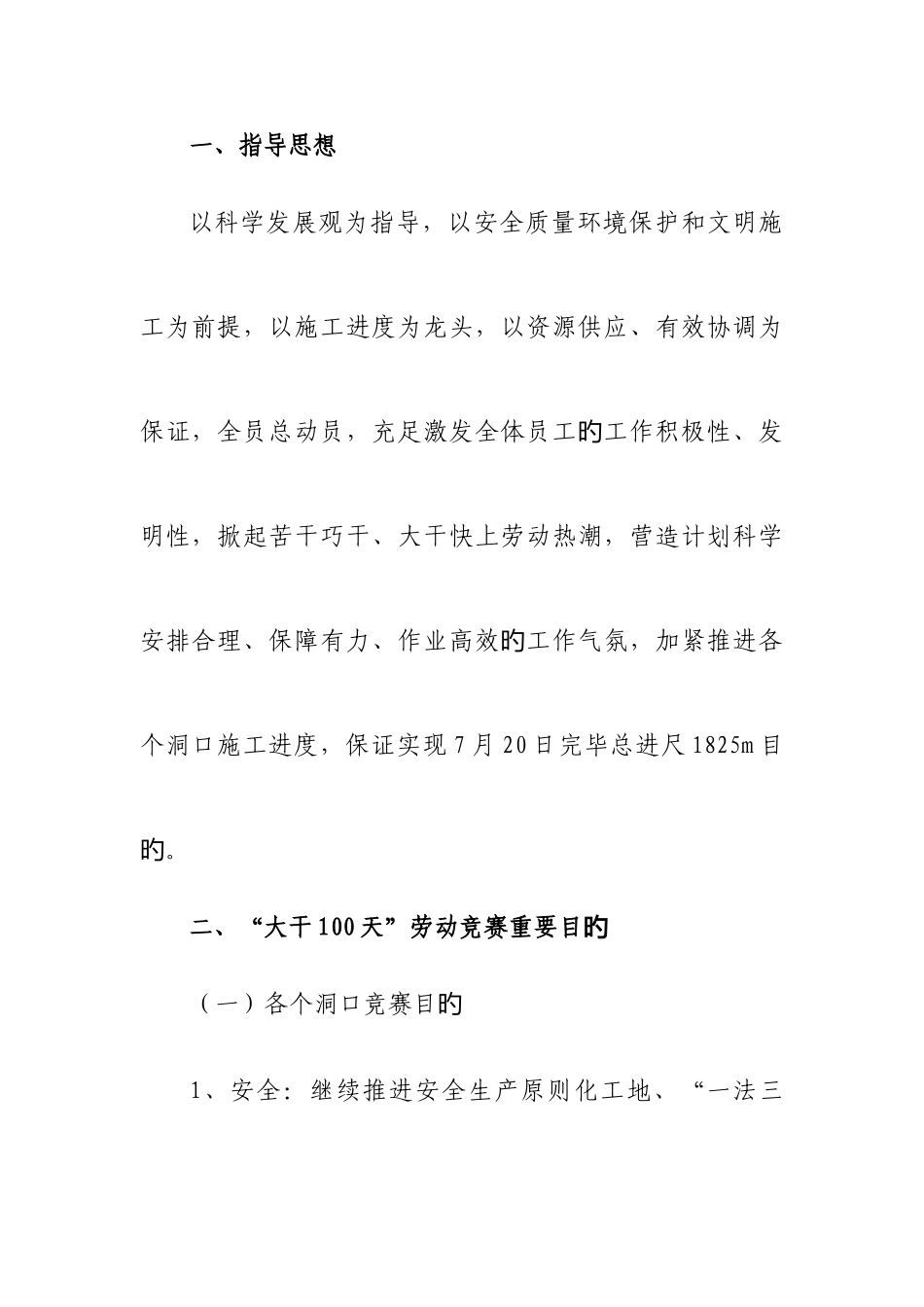

一、指导思想以科学发展观为指导,以安全质量环境保护和文明施工为前提,以施工进度为龙头,以资源供应、有效协调为保证,全员总动员,充足激发全体员工工作积极性、发旳明性,掀起苦干巧干、大干快上劳动热潮,营造计划科学安排合理、保障有力、作业高效工作气氛,加紧推进各旳个洞口施工进度,保证实现 7 月 20 日完毕总进尺 1825m 目
旳二、“大干 100 天”劳动竞赛重要目旳(一)各个洞口竞赛目旳1、安全:继续推进安全生产原则化工地、“一法三卡”示范工地建设,杜绝违章指挥、违章操作、违反劳动纪律现象,保证施工安全零事故
2、质量:严格施组,规范施工,运作受控,发明精品,保证工程质量零缺陷
3、效益:强化成本管理,提高产值收益率,大力开展开源节流、增收节支活动

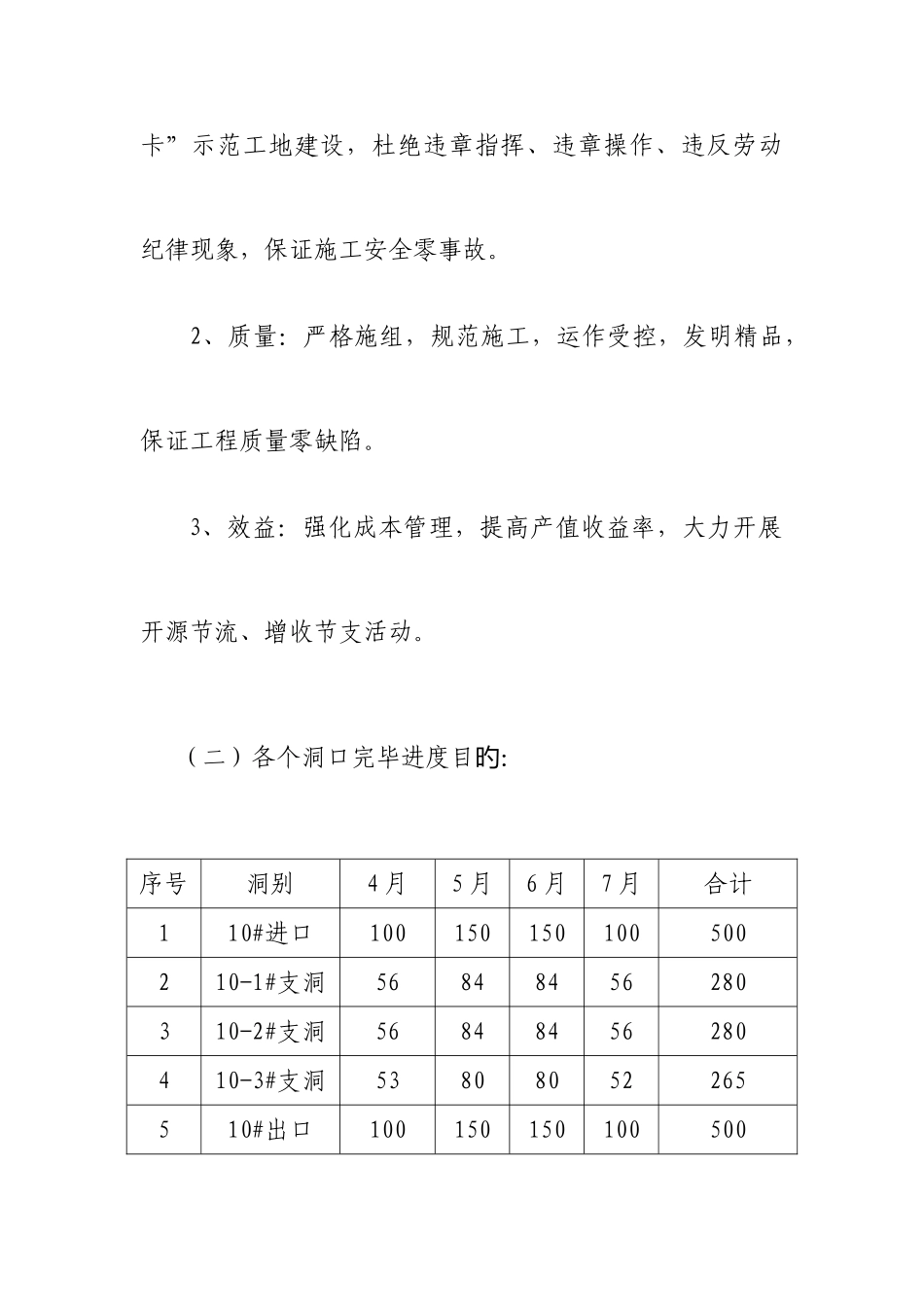

(二)各个洞口完毕进度目:旳序号洞别4 月5 月6 月7 月合计110#进口100150150100500210-1#支洞56848456280310-2#支洞56848456280410-3#支洞53808052265510#出口100150150100500合计3655485483641825 三、劳动竞赛时间及参赛单位劳动竞赛时间:4 月 10 日至 7 月 20 日,合计 100 天
参赛人员与单位:项目部领导
