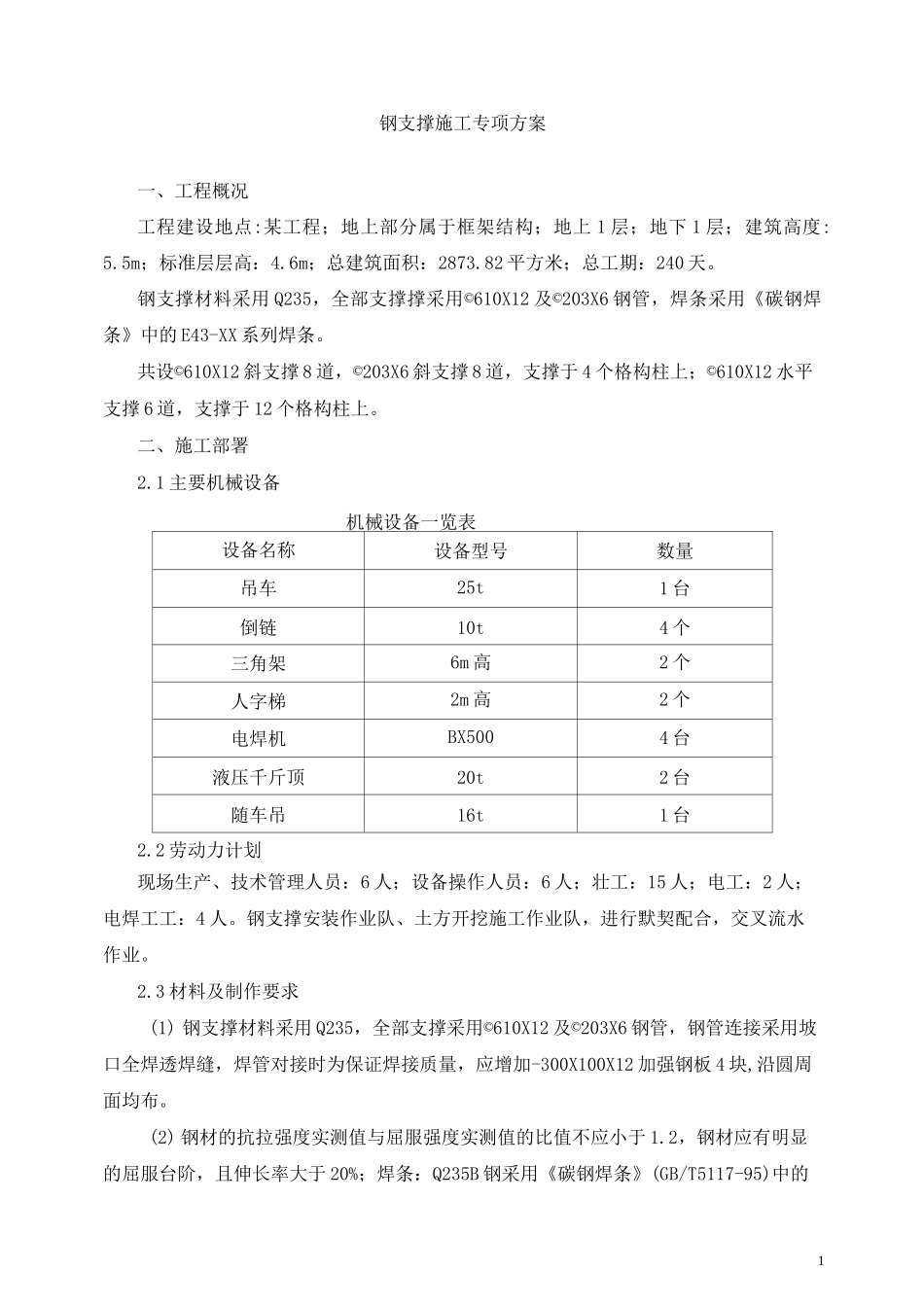

1钢支撑施工专项方案一、工程概况工程建设地点:某工程;地上部分属于框架结构;地上 1 层;地下 1 层;建筑高度:5
5m;标准层层高:4
6m;总建筑面积:2873
82 平方米;总工期:240 天
钢支撑材料采用 Q235,全部支撑撑采用©610X12 及©203X6 钢管,焊条采用《碳钢焊条》中的 E43-XX 系列焊条
共设©610X12 斜支撑 8 道,©203X6 斜支撑 8 道,支撑于 4 个格构柱上;©610X12 水平支撑 6 道,支撑于 12 个格构柱上
二、施工部署2
1 主要机械设备机械设备一览表设备名称设备型号数量吊车25t1 台倒链10t4 个三角架6m 高2 个人字梯2m 高2 个电焊机BX5004 台液压千斤顶20t2 台随车吊16t1 台2
2 劳动力计划现场生产、技术管理人员:6 人;设备操作人员:6 人;壮工:15 人;电工:2 人;电焊工工:4 人
钢支撑安装作业队、土方开挖施工作业队,进行默契配合,交叉流水作业
3 材料及制作要求(1) 钢支撑材料采用 Q235,全部支撑采用©610X12 及©203X6 钢管,钢管连接采用坡口全焊透焊缝,焊管对接时为保证焊接质量,应增加-300X100X12 加强钢板 4 块,沿圆周面均布
(2) 钢材的抗拉强度实测值与屈服强度实测值的比值不应小于 1
2,钢材应有明显的屈服台阶,且伸长率大于 20%;焊条:Q235B 钢采用《碳钢焊条》(GB/T5117-95)中的2E43-XX 系列焊条
(3)钢支撑制作及验收应符合《钢结构工程施工质量验收规范》(GB50205-2001),节点大样核对尺寸无误后再进行下料加工,选用钢材必须具有出厂合格证,在下料前应进行抽样复验,证明符合规范要求的质量标准的材料方可下料
(4)凡图中未注明的连接采用角焊缝,焊脚尺寸等于较薄零件的厚度,且不小于6mm
