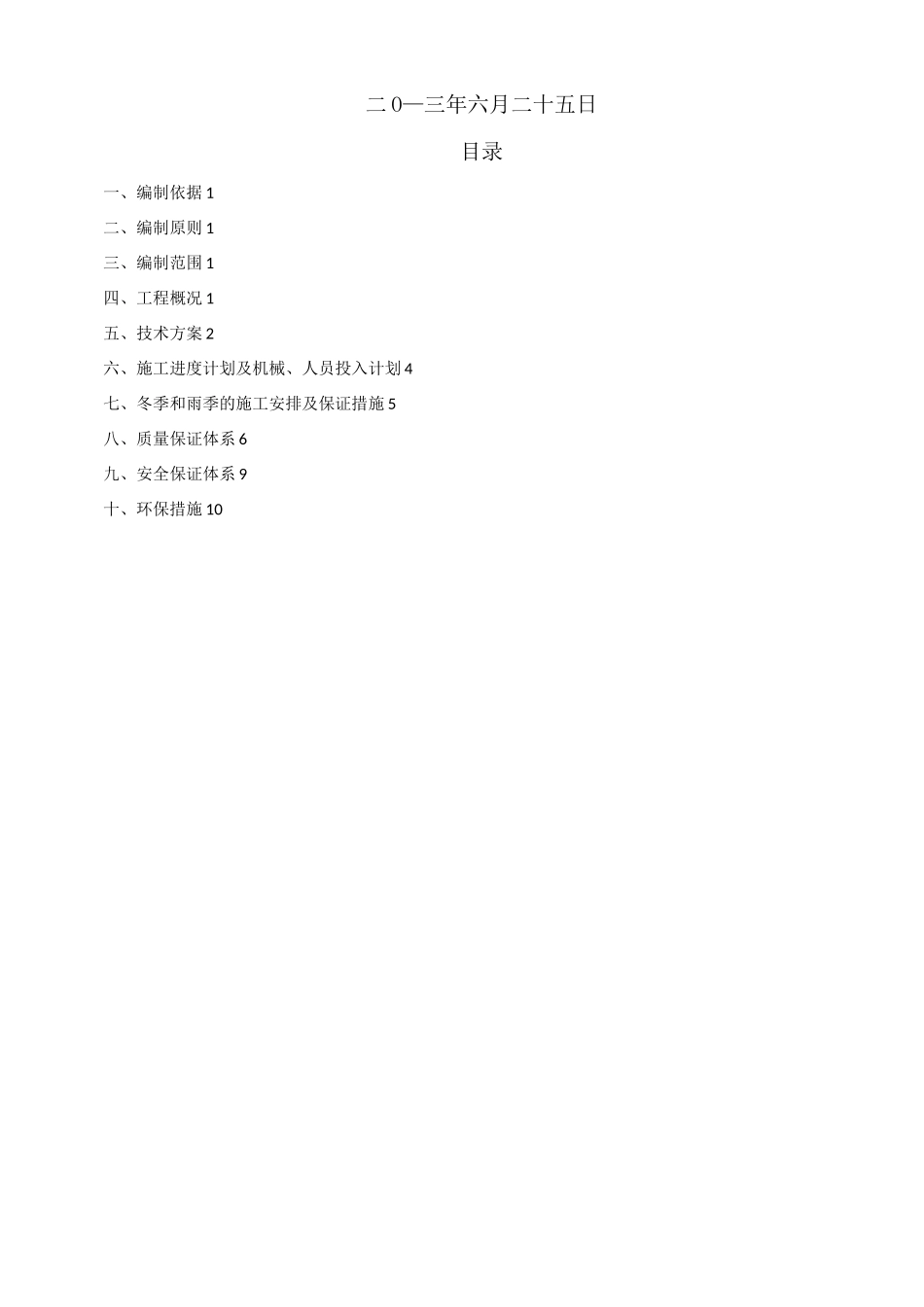

安陆市 316 国道及接线改建工程倒虹吸管涵施工方案黄冈市楚通路桥工程建设有限公司安陆市 316 国道及接线改建工程第貮标项目部二 O—三年六月二十五日目录一、编制依据 1二、编制原则 1三、编制范围 1四、工程概况 1五、技术方案 2六、施工进度计划及机械、人员投入计划 4七、冬季和雨季的施工安排及保证措施 5八、质量保证体系 6九、安全保证体系 9十、环保措施 101施工技术方案一、编制依据1、316 国道孝感段改建工程 SJ-3 合同段两阶段施工图设计;2、《公路桥涵施工技术规范》(JTG/TF50-2011);3、《公路工程质量检验评定标准》(JTGF80/1-2004)二、编制原则1、满足工期要求,上足相应劳力及设备,确保工期
2、按照要求,确立质量目标,制定相应措施,确保质量目标实现
三、编制范围316 国道及接线改建工程第贰标段(K64+250〜K76+093
249)1-01
25m 钢筋混凝土倒虹吸四道,桩号为:K64+400、K66+072、K67+790、K72+460
四、工程概况1、本标段内四道道虹吸孔数及孔径均为 1—01
25m,累计 130m,与路线中线夹角均为 90°正交
2、地基承载力$0
2MPa,管基基础采用 20cm 沙砾垫层+C20 砼基础,管节采用 01
25m 商供成品 II 级钢筋砼管节(承插),管道接口采用 0 型橡胶圈,管道内接缝处填插沥青麻絮
每节管节设置 2 道管枕
左、右侧洞口型式均为竖井,采用 C20 砼浇筑,当竖井高度大于 4
5m 时,井身必须配钢筋,小于 4
5m 时井身2不须配钢筋
管节表面须进行加筋围护

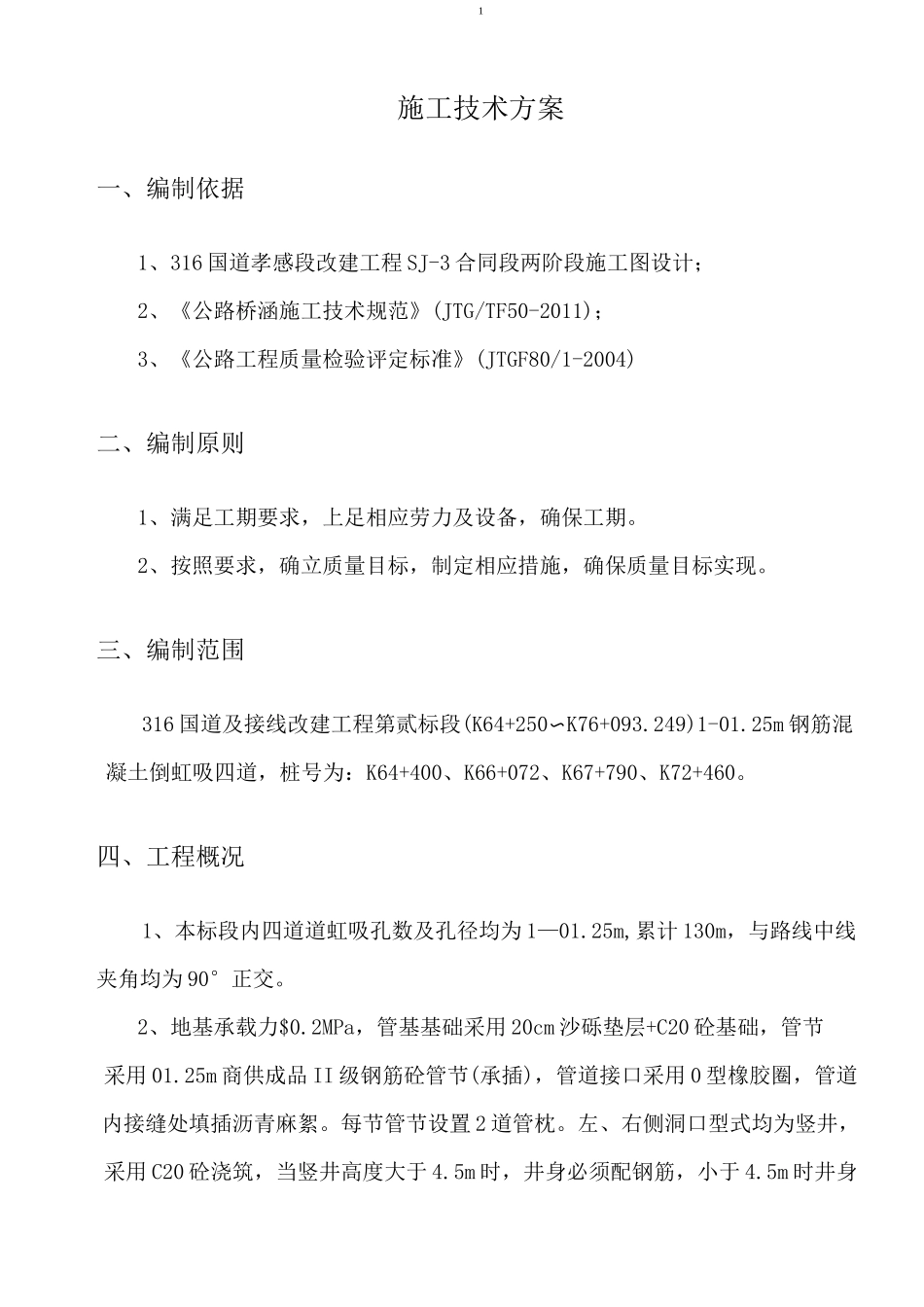

五、技术方案1、技术准备(1)根据设计图纸,选定施工方法及周转材料
⑵ 做好图纸复核,对图纸中存在的难点及时联系尽早解决
⑶ 做好施工计划、物资计划以便于组织生产和物资采购
⑷ 编制质量保证措施、安全保
