标段工程烧结页岩砖墙体表面泛霜处理措施目录一、工程概况
2二、泛霜现象及现状调查
2三、原因分析
3四、处理措施
4五、控制措施

6一、工程概况旭辉城三期C标段工程项目,为坡地高层住宅和车库建筑
分为高区和低区,高低区之间高差约18~20m,共7栋高层,两个整体地下室车库,其中高区4栋高层和2号车库;低区3栋高层和1号车库
其中分为C2、C3、C1三个顺序施工区段,高区C2为47#、50#楼及其相邻地下室车库;高区C3为48#、49#楼及其相邻地下室车库;低区C1为34#、35#、36#三栋高层及1号车库、33号2层楼的独立小商业
本工程建筑总面积200544
其中7栋高层住宅157228
56㎡,车库39087
67㎡,商业3195
83㎡,33#楼1032
外墙为220厚自保温加气混凝土;内隔墙为200(100)厚页岩空心砖砌体;厨房1500一下为页岩空心砖,以上为页岩多孔砖;卫生间1800以下为多孔砖,以上为页岩空心砖;墙体底部起三线、门窗收边采用页岩多孔砖或实心砖,墙体顶部斜砌统一为页岩实心砖;阳台栏板及砼压顶以下统一采用多孔砖;油烟井采用100x200耐火砖,墙厚按设计
二、本工程页岩砖墙表面泛霜现象及现状调查本工程页岩砖(空心砖、多孔砖)砌体墙体出现不同程度的泛霜现象

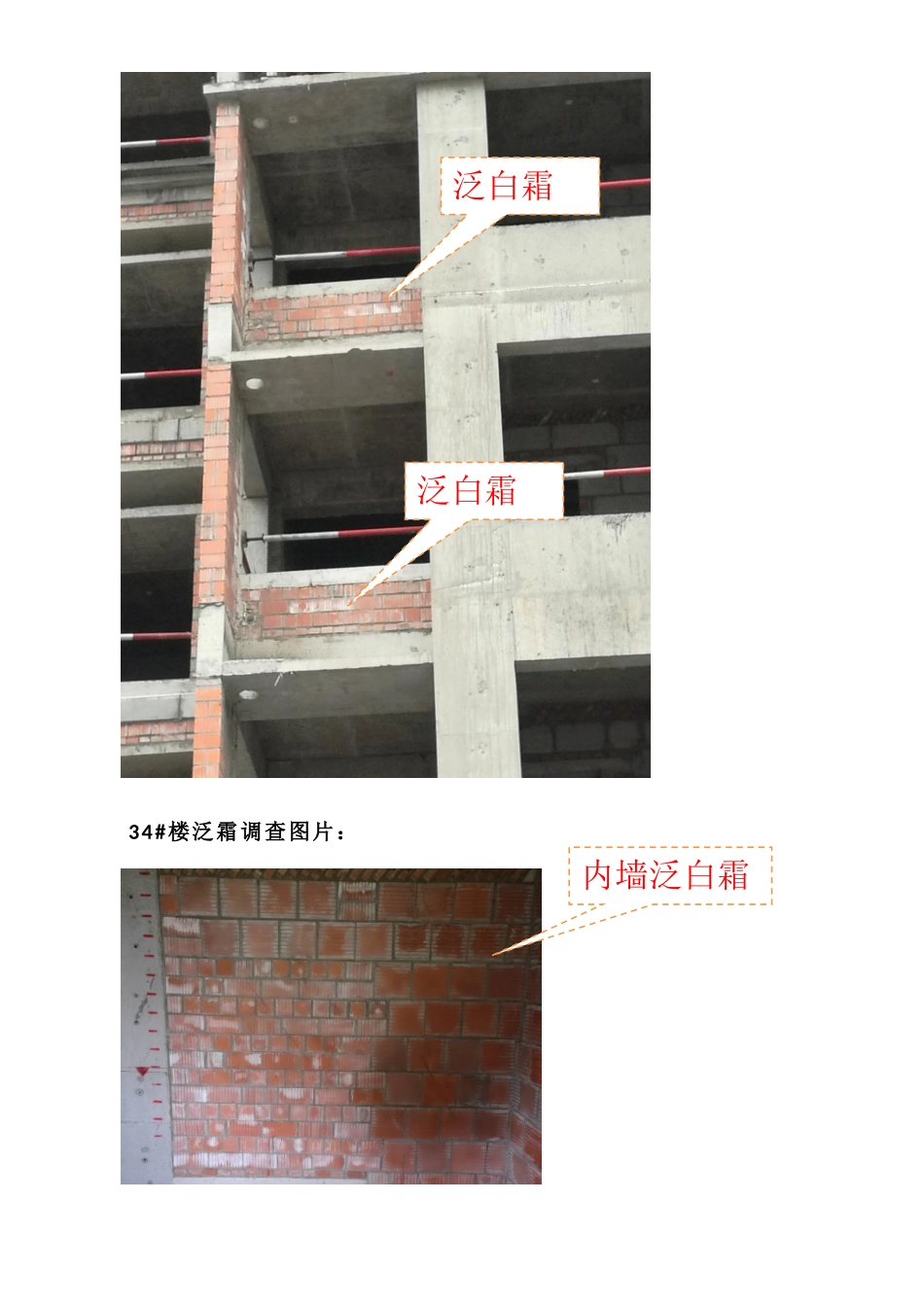

发现问题后,通过对已
