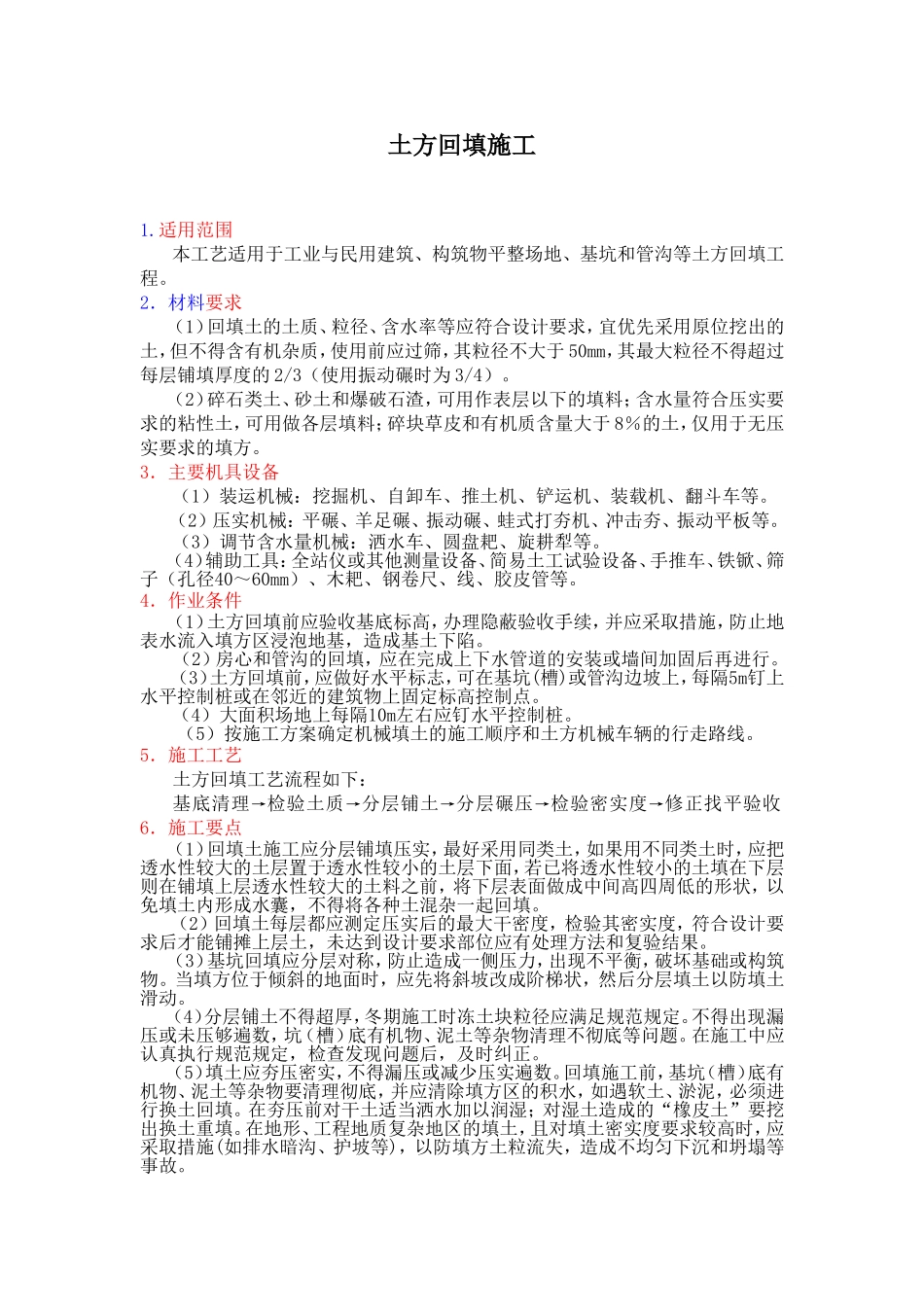

土方回填施工1
适用范围本工艺适用于工业与民用建筑、构筑物平整场地、基坑和管沟等土方回填工程
2.材料要求(1)回填土的土质、粒径、含水率等应符合设计要求,宜优先采用原位挖出的土,但不得含有机杂质,使用前应过筛,其粒径不大于50mm,其最大粒径不得超过每层铺填厚度的2/3(使用振动碾时为3/4)
(2)碎石类土、砂土和爆破石渣,可用作表层以下的填料;含水量符合压实要求的粘性土,可用做各层填料;碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方
3.主要机具设备(1)装运机械:挖掘机、自卸车、推土机、铲运机、装载机、翻斗车等
(2)压实机械:平碾、羊足碾、振动碾、蛙式打夯机、冲击夯、振动平板等
(3)调节含水量机械:洒水车、圆盘耙、旋耕犁等
(4)辅助工具:全站仪或其他测量设备、简易土工试验设备、手推车、铁锨、筛子(孔径40~60mm)、木耙、钢卷尺、线、胶皮管等
4.作业条件(1)土方回填前应验收基底标高,办理隐蔽验收手续,并应采取措施,防止地表水流入填方区浸泡地基,造成基土下陷
(2)房心和管沟的回填,应在完成上下水管道的安装或墙间加固后再进行
(3)土方回填前,应做好水平标志,可在基坑(槽)或管沟边坡上,每隔5m钉上水平控制桩或在邻近的建筑物上固定标高控制点
(4)大面积场地上每隔10m左右应钉水平控制桩
(5)按施工方案确定机械填土的施工顺序和土方机械车辆的行走路线
5.施工工艺土方回填工艺流程如下:基底清理→检验土质→分层铺土→分层碾压→检验密实度→修正找平验收6.施工要点(1)回填土施工应分层铺填压实,最好采用同类土,如果用不同类土时,应把透水性较大的土层置于透水性较小的土层下面,若已将透水性较小的土填在下层则在铺填上层透水性较大的土料之前,将下层表面做成中间高四周低的形状,以免填土内形成水囊,不得将各种土混杂一起回填
(2)回填土每层都应测定压实后的最大干
