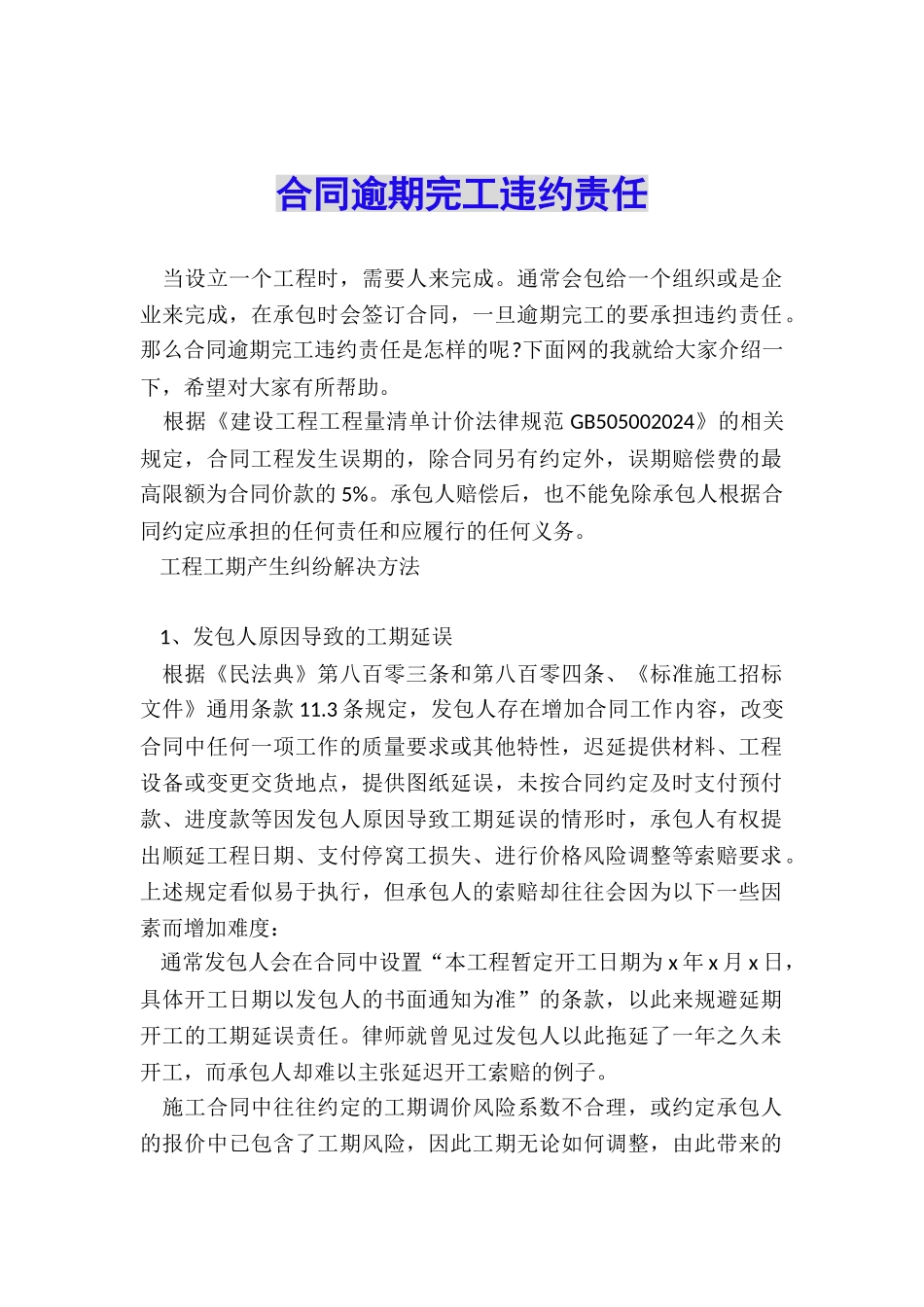

合同逾期完工违约责任 当设立一个工程时,需要人来完成
通常会包给一个组织或是企业来完成,在承包时会签订合同,一旦逾期完工的要承担违约责任
那么合同逾期完工违约责任是怎样的呢
下面网的我就给大家介绍一下,希望对大家有所帮助
根据《建设工程工程量清单计价法律规范 GB505002024》的相关规定,合同工程发生误期的,除合同另有约定外,误期赔偿费的最高限额为合同价款的 5%
承包人赔偿后,也不能免除承包人根据合同约定应承担的任何责任和应履行的任何义务
工程工期产生纠纷解决方法 1、发包人原因导致的工期延误 根据《民法典》第八百零三条和第八百零四条、《标准施工招标文件》通用条款 11
3 条规定,发包人存在增加合同工作内容,改变合同中任何一项工作的质量要求或其他特性,迟延提供材料、工程设备或变更交货地点,提供图纸延误,未按合同约定及时支付预付款、进度款等因发包人原因导致工期延误的情形时,承包人有权提出顺延工程日期、支付停窝工损失、进行价格风险调整等索赔要求
上述规定看似易于执行,但承包人的索赔却往往会因为以下一些因素而增加难度: 通常发包人会在合同中设置“本工程暂定开工日期为 x 年 x 月 x 日,具体开工日期以发包人的书面通知为准”的条款,以此来规避延期开工的工期延误责任
律师就曾见过发包人以此拖延了一年之久未开工,而承包人却难以主张延迟开工索赔的例子
施工合同中往往约定的工期调价风险系数不合理,或约定承包人的报价中已包含了工期风险,因此工期无论如何调整,由此带来的全部损失均由承包人承担

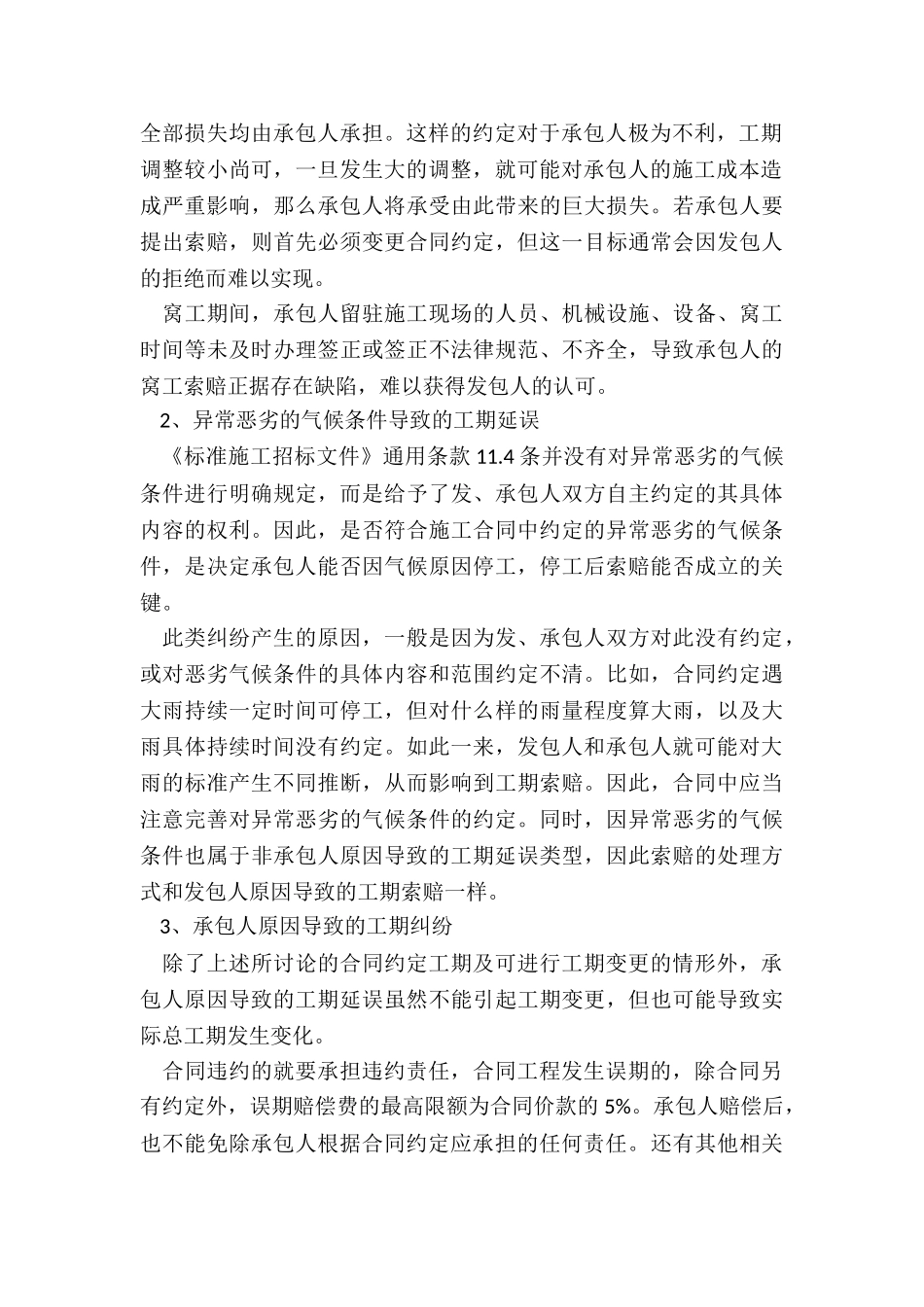

这样的约定对于承包人极为不利,工期调整较小尚可,一旦发生大的调整,就可能对承包人的施工成本造成严重影响,那么承包人将承受由此带来的巨大损失
若承包人要提出索赔,则首先必须变更合同约定,但这一目标通常会因发包人的拒绝而难以实现
窝工期间,承包人留驻施工现场的人员、机械设施、设备、窝工时
