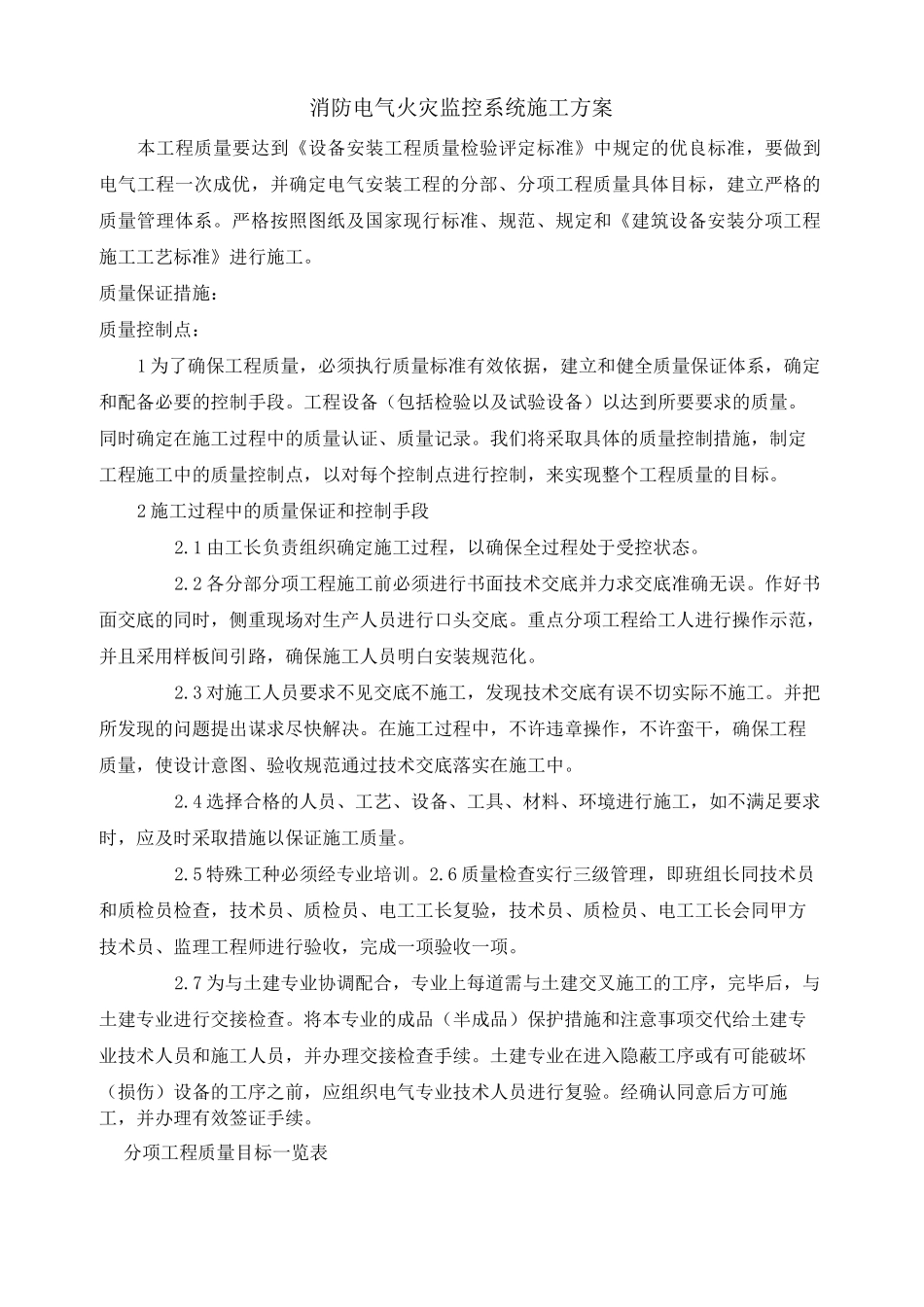

消防电气火灾监控系统施工方案本工程质量要达到《设备安装工程质量检验评定标准》中规定的优良标准,要做到电气工程一次成优,并确定电气安装工程的分部、分项工程质量具体目标,建立严格的质量管理体系
严格按照图纸及国家现行标准、规范、规定和《建筑设备安装分项工程施工工艺标准》进行施工
质量保证措施:质量控制点:1 为了确保工程质量,必须执行质量标准有效依据,建立和健全质量保证体系,确定和配备必要的控制手段
工程设备(包括检验以及试验设备)以达到所要要求的质量
同时确定在施工过程中的质量认证、质量记录
我们将采取具体的质量控制措施,制定工程施工中的质量控制点,以对每个控制点进行控制,来实现整个工程质量的目标
2 施工过程中的质量保证和控制手段2
1 由工长负责组织确定施工过程,以确保全过程处于受控状态
2 各分部分项工程施工前必须进行书面技术交底并力求交底准确无误
作好书面交底的同时,侧重现场对生产人员进行口头交底
重点分项工程给工人进行操作示范,并且采用样板间引路,确保施工人员明白安装规范化
3 对施工人员要求不见交底不施工,发现技术交底有误不切实际不施工
并把所发现的问题提出谋求尽快解决
在施工过程中,不许违章操作,不许蛮干,确保工程质量,使设计意图、验收规范通过技术交底落实在施工中
4 选择合格的人员、工艺、设备、工具、材料、环境进行施工,如不满足要求时,应及时采取措施以保证施工质量
5 特殊工种必须经专业培训
6 质量检查实行三级管理,即班组长同技术员和质检员检查,技术员、质检员、电工工长复验,技术员、质检员、电工工长会同甲方技术员、监理工程师进行验收,完成一项验收一项
7 为与土建专业协调配合,专业上每道需与土建交叉施工的工序,完毕后,与土建专业进行交接检查
将本专业的成品(半成品)保护措施和注意事项交代给土建专业技术人员和施工人员,并办理交接检查手续
