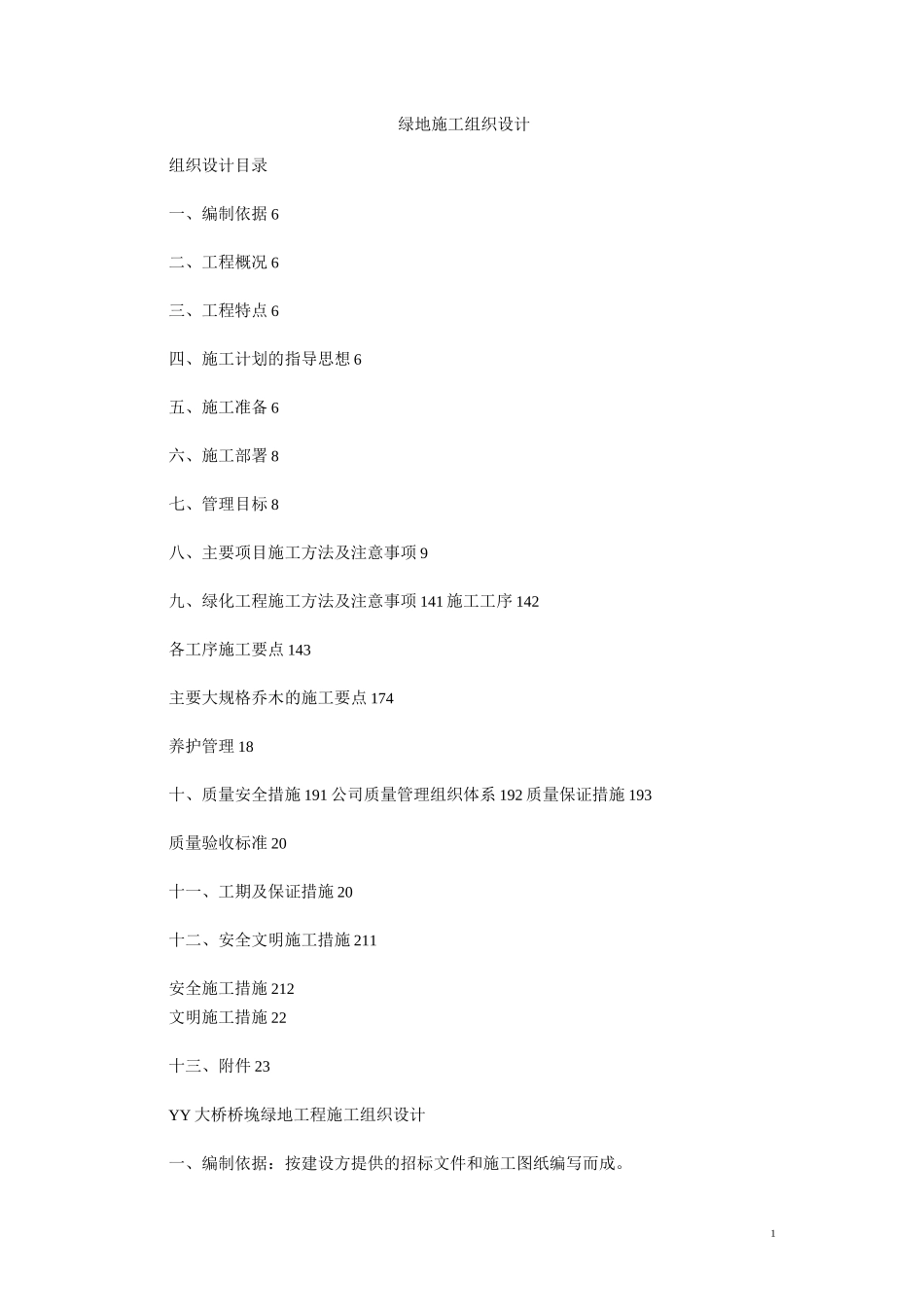

1绿地施工组织设计组织设计目录一、编制依据 6二、工程概况 6三、工程特点 6四、施工计划的指导思想 6五、施工准备 6六、施工部署 8七、管理目标 8八、主要项目施工方法及注意事项 9九、绿化工程施工方法及注意事项 141 施工工序 142各工序施工要点 143主要大规格乔木的施工要点 174养护管理 18十、质量安全措施 191 公司质量管理组织体系 192 质量保证措施 193质量验收标准 20十一、工期及保证措施 20十二、安全文明施工措施 211安全施工措施 212文明施工措施 22十三、附件 23YY 大桥桥堍绿地工程施工组织设计一、编制依据:按建设方提供的招标文件和施工图纸编写而成

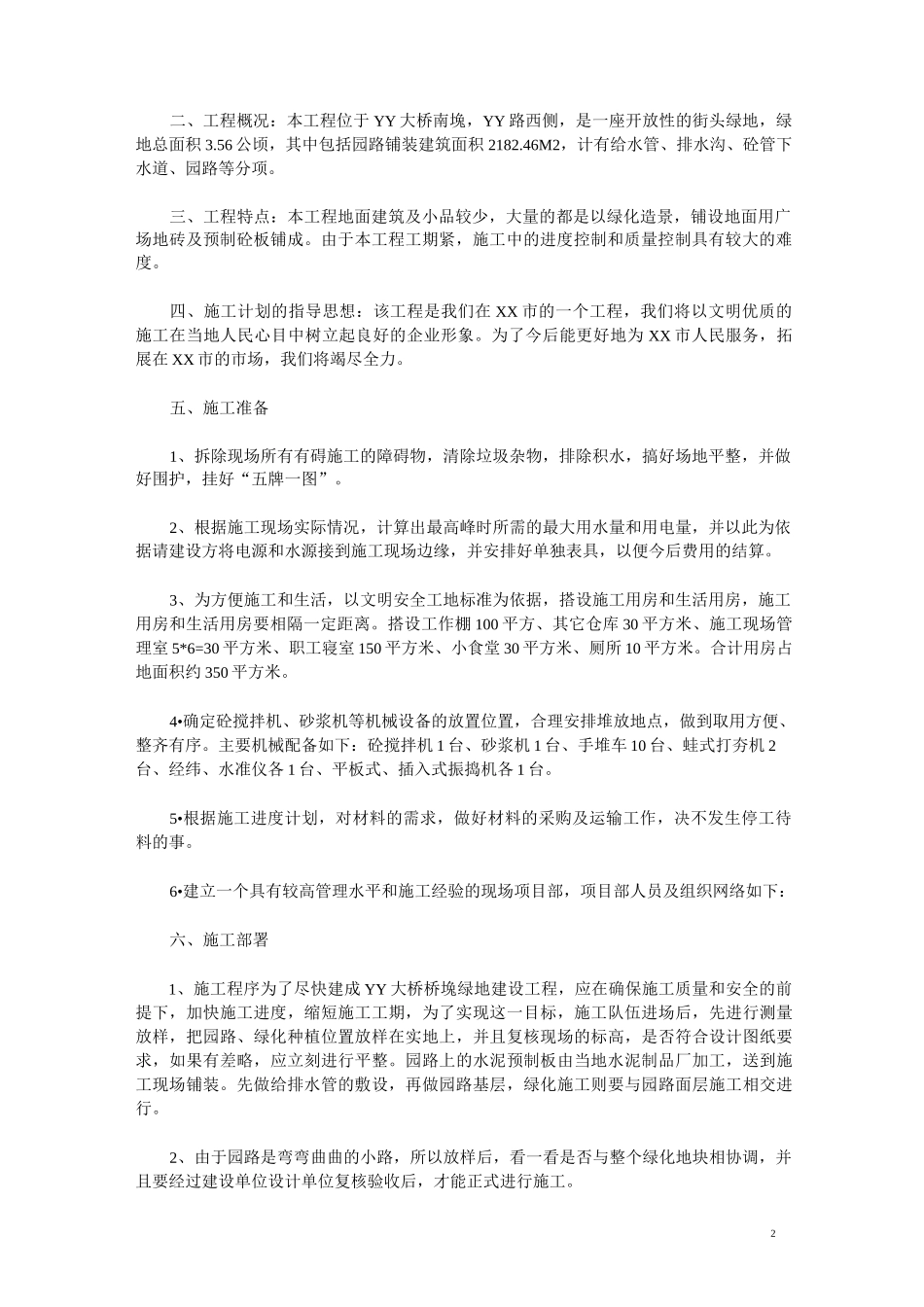

2二、工程概况:本工程位于 YY 大桥南堍,YY 路西侧,是一座开放性的街头绿地,绿地总面积 3
56 公顷,其中包括园路铺装建筑面积 2182
46M2,计有给水管、排水沟、砼管下水道、园路等分项
三、工程特点:本工程地面建筑及小品较少,大量的都是以绿化造景,铺设地面用广场地砖及预制砼板铺成
由于本工程工期紧,施工中的进度控制和质量控制具有较大的难度
四、施工计划的指导思想:该工程是我们在 XX 市的一个工程,我们将以文明优质的施工在当地人民心目中树立起良好的企业形象
为了今后能更好地为 XX 市人民服务,拓展在 XX 市的市场,我们将竭尽全力
五、施工准备1、拆除现场所有有碍施工的障碍物,清除垃圾杂物,排除积水,搞好场地平整,并做好围护,挂好“五牌一图”
2、根据施工现场实际情况,计算出最高峰时所需的最大用水量和用电量,并以此为依据请建设方将电源和水源接到施工现场边缘,并安排好单独表具,以便今后费用的结算
3、为方便施工和生活,以文明安全工地标准为依据,搭设施工用房和生活用房,施工用房和生活用房要相隔一定距离

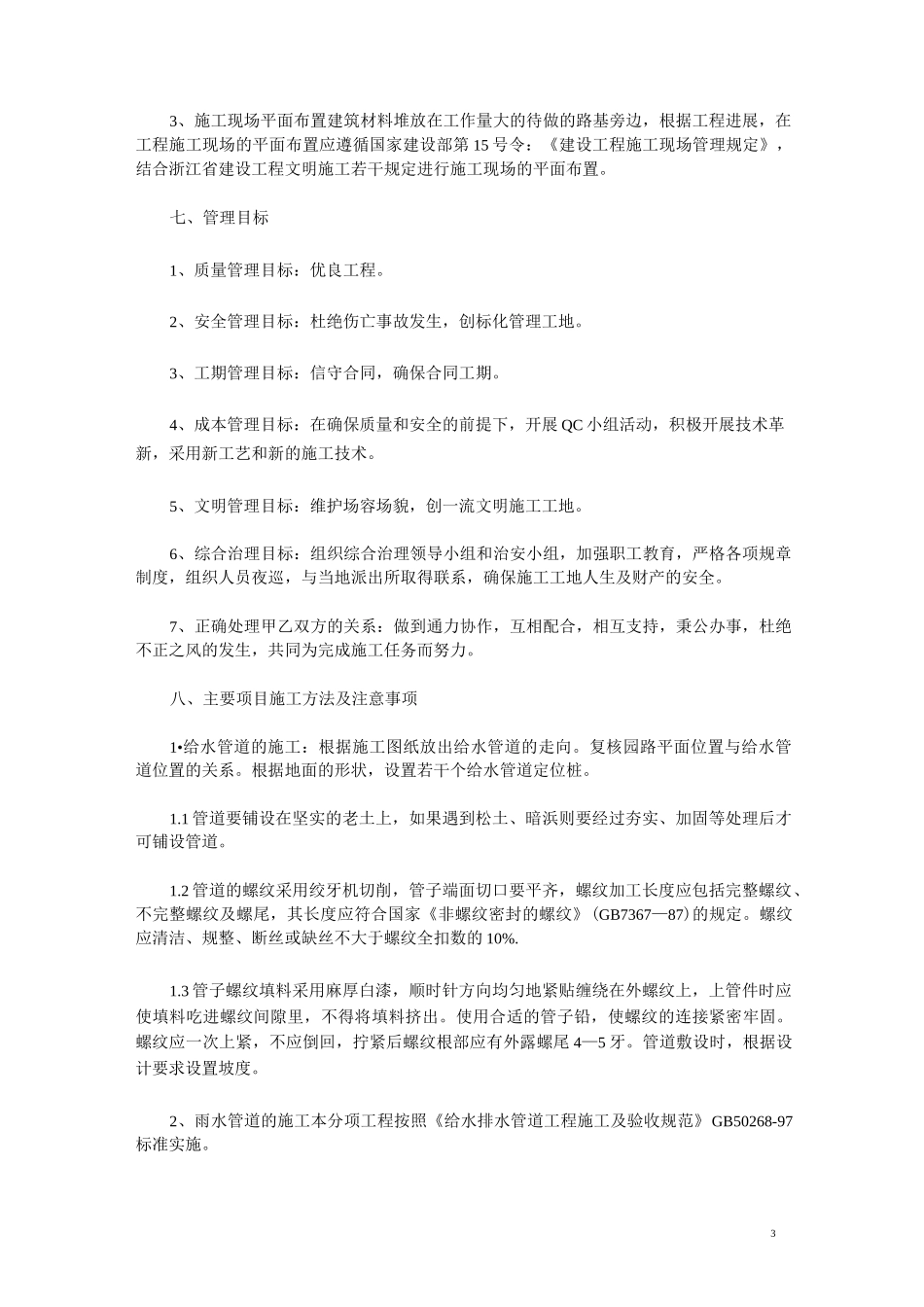

搭设工作棚 100 平方、其它仓库 30 平方米、施工现场管理室 5
