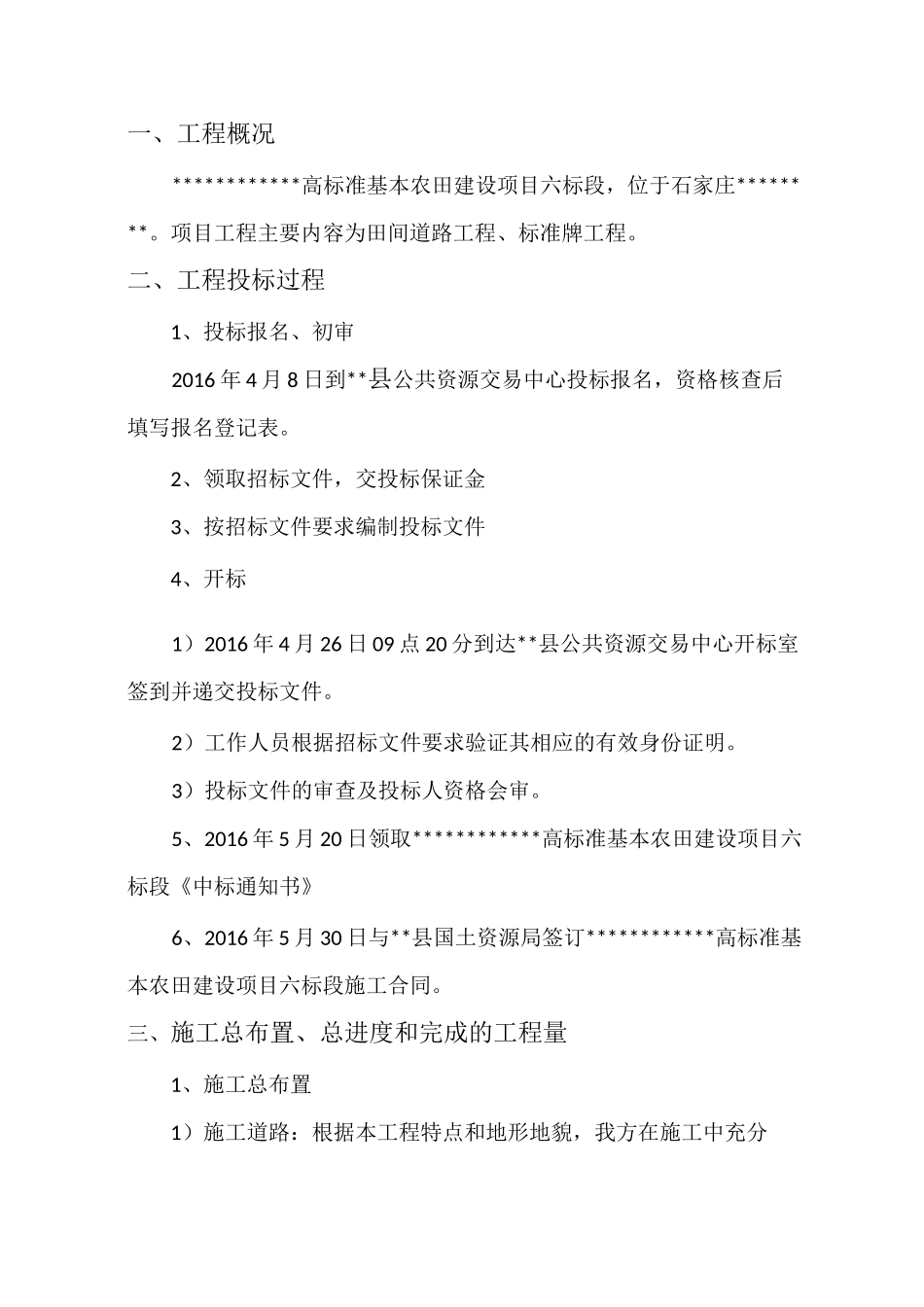

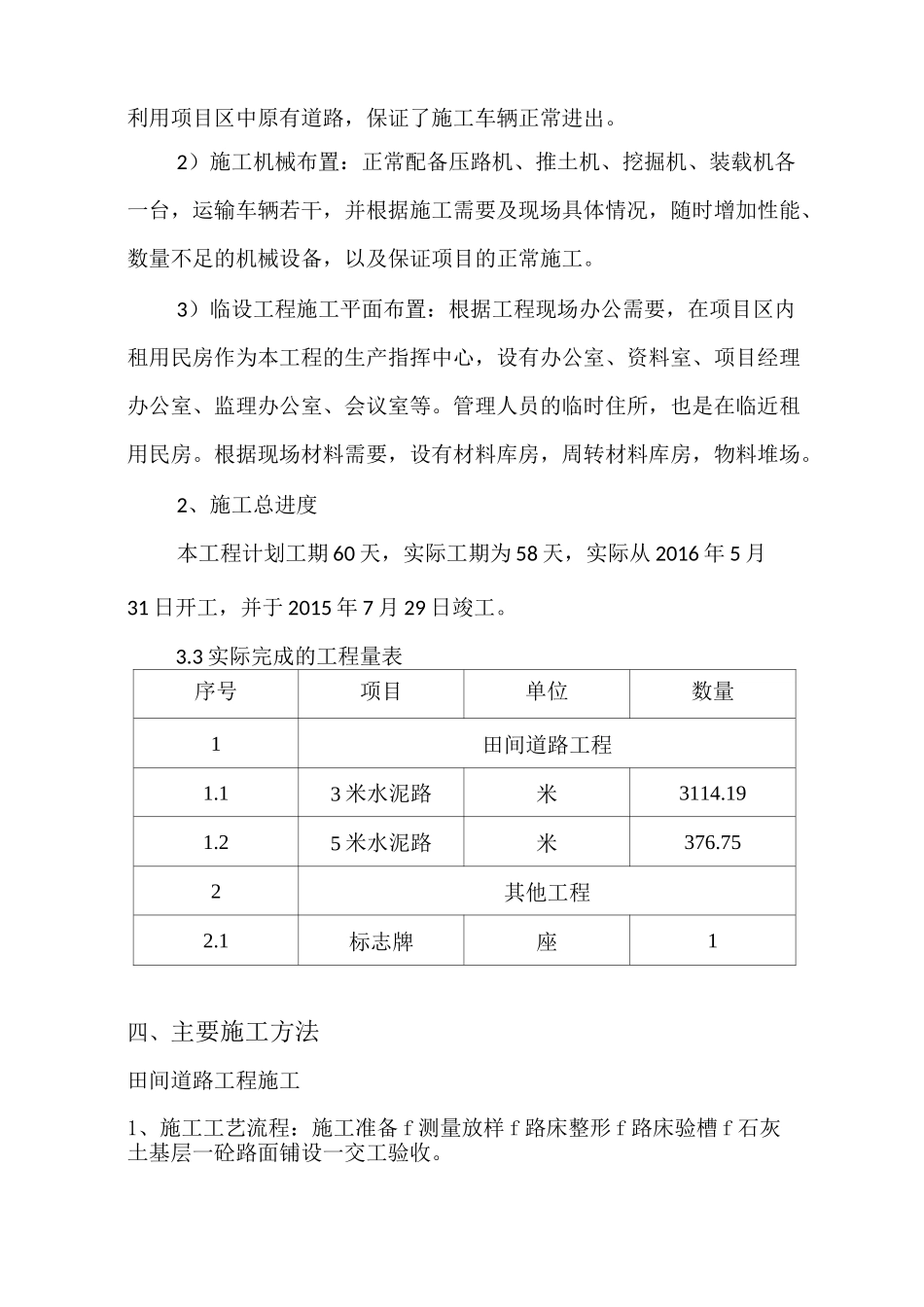

************高标准基本农田建设项目六标段施工管理工作总结石家庄****有限公司一、工程概况************高标准基本农田建设项目六标段,位于石家庄********。项目工程主要内容为田间道路工程、标准牌工程。二、工程投标过程1、投标报名、初审2016 年 4 月 8 日到**县公共资源交易中心投标报名,资格核查后填写报名登记表。2、领取招标文件,交投标保证金3、按招标文件要求编制投标文件4、开标1)2016 年 4 月 26 日 09 点 20 分到达**县公共资源交易中心开标室签到并递交投标文件。2)工作人员根据招标文件要求验证其相应的有效身份证明。3)投标文件的审查及投标人资格会审。5、2016 年 5 月 20 日领取************高标准基本农田建设项目六标段《中标通知书》6、2016 年 5 月 30 日与**县国土资源局签订************高标准基本农田建设项目六标段施工合同。三、施工总布置、总进度和完成的工程量1、施工总布置1)施工道路:根据本工程特点和地形地貌,我方在施工中充分利用项目区中原有道路,保证了施工车辆正常进出。2)施工机械布置:正常配备压路机、推土机、挖掘机、装载机各一台,运输车辆若干,并根据施工需要及现场具体情况,随时增加性能、数量不足的机械设备,以及保证项目的正常施工。3)临设工程施工平面布置:根据工程现场办公需要,在项目区内租用民房作为本工程的生产指挥中心,设有办公室、资料室、项目经理办公室、监理办公室、会议室等。管理人员的临时住所,也是在临近租用民房。根据现场材料需要,设有材料库房,周转材料库房,物料堆场。2、施工总进度本工程计划工期 60 天,实际工期为 58 天,实际从 2016 年 5 月31 日开工,并于 2015 年 7 月 29 日竣工。3.3 实际完成的工程量表序号项目单位数量1田间道路工程1.13 米水泥路米3114.191.25 米水泥路米376.752其他工程2.1标志牌座1四、主要施工方法田间道路工程施工1、施工工艺流程:施工准备 f 测量放样 f 路床整形 f 路床验槽 f 石灰土基层一砼路面铺设一交工验收。2、施工测量1)中线放样:每 20m 设一中心桩,并在设计伸缩缝处、曲线起终点、纵坡变坡点加密设桩。2)高程放样:根据现场实际,设置高程控制点,并安排专人在施工过程中跟踪测量。3、基层质量检验在路面砼施工前,对基层的压实度、高程、横坡、宽度逐断面检查检验,确认符合设计和规范要求,并经监理工程师验收合格后,进行其面层施工。4、混凝土摊...
