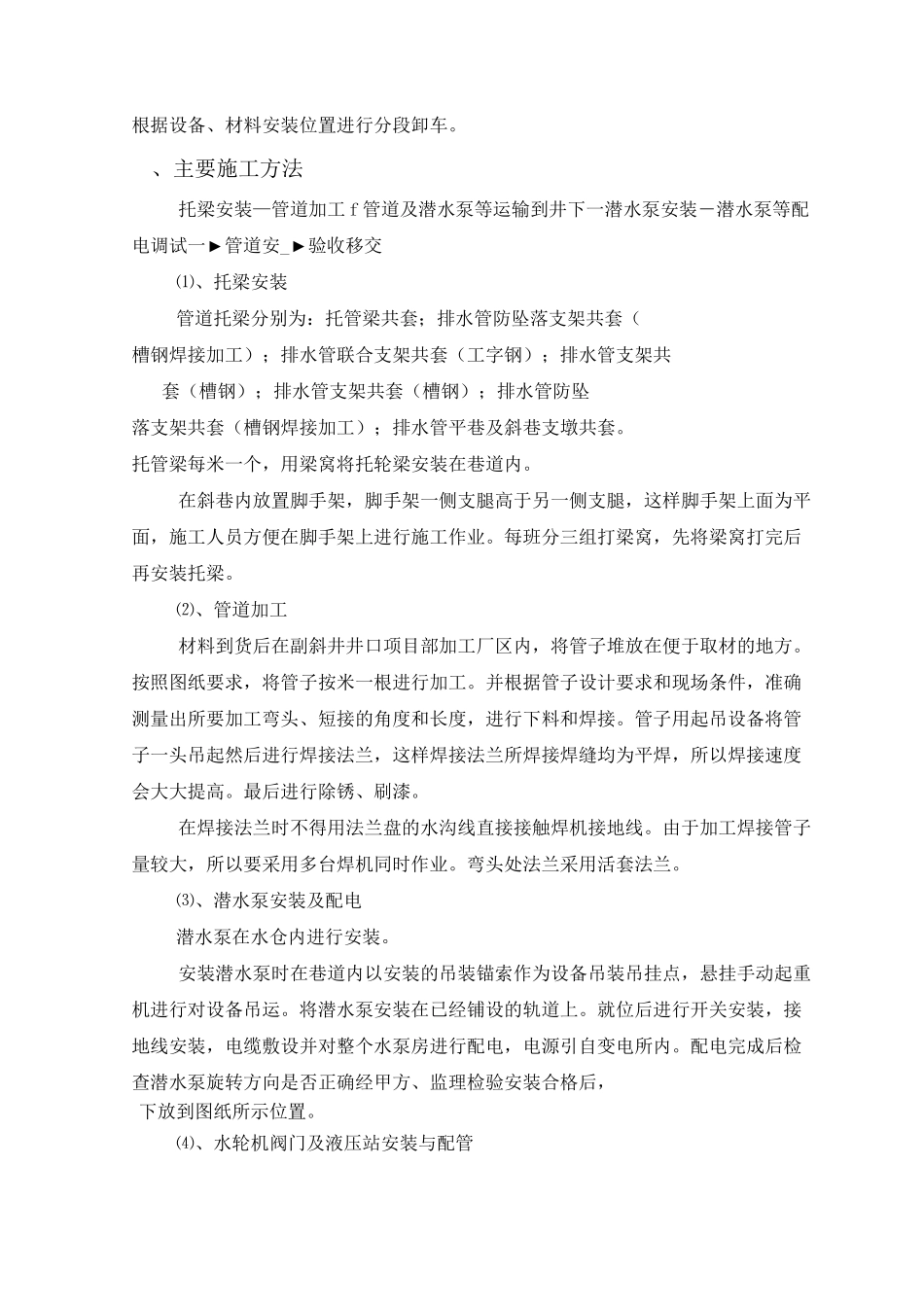

***煤矿+580m 阶段临时水泵房设备及排水管路安装施工措施一、工程概况***煤矿+580m 阶段临时水泵房设备及排水管路安装工程地点位于重庆市********煤矿井下+580 临时水泵房及+720 人行下山巷道内。+580 临时水泵房巷道宽 4.2 米,高 3.4 米,巷道后方及右侧各安装水轮机进水球阀一个,两台潜水泵分别安装在巷道后方已铺设的两条轨道上面。排水管路由+580 临时水泵房经+580 临时管子道至+720 行人下山机头硐室缓冲水池截止。两路管道并行敷设,敷设管道全长 914 米。管子为 e21X 无缝钢管。排水系统工作压力为 2.0MPa。本次施工主要任务是:+580 临时水泵房内两台水轮机进水球阀安装;两台潜水泵安装,型号为 BQ160-25X7-125/S;临时水泵房配电设备一套;排水管防坠落支架及斜巷、平巷管支架安装;两趟排水管路一端与潜水泵对接另一端直接铺设到+720 行人下山机头硐室缓冲水池上方。二、施工前的准备工作1、技术准备(1)由建设单位提供全套施工图及设备合格证、说明书等随机技术资料;(2)组织工程技术人员熟悉和审查图纸、资料;(3)由建设单位组织图纸会审;(4)施工管理机构确保施工程序和方案,加强技术交底。2、材料准备根据图纸提出材料计划并及时落实到货情况,检查材料的材质、型号规格、数量是否符合设计要求。3、施工机具需求计划根据工程情况及特点配备施工机械、设备、工具等,见下附表:主要施工机具设备表序号设备名称规格型号数量备注1电焊机BX1—5002 台2手动起重机2T6 台3手动起重机5T4 台4e1825风钻2 台6风镐1 个788脚手架2 套4、劳动力配备计划根据工程特点及目前我公司的施工力量,选派具有现场实践经验并从事多年机电管理工作的高级工程师***同志为项目经理,高级工程师***同志为该项目的技术负责人,具有精湛的施工人员组成施工队。劳动力配备计划见下附表:劳动力配备计划表时间工种、、、1-10 天11-20 天21-30 天31-40 天41-50 天51-60 天起重工233311钳工223321电工112221焊工331111综合工510131385合计13162216149注:工程施工根据现场实际及调整后的进度计划及时增减人员三、安装施工方法、设备运输设备、材料等到货后堆放在副斜井井口项目部加工厂区内,加工完毕并具备运输条件后进行下运。管道共计根,如果每车可运根,那么需车进行运输。井口现有轨道引至厂区内,用花车在厂区内装车、绑车。设备运输通道为:副斜井——运输大巷——阶段运输巷——行人上山——+580 临时管子道一一+580 ...
