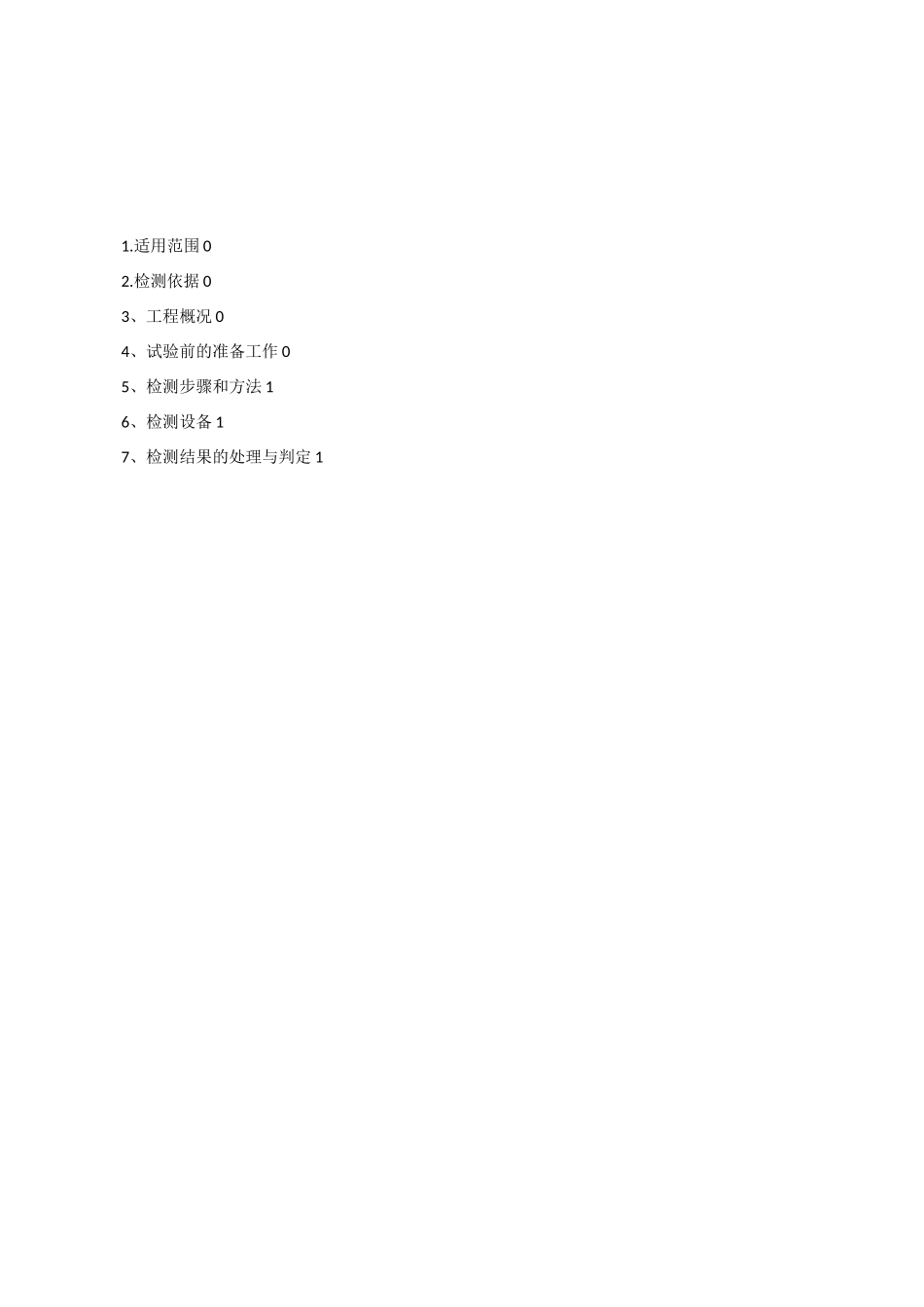

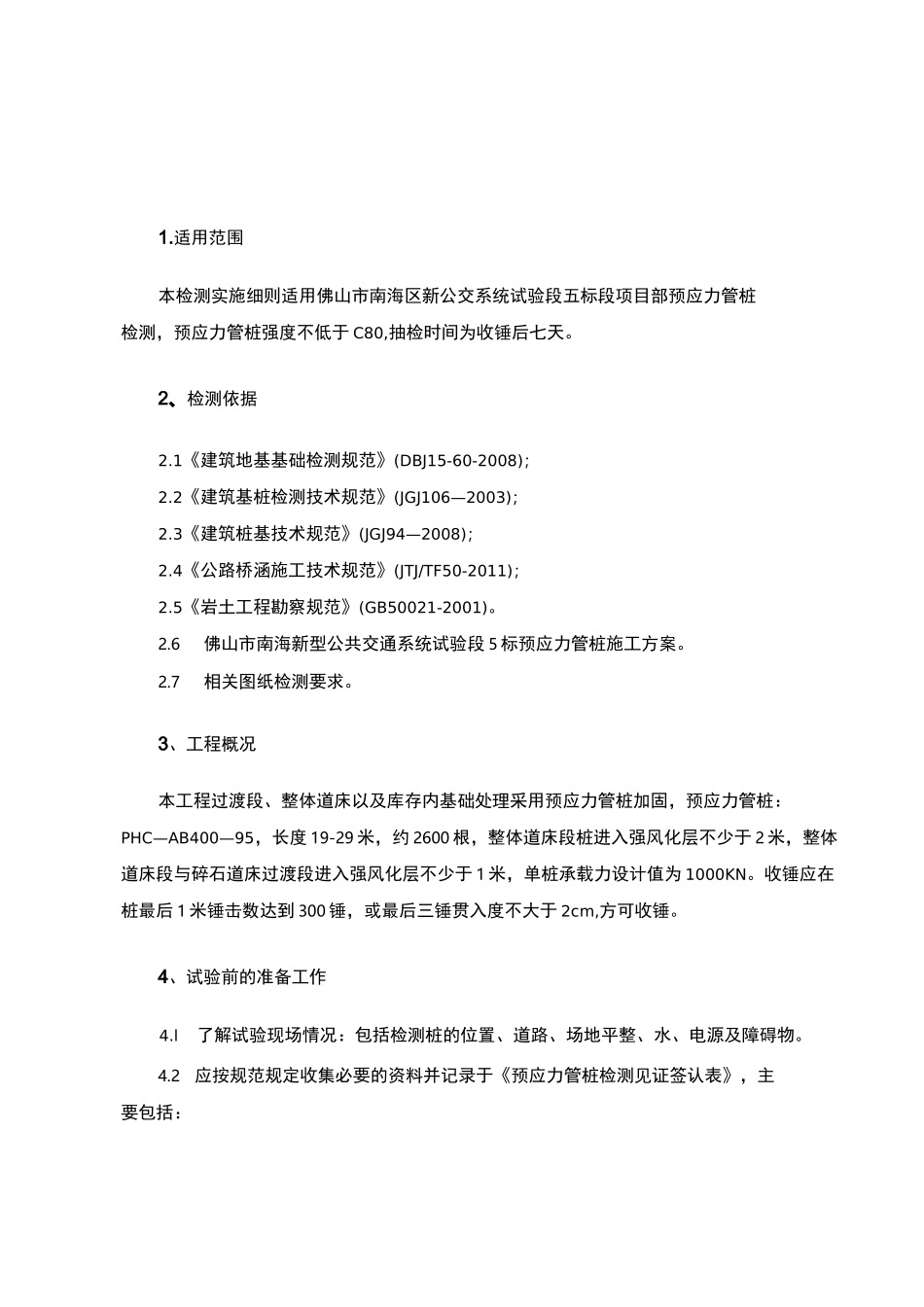

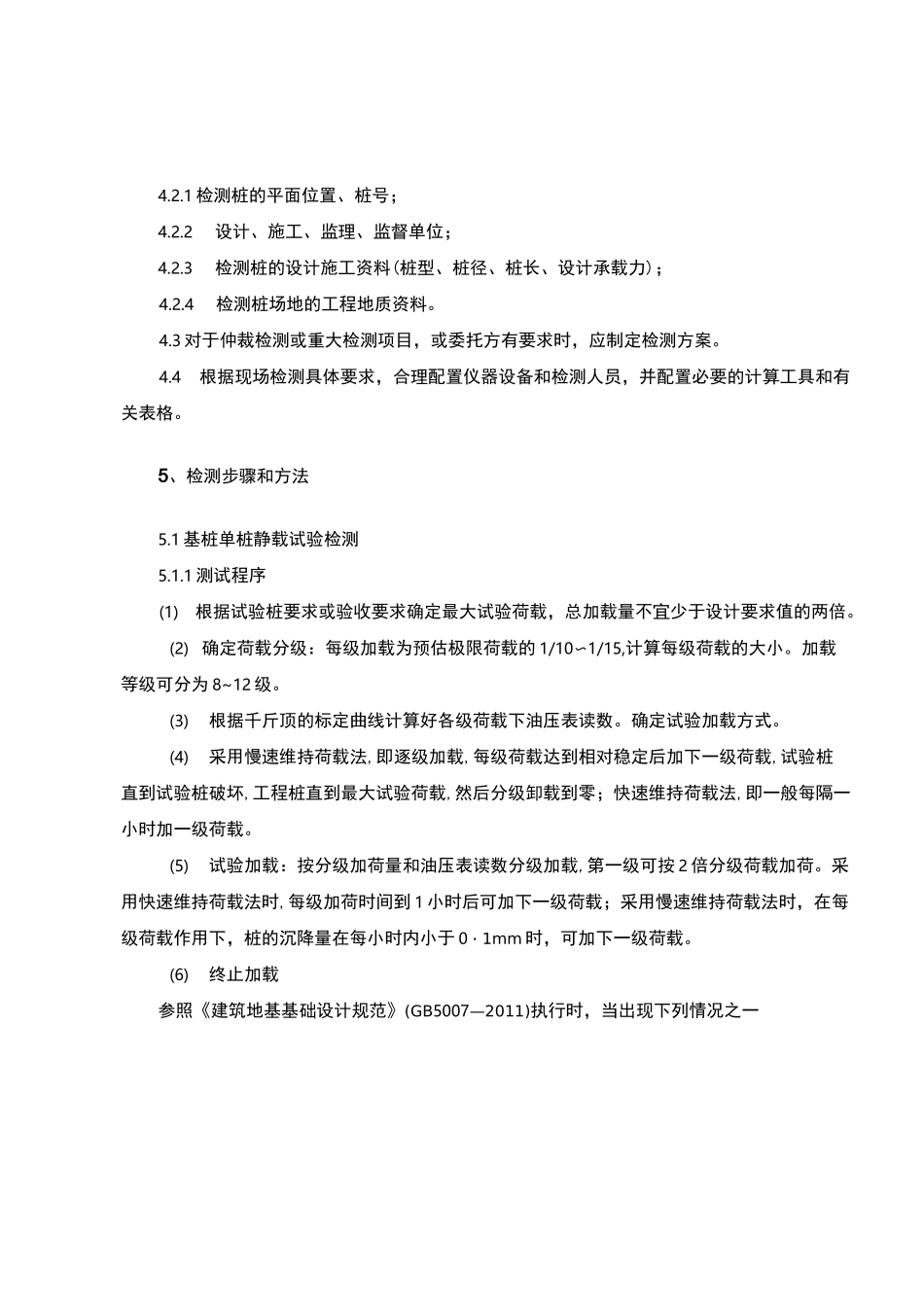

1.适用范围 02.检测依据 03、工程概况 04、试验前的准备工作 05、检测步骤和方法 16、检测设备 17、检测结果的处理与判定 11.适用范围本检测实施细则适用佛山市南海区新公交系统试验段五标段项目部预应力管桩检测,预应力管桩强度不低于 C80,抽检时间为收锤后七天。2、检测依据2.1《建筑地基基础检测规范》(DBJ15-60-2008);2.2《建筑基桩检测技术规范》(JGJ106—2003);2.3《建筑桩基技术规范》(JGJ94—2008);2.4《公路桥涵施工技术规范》(JTJ/TF50-2011);2.5《岩土工程勘察规范》(GB50021-2001)。2.6佛山市南海新型公共交通系统试验段 5 标预应力管桩施工方案。2.7相关图纸检测要求。3、工程概况本工程过渡段、整体道床以及库存内基础处理采用预应力管桩加固,预应力管桩:PHC—AB400—95,长度 19-29 米,约 2600 根,整体道床段桩进入强风化层不少于 2 米,整体道床段与碎石道床过渡段进入强风化层不少于 1 米,单桩承载力设计值为 1000KN。收锤应在桩最后 1 米锤击数达到 300 锤,或最后三锤贯入度不大于 2cm,方可收锤。4、试验前的准备工作4.l了解试验现场情况:包括检测桩的位置、道路、场地平整、水、电源及障碍物。4.2应按规范规定收集必要的资料并记录于《预应力管桩检测见证签认表》,主要包括:4.2.1 检测桩的平面位置、桩号;4.2.2设计、施工、监理、监督单位;4.2.3检测桩的设计施工资料(桩型、桩径、桩长、设计承载力);4.2.4检测桩场地的工程地质资料。4.3 对于仲裁检测或重大检测项目,或委托方有要求时,应制定检测方案。4.4根据现场检测具体要求,合理配置仪器设备和检测人员,并配置必要的计算工具和有关表格。5、检测步骤和方法5.1 基桩单桩静载试验检测5.1.1 测试程序(1)根据试验桩要求或验收要求确定最大试验荷载,总加载量不宜少于设计要求值的两倍。(2) 确定荷载分级:每级加载为预估极限荷载的 1/10〜1/15,计算每级荷载的大小。加载等级可分为 8~12 级。(3)根据千斤顶的标定曲线计算好各级荷载下油压表读数。确定试验加载方式。(4)采用慢速维持荷载法,即逐级加载,每级荷载达到相对稳定后加下一级荷载,试验桩直到试验桩破坏,工程桩直到最大试验荷载,然后分级卸载到零;快速维持荷载法,即一般每隔一小时加一级荷载。(5)试验加载:按分级加荷量和油压表读数分级加载,第一级可按 2 倍分级荷载加荷。采用快速维持荷载法时,每级加荷时间到 1 小时后可加下一级荷载;采用慢速维持荷载法...
