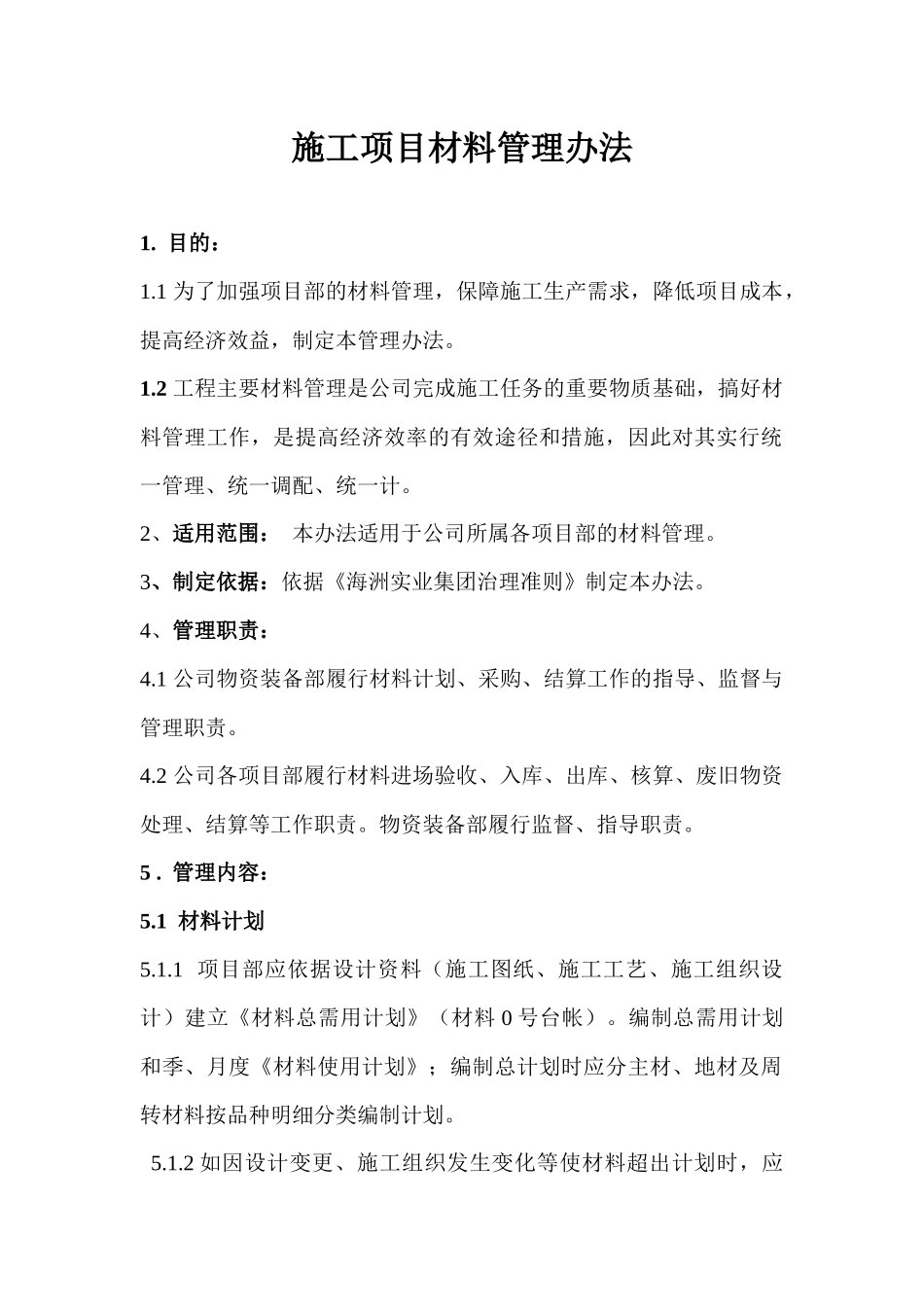

施工项目材料管理办法1
1 为了加强项目部的材料管理,保障施工生产需求,降低项目成本,提高经济效益,制定本管理办法
2 工程主要材料管理是公司完成施工任务的重要物质基础,搞好材料管理工作,是提高经济效率的有效途径和措施,因此对其实行统一管理、统一调配、统一计
2、适用范围: 本办法适用于公司所属各项目部的材料管理
3、制定依据:依据《海洲实业集团治理准则》制定本办法
4、管理职责:4
1 公司物资装备部履行材料计划、采购、结算工作的指导、监督与管理职责
2 公司各项目部履行材料进场验收、入库、出库、核算、废旧物资处理、结算等工作职责
物资装备部履行监督、指导职责
管理内容:5
1 材料计划5
1 项目部应依据设计资料(施工图纸、施工工艺、施工组织设计)建立《材料总需用计划》(材料 0 号台帐)
编制总需用计划和季、月度《材料使用计划》;编制总计划时应分主材、地材及周转材料按品种明细分类编制计划

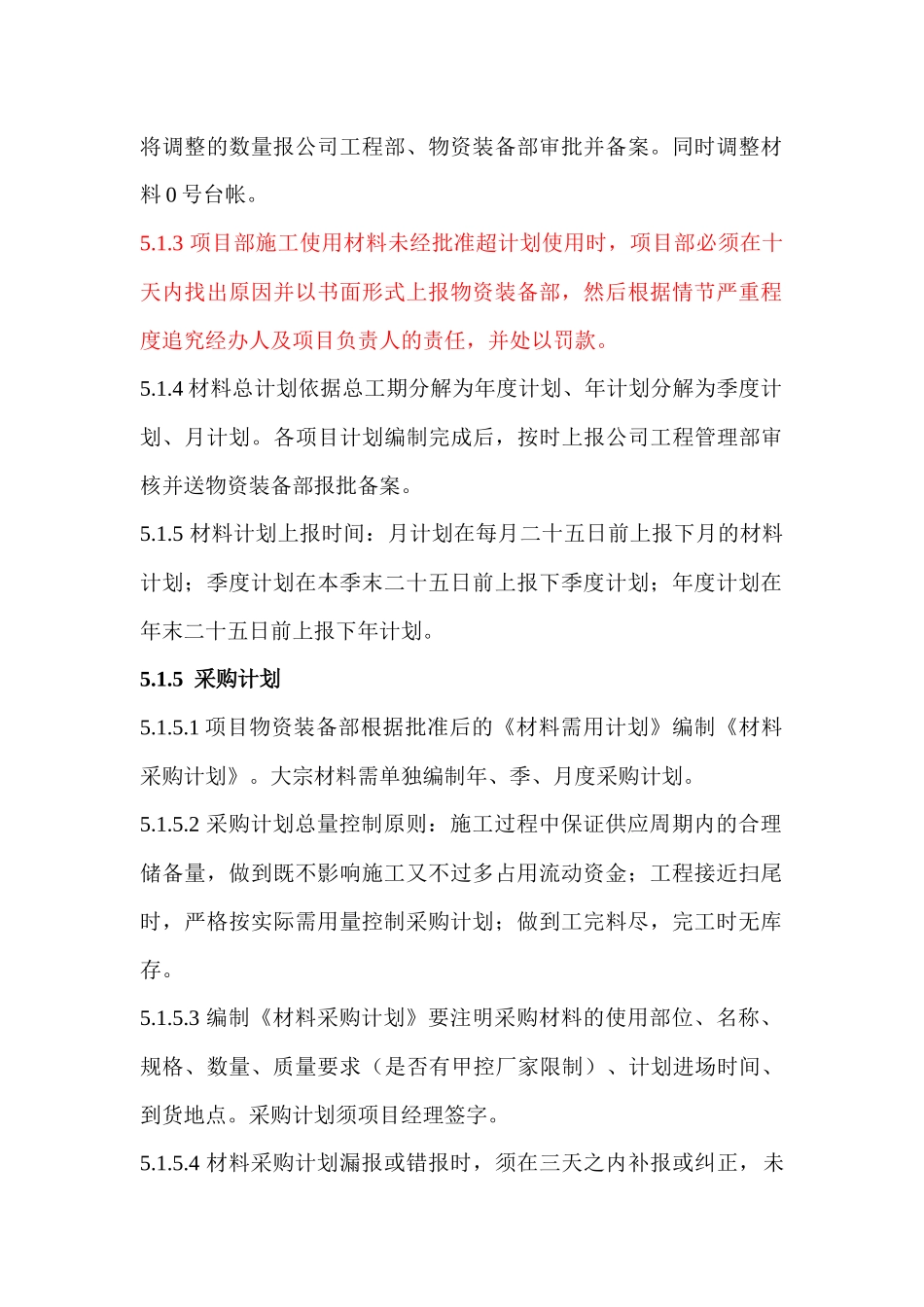

2 如因设计变更、施工组织发生变化等使材料超出计划时,应将调整的数量报公司工程部、物资装备部审批并备案
同时调整材料 0 号台帐
3 项目部施工使用材料未经批准超计划使用时,项目部必须在十天内找出原因并以书面形式上报物资装备部,然后根据情节严重程度追究经办人及项目负责人的责任,并处以罚款
4 材料总计划依据总工期分解为年度计划、年计划分解为季度计划、月计划
各项目计划编制完成后,按时上报公司工程管理部审核并送物资装备部报批备案
5 材料计划上报时间:月计划在每月二十五日前上报下月的材料计划;季度计划在本季末二十五日前上报下季度计划;年度计划在年末二十五日前上报下年计划

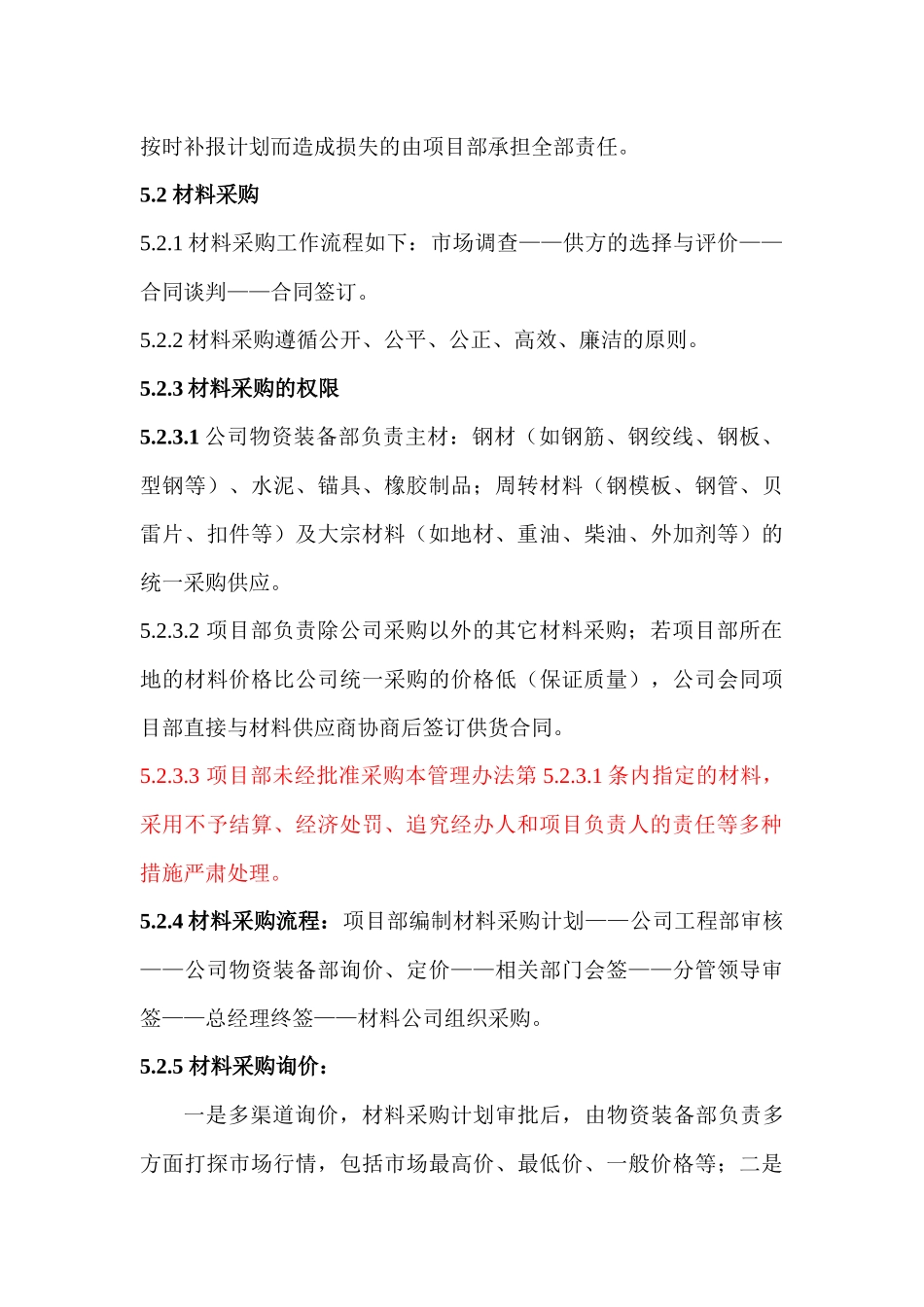

5 采购计划5
1 项目物资装备部根据批准后的《材料需用计划》编制《材料采购计划》
大宗材料需单独编制年、季、月度采购计划
