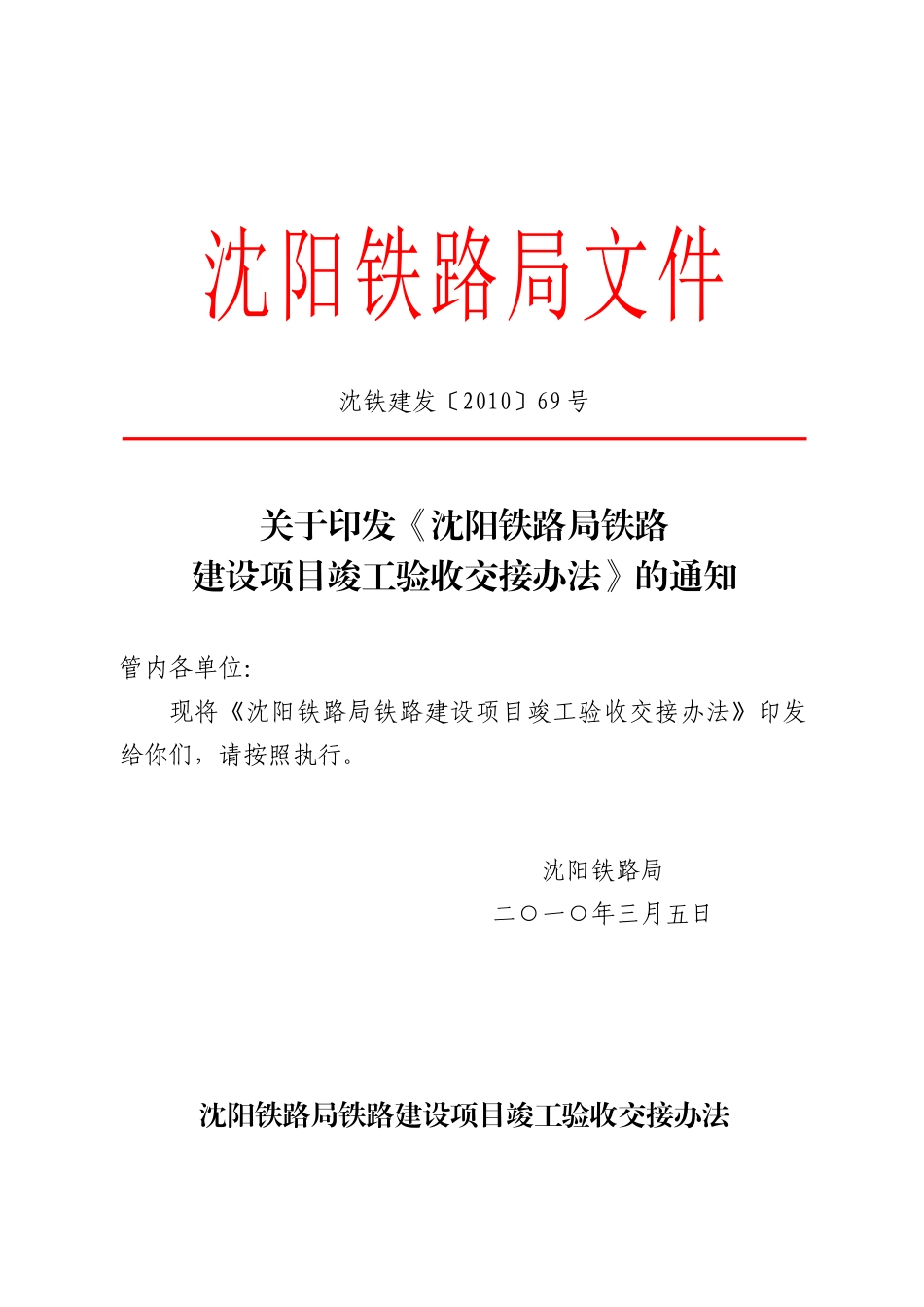

沈阳铁路局文件沈铁建发〔2010〕69 号关于印发《沈阳铁路局铁路建设项目竣工验收交接办法》的通知管内各单位:现将《沈阳铁路局铁路建设项目竣工验收交接办法》印发给你们,请按照执行

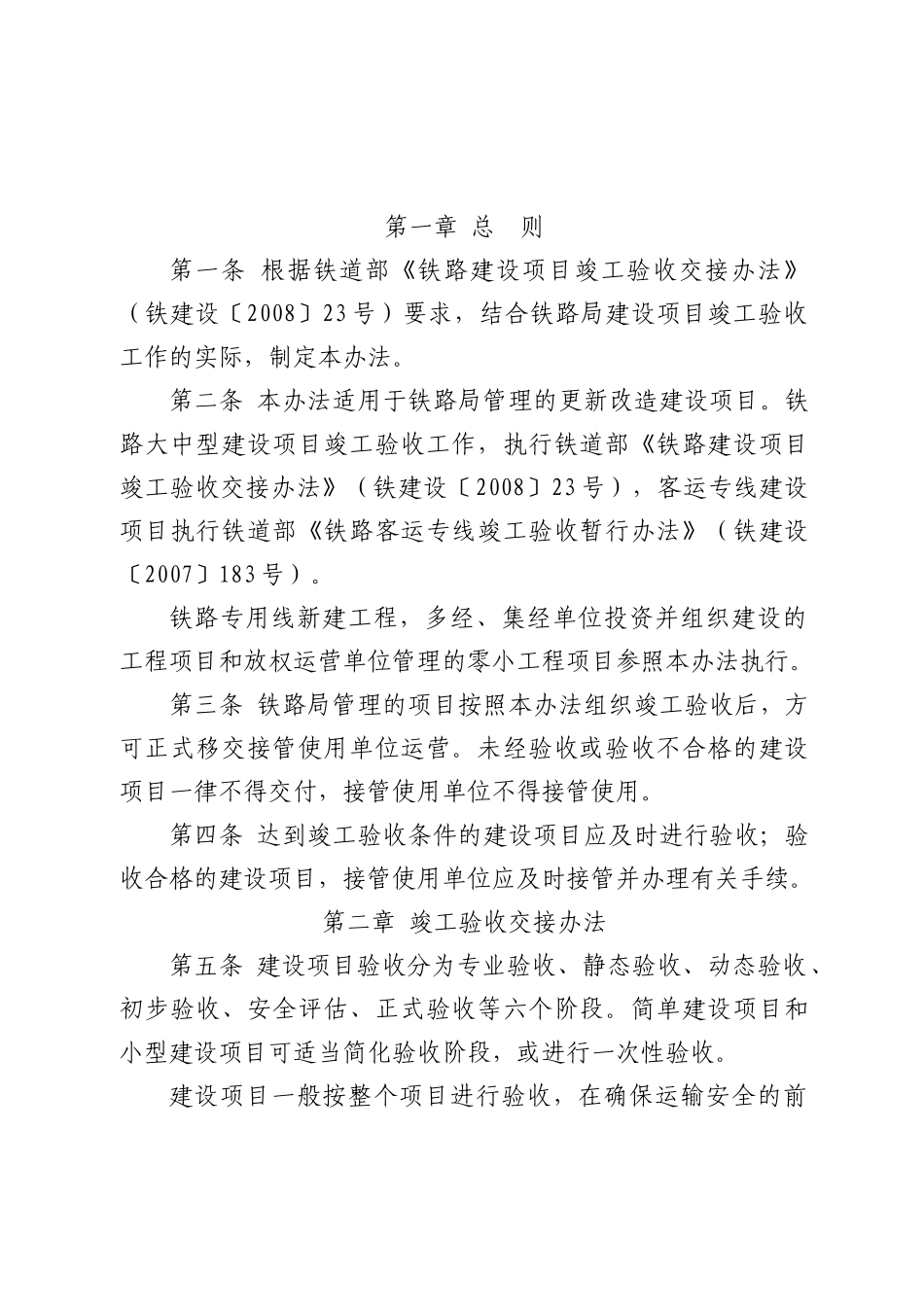

沈阳铁路局二○一○年三月五日 沈阳铁路局铁路建设项目竣工验收交接办法第一章 总 则第一条 根据铁道部《铁路建设项目竣工验收交接办法》(铁建设〔2008〕23 号)要求,结合铁路局建设项目竣工验收工作的实际,制定本办法
第二条 本办法适用于铁路局管理的更新改造建设项目
铁路大中型建设项目竣工验收工作,执行铁道部《铁路建设项目竣工验收交接办法》(铁建设〔2008〕23 号),客运专线建设项目执行铁道部《铁路客运专线竣工验收暂行办法》(铁建设〔2007〕183 号)
铁路专用线新建工程,多经、集经单位投资并组织建设的工程项目和放权运营单位管理的零小工程项目参照本办法执行
第三条 铁路局管理的项目按照本办法组织竣工验收后,方可正式移交接管使用单位运营
未经验收或验收不合格的建设项目一律不得交付,接管使用单位不得接管使用
第四条 达到竣工验收条件的建设项目应及时进行验收;验收合格的建设项目,接管使用单位应及时接管并办理有关手续
第二章 竣工验收交接办法第五条 建设项目验收分为专业验收、静态验收、动态验收、初步验收、安全评估、正式验收等六个阶段
简单建设项目和小型建设项目可适当简化验收阶段,或进行一次性验收
建设项目一般按整个项目进行验收,在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,按初步验收程序办理
工程全部完工后,再办理整个项目的验收,按正式验收程序办理

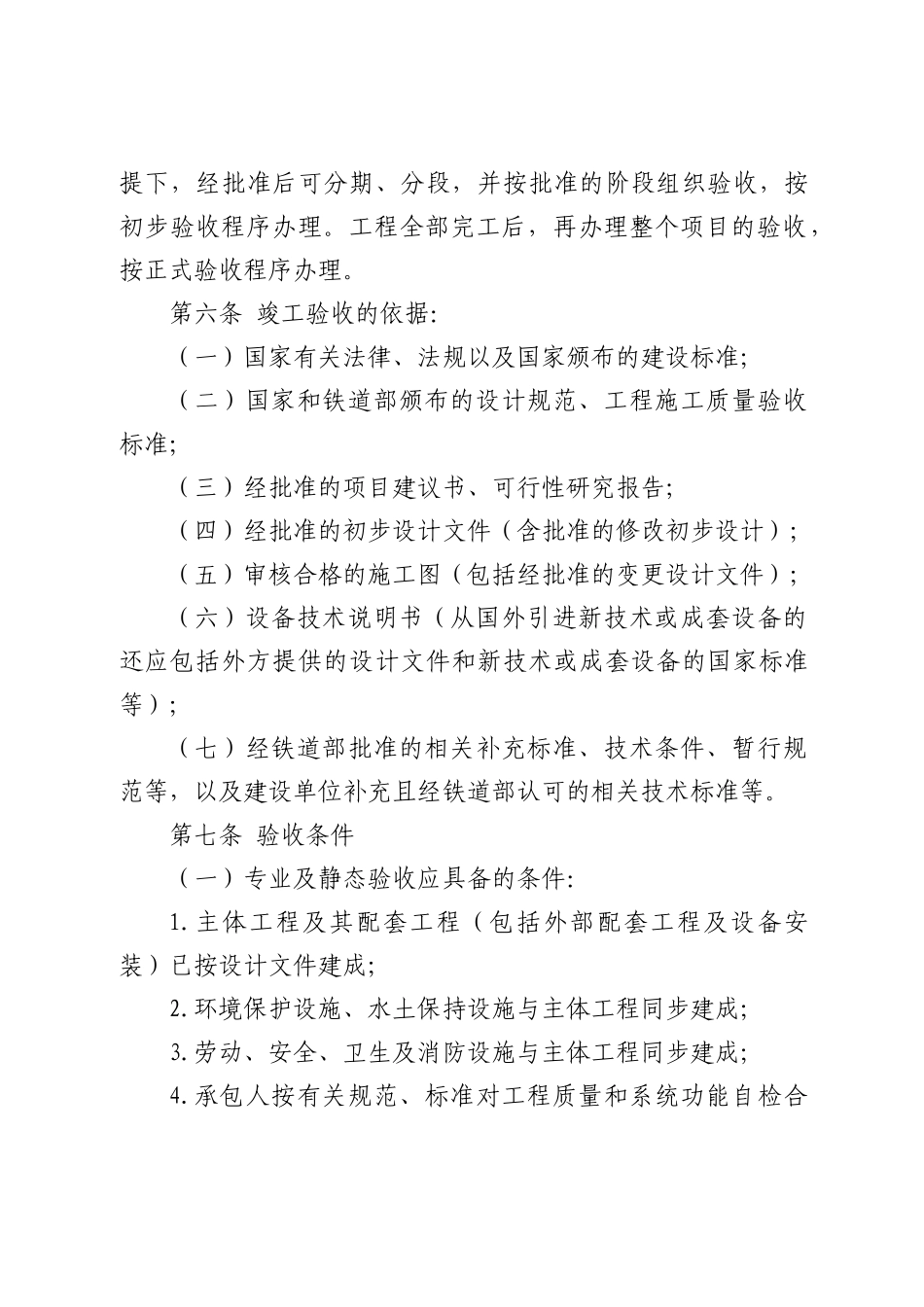

第六条 竣工验收的依据:(一)国家有关法律、法规以及国家颁布的建设标准;(二)国家和铁道部颁布的设计规范、工程施工质量验收标准;(三)经批准的项目建议书、可行性研究报告;(四)经批准的初步设计文件(含批准的修改初步设计);(五
