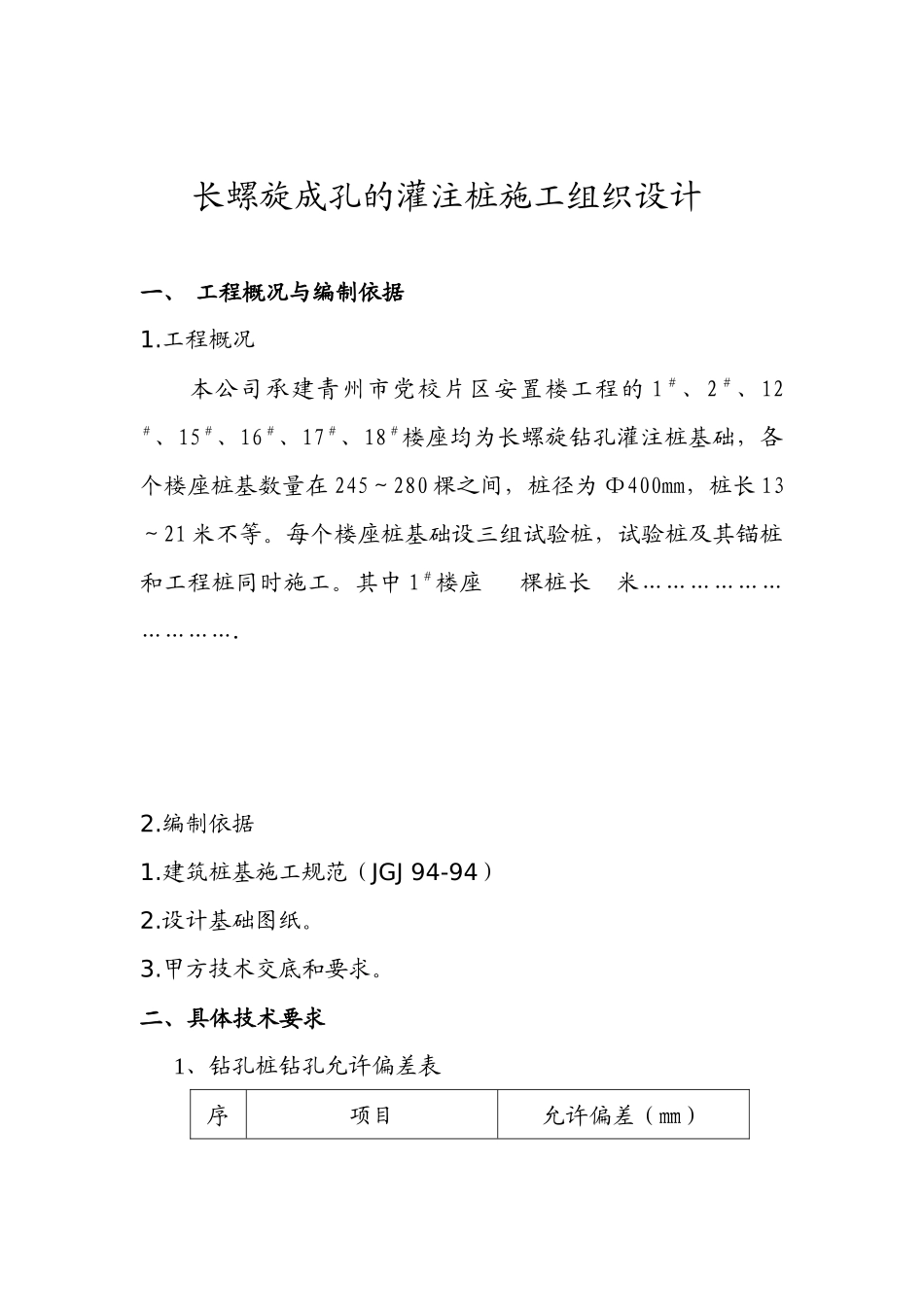

山东省青州市党校片区安置楼基础工程长螺旋成孔灌注桩施工组织设计青州市基础工程公司2008 年 5 月 13 日目 录一、工程概况与编制依据1、编制依据2、工程概况二、具体技术要求三、总体施工组织及规化四、长螺旋成孔的灌注桩施工方案1、 主要材料2、 主要机具:3、作业条件:4、施工放线及工艺流程:A 施工测量 B 钻孔工艺流程 C 混凝土灌注施工流程5、 雨期施工6、保证项目7、长螺旋钻孔灌注桩操作要点8、常见质量缺陷原因分析及控制措施五、质量目标及质量保证六、施工进度计划及工期保证措施七、安全目标及安全施工保证措施八、文明施工现场措施九、环境、文物保护措施附件:主要机具及劳动力安排计划 、长螺旋钻孔桩质量控制流程长螺旋成孔的灌注桩施工组织设计一、 工程概况与编制依据1
工程概况本公司承建青州市党校片区安置楼工程的 1 #、2 #、12#、15#、16#、17#、18#楼座均为长螺旋钻孔灌注桩基础,各个楼座桩基数量在 245~280 棵之间,桩径为 Φ400mm,桩长 13~21 米不等
每个楼座桩基础设三组试验桩,试验桩及其锚桩和工程桩同时施工
其中 1#楼座 棵桩长 米…………………………
建筑桩基施工规范(JGJ 94-94)2
设计基础图纸
甲方技术交底和要求
二、具体技术要求1、钻孔桩钻孔允许偏差表序项目允许偏差(㎜)号1孔径不小于设计孔径2孔深不小于设计孔深3孔位中心偏差群桩≤150单排桩≤754倾斜度≤1﹪孔深5浇注砼前桩底沉渣厚度≤1002、钻孔桩钢筋笼允许偏差表项目允许偏差(㎜)钢筋骨架在承台底以下长度±100钢筋骨架直径±20主筋间距±0
5d(d 为钢筋直径)加强筋间距±20箍筋间距±20钢筋骨架垂直度骨架长度 1%3、保护层厚度≥3
5cm4、砼超浇高度 5cm5、水下砼塌落度为 8—10cm6、砼充盈系数>1
07、图纸中的技术
