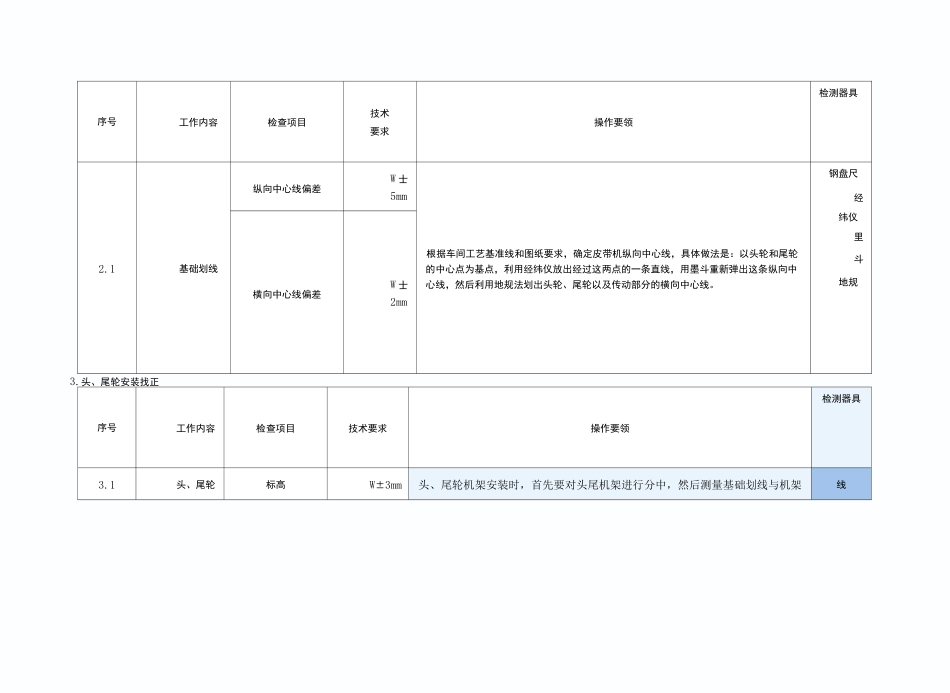

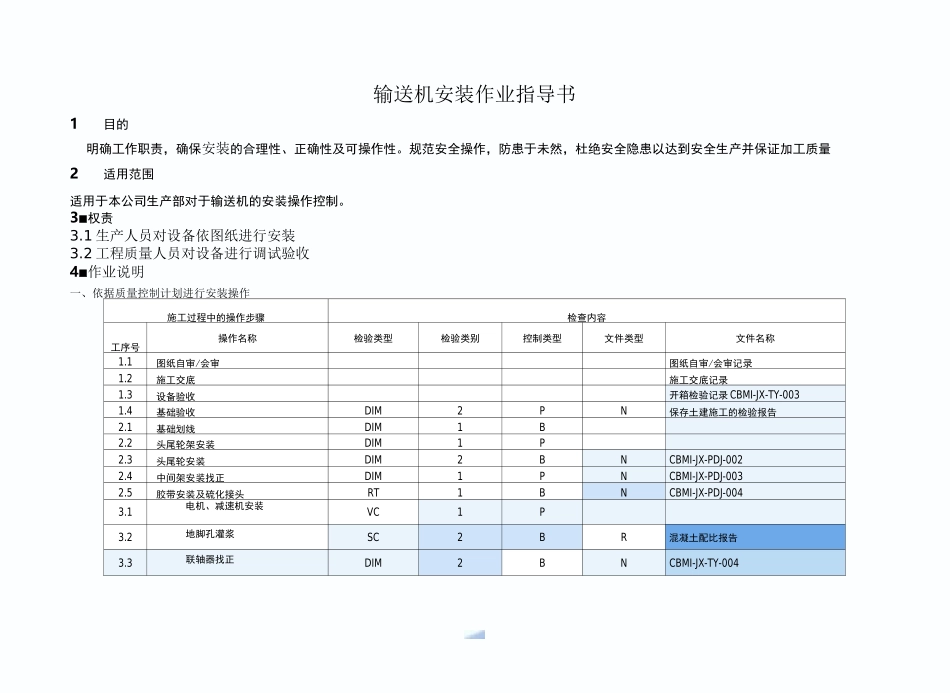

输送机安装作业指导书1目的明确工作职责,确保安装的合理性、正确性及可操作性。规范安全操作,防患于未然,杜绝安全隐患以达到安全生产并保证加工质量2适用范围适用于本公司生产部对于输送机的安装操作控制。3■权责3.1 生产人员对设备依图纸进行安装3.2 工程质量人员对设备进行调试验收4■作业说明一、依据质量控制计划进行安装操作施工过程中的操作步骤检查内容工序号操作名称检验类型检验类别控制类型文件类型文件名称1.1图纸自审/会审图纸自审/会审记录1.2施工交底施工交底记录1.3设备验收开箱检验记录 CBMI-JX-TY-0031.4基础验收DIM2PN保存土建施工的检验报告2.1基础划线DIM1B2.2头尾轮架安装DIM1P2.3头尾轮安装DIM2BNCBMI-JX-PDJ-0022.4中间架安装找正DIM1PNCBMI-JX-PDJ-0032.5胶带安装及硫化接头RT1BNCBMI-JX-PDJ-0043.1电机、减速机安装VC1P3.2地脚孔灌浆SC2BR混凝土配比报告3.3联轴器找正DIM2BNCBMI-JX-TY-004施工过程中的操作步骤检查内容工序号操作名称检验类型检验类别控制类型文件类型文件名称4.1检查、加油VC1EN4.2试车前检查VC1B4.3试运转RT2EN设备单机试运转 CBMI-ME-006•检验类型:DIM—尺寸检查、RT—运转实验 VC—表面检查。•检验类别:1—自检 2—互检。•控制类型:E—保证项目 B—基本项目 P—允许偏差项目。•文件类型:N—检验记录 R—送检报告二、施工过程控制规范1.施工准备序号工作内容检查项目技术要求作要领检测器具1.1图纸自审、会审执行体系文件1.2施工交底执行体系文件1.3设备验收执行《设备检查和验收》1.4基础验收执行《基础验收》2.划线及基础准备序号工作内容检查项目技术要求操作要领检测器具序号工作内容检查项目技术要求操作要领检测器具2.1基础划线纵向中心线偏差W 士5mm根据车间工艺基准线和图纸要求,确定皮带机纵向中心线,具体做法是:以头轮和尾轮的中心点为基点,利用经纬仪放出经过这两点的一条直线,用墨斗重新弹出这条纵向中心线,然后利用地规法划出头轮、尾轮以及传动部分的横向中心线。钢盘尺经纬仪里斗地规横向中心线偏差W 士2mm3.头、尾轮安装找正序号工作内容检查项目技术要求操作要领检测器具3.1头、尾轮标高W±3mm头、尾轮机架安装时,首先要对头尾机架进行分中,然后测量基础划线与机架线工作内容检查项目技术要求机架安装中点偏差,标高利用水准仪进行测量。中心偏差W±lmm测器具坠直尺水准仪3.2头、尾轮安装4.中间架安装.£1■■头、尾轮纵横中心线中心偏差 t头、尾轮...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

输送机安装作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
