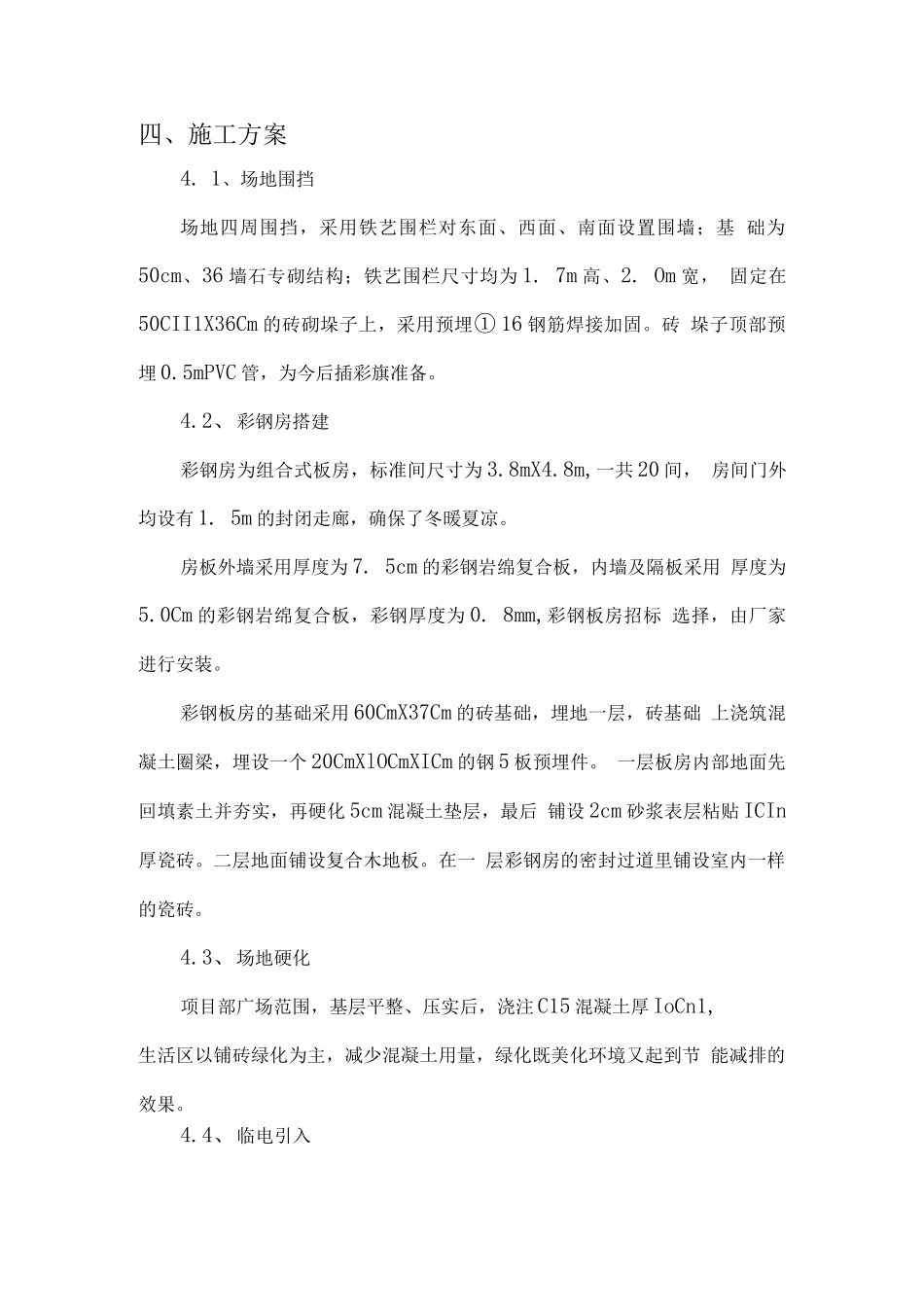

四、施工方案4
1、场地围挡场地四周围挡,采用铁艺围栏对东面、西面、南面设置围墙;基础为50cm、36墙石专砌结构;铁艺围栏尺寸均为1
Om宽,固定在50CII1X36Cm的砖砌垛子上,采用预埋①16钢筋焊接加固
砖垛子顶部预埋0
5mPVC管,为今后插彩旗准备
2、彩钢房搭建彩钢房为组合式板房,标准间尺寸为3
8m,一共20间,房间门外均设有1
5m的封闭走廊,确保了冬暖夏凉
房板外墙采用厚度为7
5cm的彩钢岩绵复合板,内墙及隔板采用厚度为5
0Cm的彩钢岩绵复合板,彩钢厚度为0
8mm,彩钢板房招标选择,由厂家进行安装
彩钢板房的基础采用60CmX37Cm的砖基础,埋地一层,砖基础上浇筑混凝土圈梁,埋设一个20CmXlOCmXICm的钢5板预埋件
一层板房内部地面先回填素土并夯实,再硬化5cm混凝土垫层,最后铺设2cm砂浆表层粘贴ICIn厚瓷砖
二层地面铺设复合木地板
在一层彩钢房的密封过道里铺设室内一样的瓷砖
3、场地硬化项目部广场范围,基层平整、压实后,浇注C15混凝土厚IoCn1,生活区以铺砖绿化为主,减少混凝土用量,绿化既美化环境又起到节能减排的效果

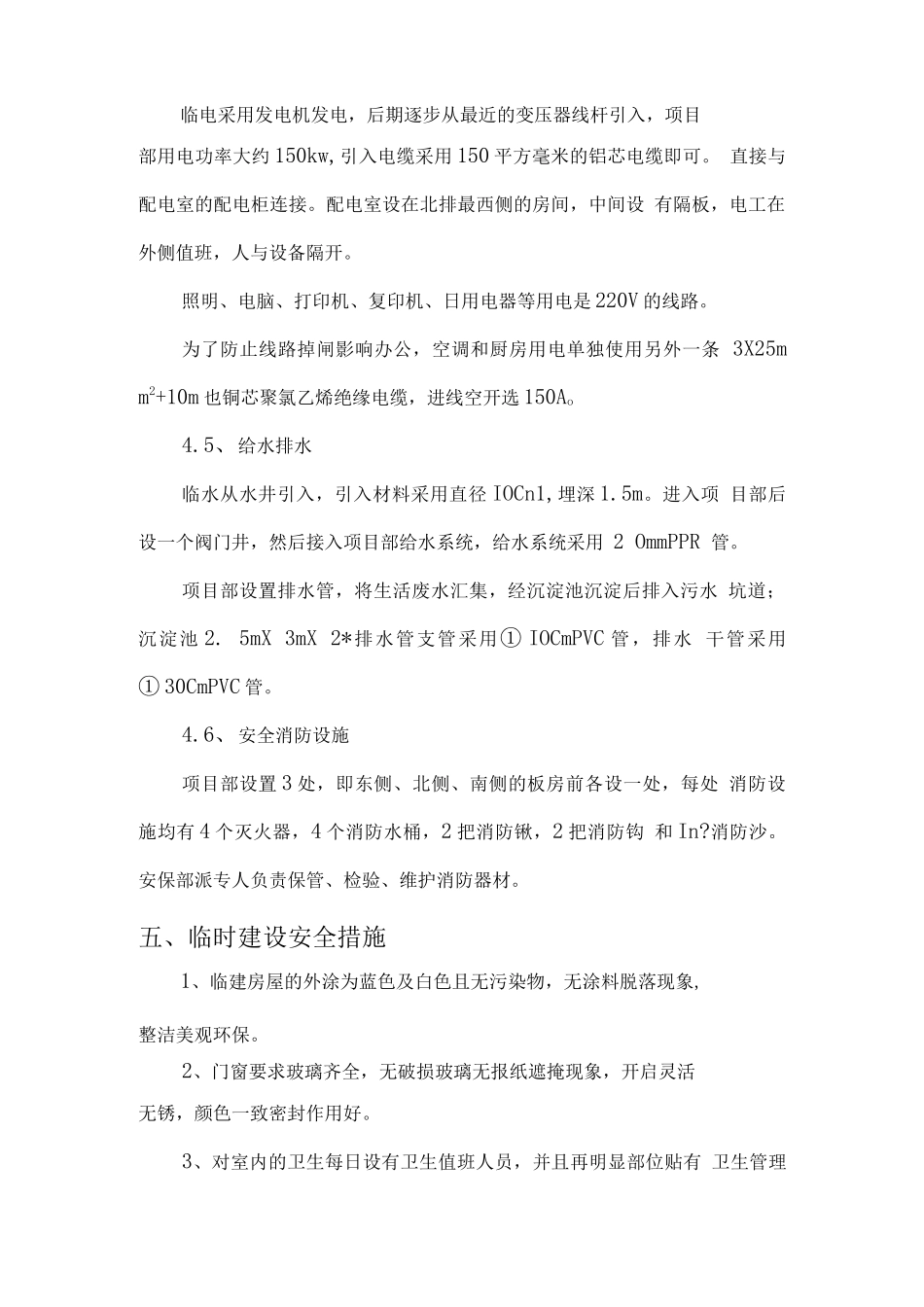

4、临电引入临电采用发电机发电,后期逐步从最近的变压器线杆引入,项目部用电功率大约150kw,引入电缆采用150平方毫米的铝芯电缆即可
直接与配电室的配电柜连接
配电室设在北排最西侧的房间,中间设有隔板,电工在外侧值班,人与设备隔开
照明、电脑、打印机、复印机、日用电器等用电是220V的线路
为了防止线路掉闸影响办公,空调和厨房用电单独使用另外一条3X25mm2+10m也铜芯聚氯乙烯绝缘电缆,进线空开选150Ao4
5、给水排水临水从水井引入,引入材料采用直径IOCn1,埋深1
进入项目部后设一个阀门井,然后接入项目部给水系统,给水系统采用2OmmPPR管
项目部设置排水管
