、本工程项目概况及认知了解情况1、工程概况同心县马家塘水库工程施工一标段位于同心县丁塘镇和河西镇交汇处,距同心县城 15km,交通便利
本工程为均质土坝,最大坝高22m,坝顶长度 3500m,坝顶宽 5m,迎水坡面坡比为 1:2
75,背水坡面坡比为 1:2
5,大坝土方填筑压实度 98%
本工程主要建筑物有大坝、边坡修整、输水涵管、输水塔、工作桥、进水消能建筑物等组成
其中大坝土方填筑、土方开挖、库区清理等施工项目,土石方工程量约 355 万立方米
2、资源配备计划(1)施工机械设备投入计划为了保证工程按计划工期要求完工,我司将投入数量足够、性能优良的施工机械设备,现场大型机械主要有:挖掘机 5 台
装载机 4 台
推土机 2 台
自卸汽车 5 辆
压路机 2 台
平地机 1 台
另,现场投入中小型施工器械、机具(如发电机组等)50 余件2)、施工机械设备投入保证措施强化机械配置,选调企业性能良好的设备到本工程使用,在施工中加强设备维修和保养,减少故障发生
我公司将在需要的时候,安排外租机械进场施工
在现场配备发电机组,以应付停电和高峰期供电需要
组织好机械进场,在需要的时候,将所需的机械从我公司在本工程附近的工地调配到现场,保证机械的投入
现场设置常驻的机械维护检修人员和齐全的检修设备,定期检修和保养施工机械,搞好机械设备的后勤,保证施工机械的出勤率
项目部设置专人负责机械设备的零件采购,调拨专款用于机械设备零配件的采购
3、土方开挖工程土方开挖工程主要包括便道维护、边坡挖掘机修顺、弃土整平工程
土方开挖工艺流程及措施根据施工机械性能及开挖结构特点,由上至下共分层进行开挖,最大分层咼度不超过 4

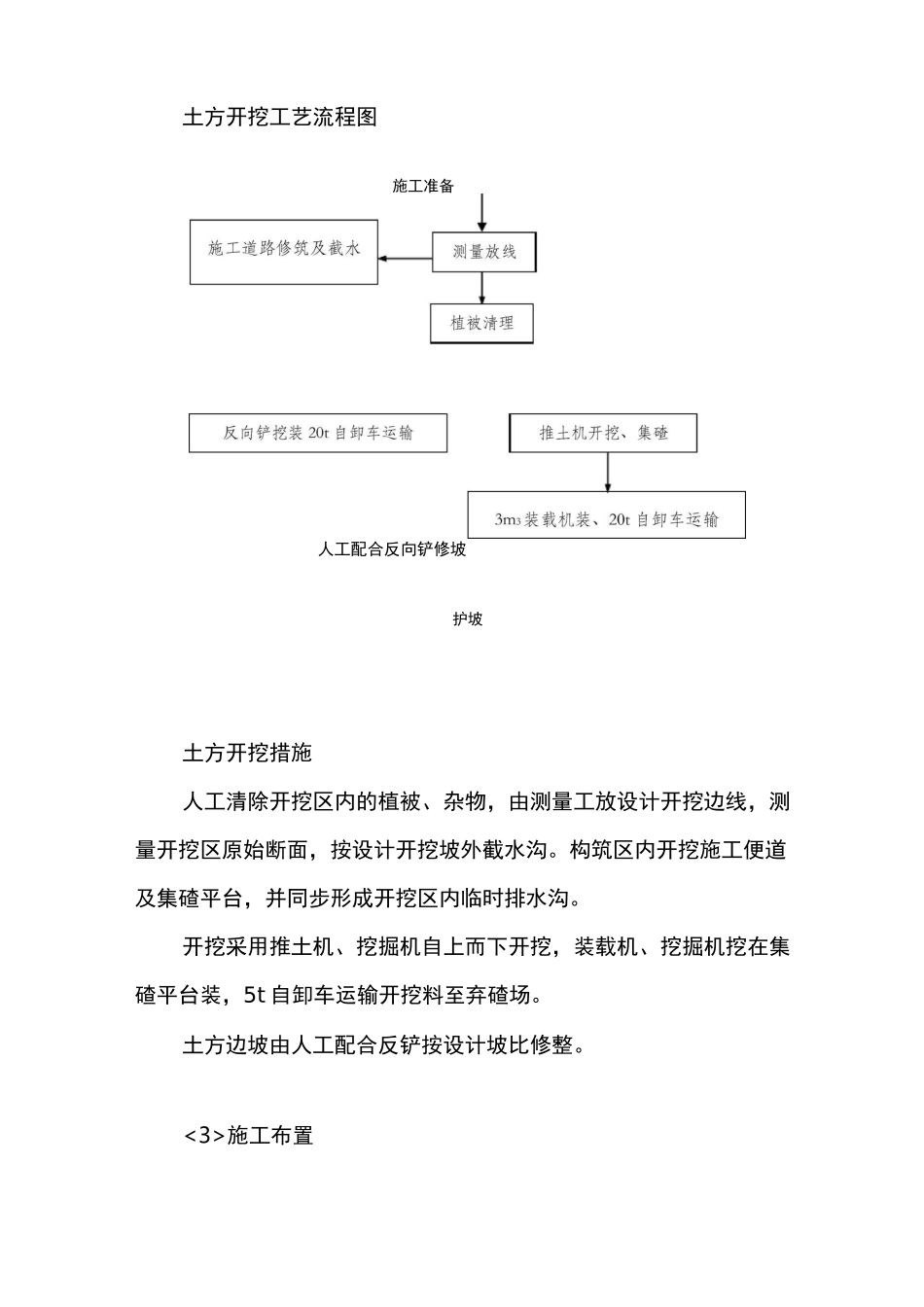

工艺流程:如下框图
土方开挖工艺流程图施工准备人工配合反向铲修坡护坡土方开挖措施人工清除开挖区内的植被、杂物,由测量工放设计开挖边线,测量开挖区原始断面,按设计开挖坡外截
