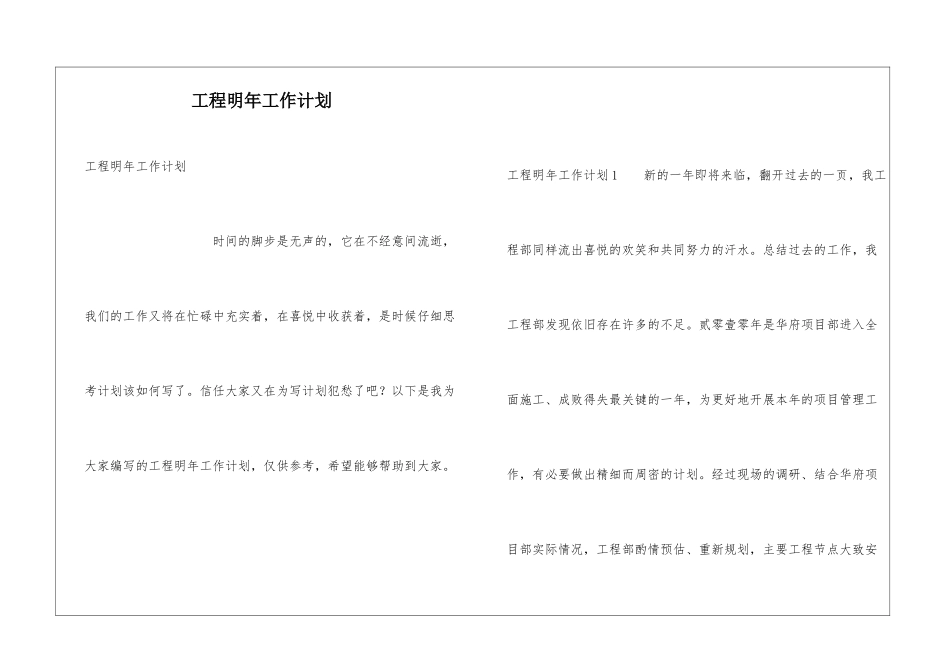

工程明年工作计划工程明年工作计划 时间的脚步是无声的,它在不经意间流逝,我们的工作又将在忙碌中充实着,在喜悦中收获着,是时候仔细思考计划该如何写了
信任大家又在为写计划犯愁了吧
以下是我为大家编写的工程明年工作计划,仅供参考,希望能够帮助到大家
工程明年工作计划 1 新的一年即将来临,翻开过去的一页,我工程部同样流出喜悦的欢笑和共同努力的汗水
总结过去的工作,我工程部发现依旧存在许多的不足
贰零壹零年是华府项目部进入全面施工、成败得失最关键的一年,为更好地开展本年的项目管理工作,有必要做出精细而周密的计划

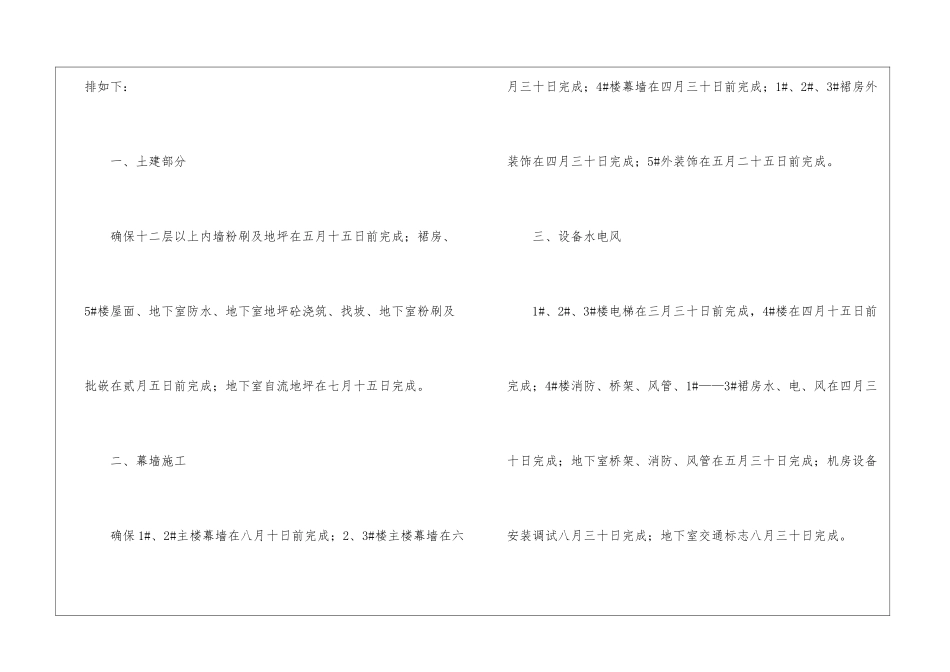

经过现场的调研、结合华府项目部实际情况,工程部酌情预估、重新规划,主要工程节点大致安排如下: 一、土建部分 确保十二层以上内墙粉刷及地坪在五月十五日前完成;裙房、5#楼屋面、地下室防水、地下室地坪砼浇筑、找坡、地下室粉刷及批嵌在贰月五日前完成;地下室自流地坪在七月十五日完成
二、幕墙施工 确保 1#、2#主楼幕墙在八月十日前完成;2、3#楼主楼幕墙在六月三十日完成;4#楼幕墙在四月三十日前完成;1#、2#、3#裙房外装饰在四月三十日完成;5#外装饰在五月二十五日前完成
三、设备水电风 1#、2#、3#楼电梯在三月三十日前完成,4#楼在四月十五日前完成;4#楼消防、桥架、风管、1#——3#裙房水、电、风在四月三十日完成;地下室桥架、消防、风管在五月三十日完成;机房设备安装调试八月三十日完成;地下室交通标志八月三十日完成

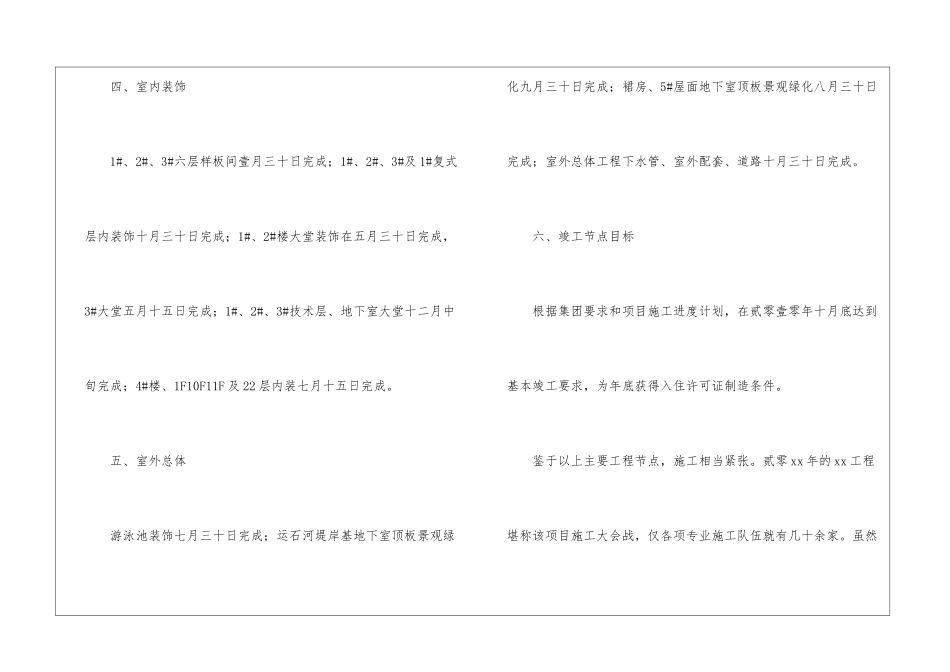

四、室内装饰 1#、2#、3#六层样板间壹月三十日完成;1#、2#、3#及 1#复式层内装饰十月三十日完成;1#、2#楼大堂装饰在五月三十日完成,3#大堂五月十五日完成;1#、2#、3#技术层、地下室大堂十二月中旬完成;4#楼、1F10F11F 及 22 层内装七月十五日完成
五、室外总体 游泳池装饰七月三十日完成;运石河堤岸基地下室顶板景观绿化九
