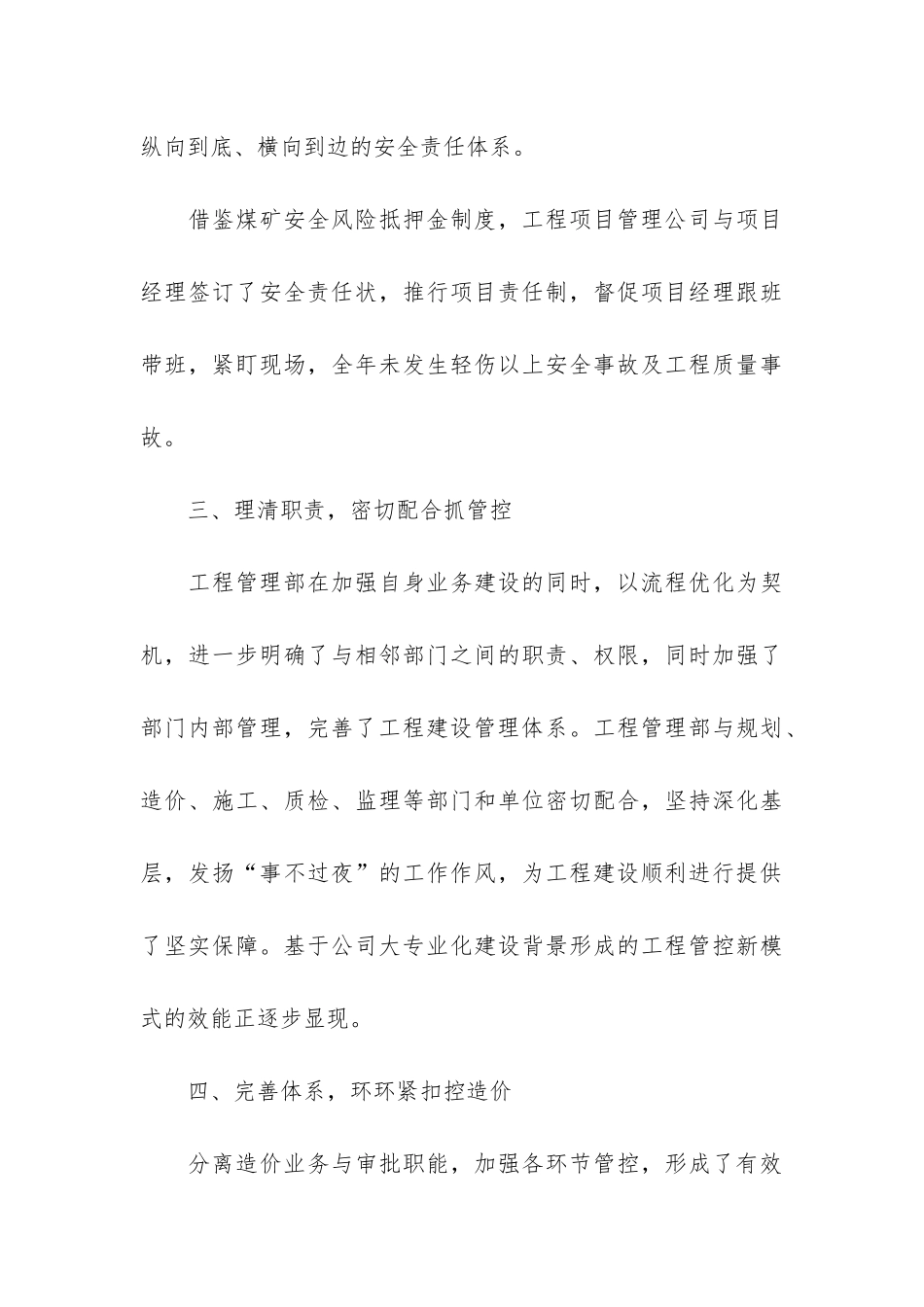

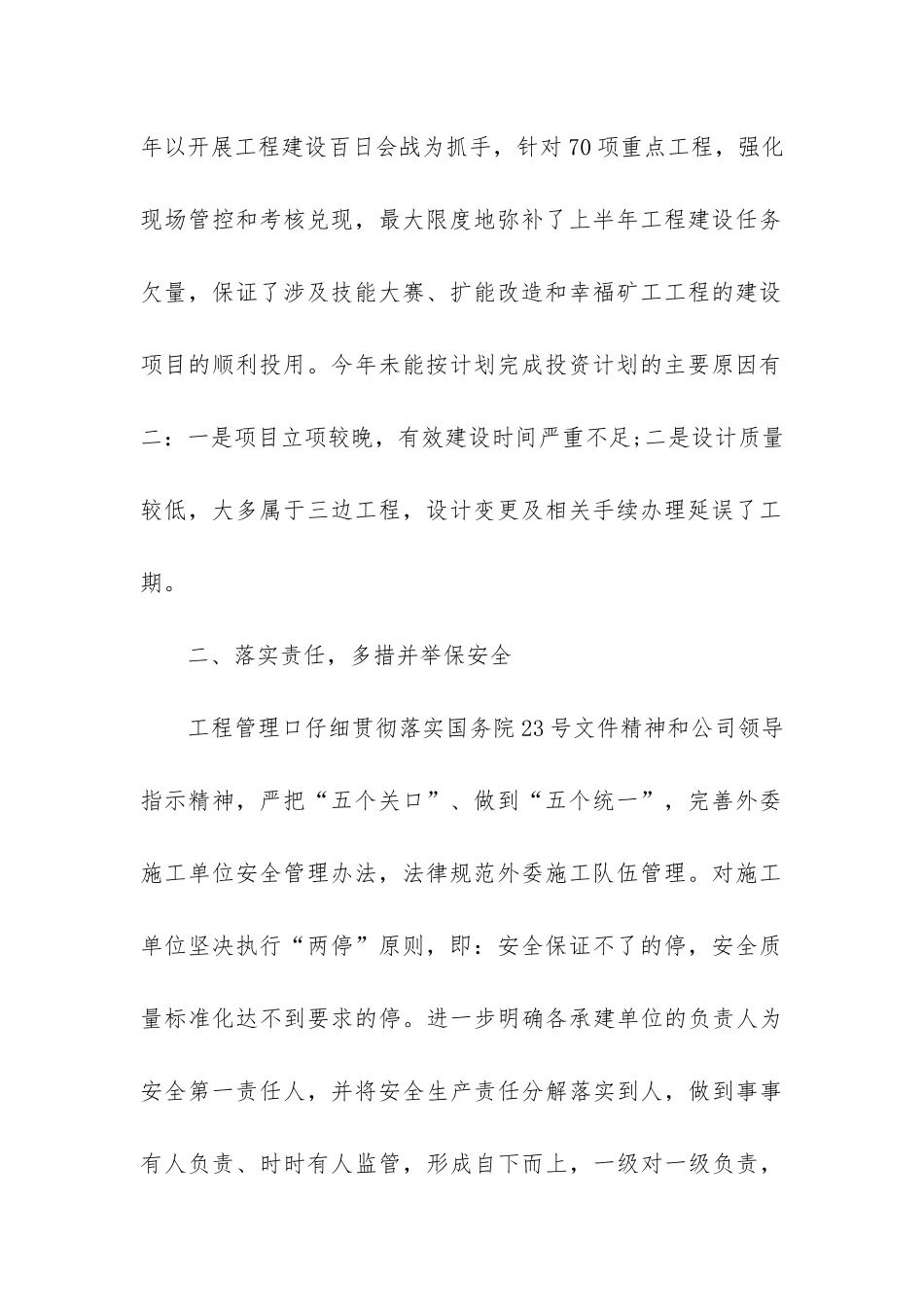

工程管理人员个人总结 3 篇(建筑工程管理员的个人总结) 下面是我编写的工程管理人员个人总结 3 篇,供大家参阅。工程管理人员个人总结 1 20 年是工程管理理顺体制、夯实基础、实现突破的一年,也是我个人融入工程管理团队、提升综合能力的一年。一年来,在公司领导的亲切关怀和指导下,工程管理口全体同志齐心协力、不辞劳苦,紧紧以开展“基建管理年”活动为主线,理清职责,落实责任,促进工程建设管理水平显著提升。现将一年的主要工作汇报如下,敬请评议。 一、抓住重点,全力以赴补欠量 20 年公司安排基建资金建安工程计划 45.48 亿元,完成25.65 亿元;安排专项资金计划 38 亿元,其中建安资金 8.16 亿元,完成 4.3 亿元。全年工程管理呈现前松后紧的态势,下半年以开展工程建设百日会战为抓手,针对 70 项重点工程,强化现场管控和考核兑现,最大限度地弥补了上半年工程建设任务欠量,保证了涉及技能大赛、扩能改造和幸福矿工工程的建设项目的顺利投用。今年未能按计划完成投资计划的主要原因有二:一是项目立项较晚,有效建设时间严重不足;二是设计质量较低,大多属于三边工程,设计变更及相关手续办理延误了工期。 二、落实责任,多措并举保安全 工程管理口仔细贯彻落实国务院 23 号文件精神和公司领导指示精神,严把“五个关口”、做到“五个统一”,完善外委施工单位安全管理办法,法律规范外委施工队伍管理。对施工单位坚决执行“两停”原则,即:安全保证不了的停,安全质量标准化达不到要求的停。进一步明确各承建单位的负责人为安全第一责任人,并将安全生产责任分解落实到人,做到事事有人负责、时时有人监管,形成自下而上,一级对一级负责,纵向到底、横向到边的安全责任体系。 借鉴煤矿安全风险抵押金制度,工程项目管理公司与项目经理签订了安全责任状,推行项目责任制,督促项目经理跟班带班,紧盯现场,全年未发生轻伤以上安全事故及工程质量事故。 三、理清职责,密切配合抓管控 工程管理部在加强自身业务建设的同时,以流程优化为契机,进一步明确了与相邻部门之间的职责、权限,同时加强了部门内部管理,完善了工程建设管理体系。工程管理部与规划、造价、施工、质检、监理等部门和单位密切配合,坚持深化基层,发扬“事不过夜”的工作作风,为工程建设顺利进行提供了坚实保障。基于公司大专业化建设背景形成的工程管控新模式的效能正逐步显现。 四、完善体系,环环紧扣控造价 分离造价业...
