建筑公司会议纪要建筑公司会议纪要 1 尊敬的各位领导: 我项目经理部自六月第一次施工场地会议以来,根据省项目办的部署和要求,在总监办、驻地办的关怀指导下,在市办和市指和地方各级政府的积极的配合下,各项施工前期准备工作获得了一些进展,但进展很慢

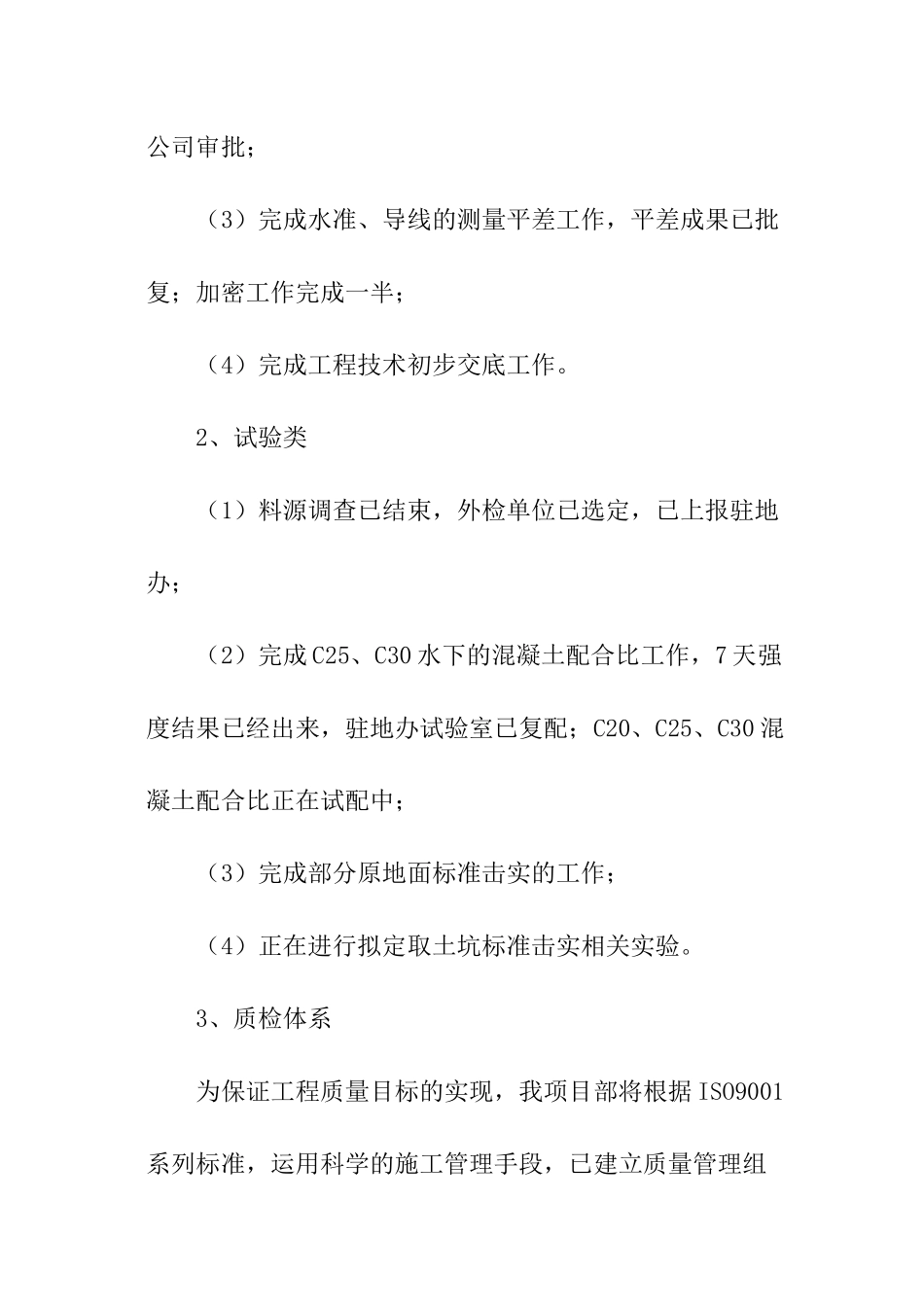

现详细汇报如下: 一、6 月份施工进展情况 (一)技术准备完成情况 1、工程类 (1)完成总体开工报告; (2)完成单体工程施工方案和开工报告准备工作,G309 国道交通管制方案初步方案已经成型,正在等待公司审批; (3)完成水准、导线的测量平差工作,平差成果已批复;加密工作完成一半; (4)完成工程技术初步交底工作
2、试验类 (1)料源调查已结束,外检单位已选定,已上报驻地办; (2)完成 C25、C30 水下的混凝土配合比工作,7 天强度结果已经出来,驻地办试验室已复配;C20、C25、C30 混凝土配合比正在试配中; (3)完成部分原地面标准击实的工作; (4)正在进行拟定取土坑标准击实相关实验
3、质检体系 为保证工程质量目标的实现,我项目部将根据 ISO9001系列标准,运用科学的施工管理手段,已建立质量管理组织机构、制度和措施,制定完善的质量保证体系,法律规范质量检验流程,从组织、制度和过程上进行质量控制和把关,严格执行“工程质量一票否决制”,确保工程质量达到最优

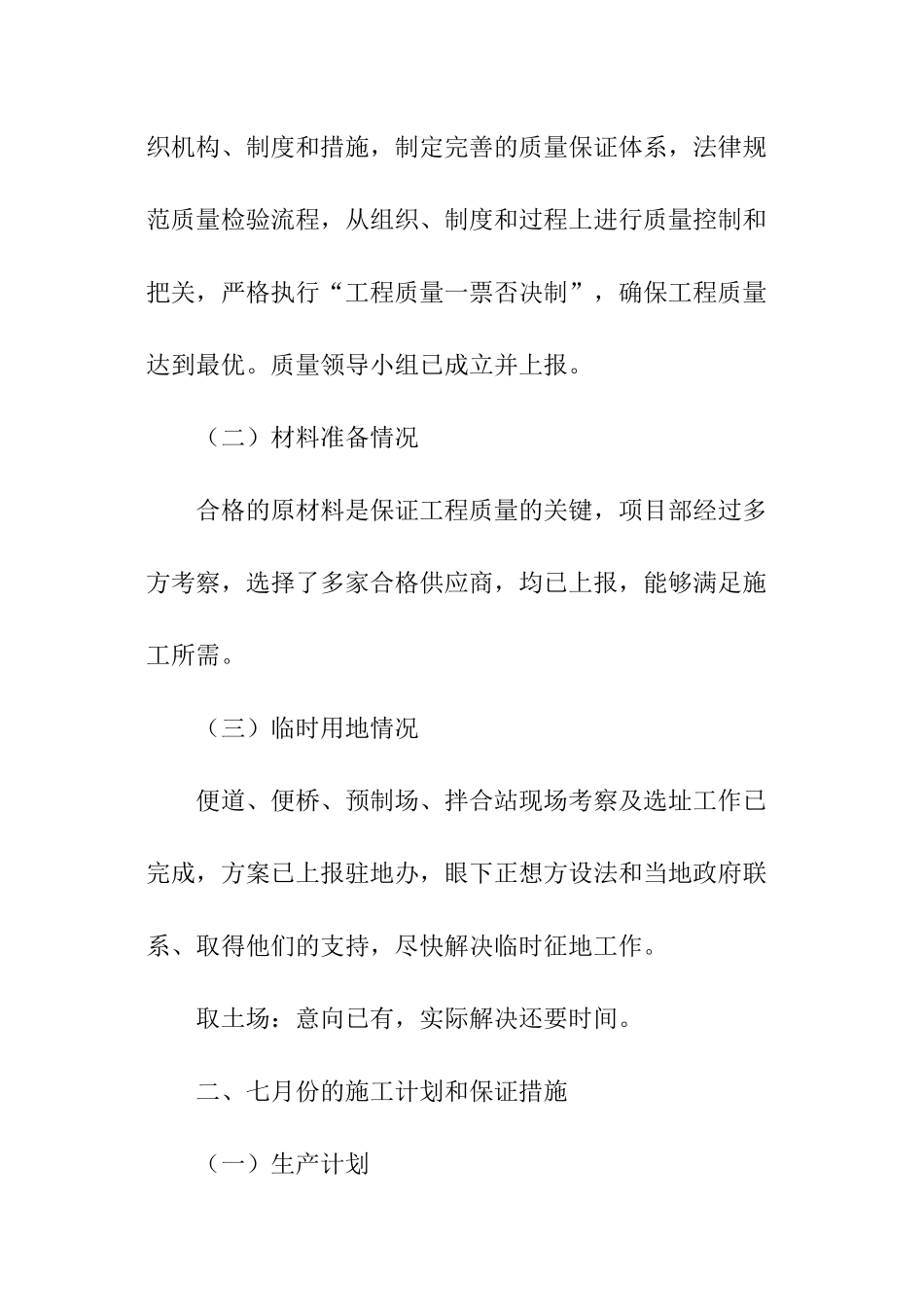

质量领导小组已成立并上报
(二)材料准备情况 合格的原材料是保证工程质量的关键,项目部经过多方考察,选择了多家合格供应商,均已上报,能够满足施工所需
(三)临时用地情况 便道、便桥、预制场、拌合站现场考察及选址工作已完成,方案已上报驻地办,眼下正想方设法和当地政府联系、取得他们的支持,尽快解决临时征地工作
取土场:意向已有,实际解决还要时间
二、七月份的施工计划和保证措施 (一)生产计划 1、完成临时道路和便桥施工; 2、组织三个路基队的进场,做好
