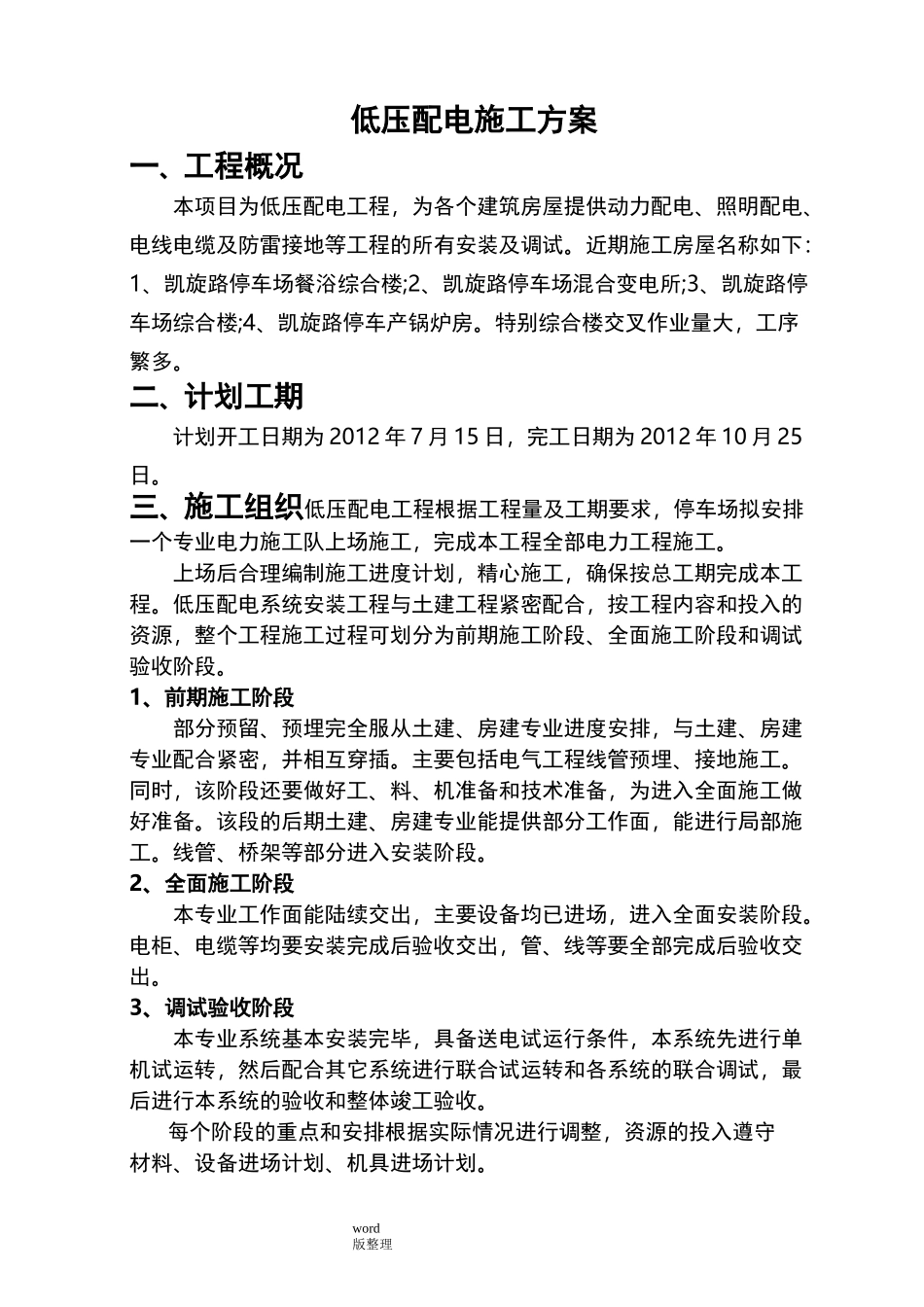

word版整理低压配电施工方案一、工程概况本项目为低压配电工程,为各个建筑房屋提供动力配电、照明配电、电线电缆及防雷接地等工程的所有安装及调试
近期施工房屋名称如下:1、凯旋路停车场餐浴综合楼;2、凯旋路停车场混合变电所;3、凯旋路停车场综合楼;4、凯旋路停车产锅炉房
特别综合楼交叉作业量大,工序繁多
二、计划工期计划开工日期为 2012 年 7 月 15 日,完工日期为 2012 年 10 月 25日
三、施工组织低压配电工程根据工程量及工期要求,停车场拟安排一个专业电力施工队上场施工,完成本工程全部电力工程施工
上场后合理编制施工进度计划,精心施工,确保按总工期完成本工程
低压配电系统安装工程与土建工程紧密配合,按工程内容和投入的资源,整个工程施工过程可划分为前期施工阶段、全面施工阶段和调试验收阶段
1、前期施工阶段部分预留、预埋完全服从土建、房建专业进度安排,与土建、房建专业配合紧密,并相互穿插
主要包括电气工程线管预埋、接地施工
同时,该阶段还要做好工、料、机准备和技术准备,为进入全面施工做好准备
该段的后期土建、房建专业能提供部分工作面,能进行局部施工
线管、桥架等部分进入安装阶段
2、全面施工阶段本专业工作面能陆续交出,主要设备均已进场,进入全面安装阶段
电柜、电缆等均要安装完成后验收交出,管、线等要全部完成后验收交出
3、调试验收阶段本专业系统基本安装完毕,具备送电试运行条件,本系统先进行单机试运转,然后配合其它系统进行联合试运转和各系统的联合调试,最后进行本系统的验收和整体竣工验收
每个阶段的重点和安排根据实际情况进行调整,资源的投入遵守材料、设备进场计划、机具进场计划

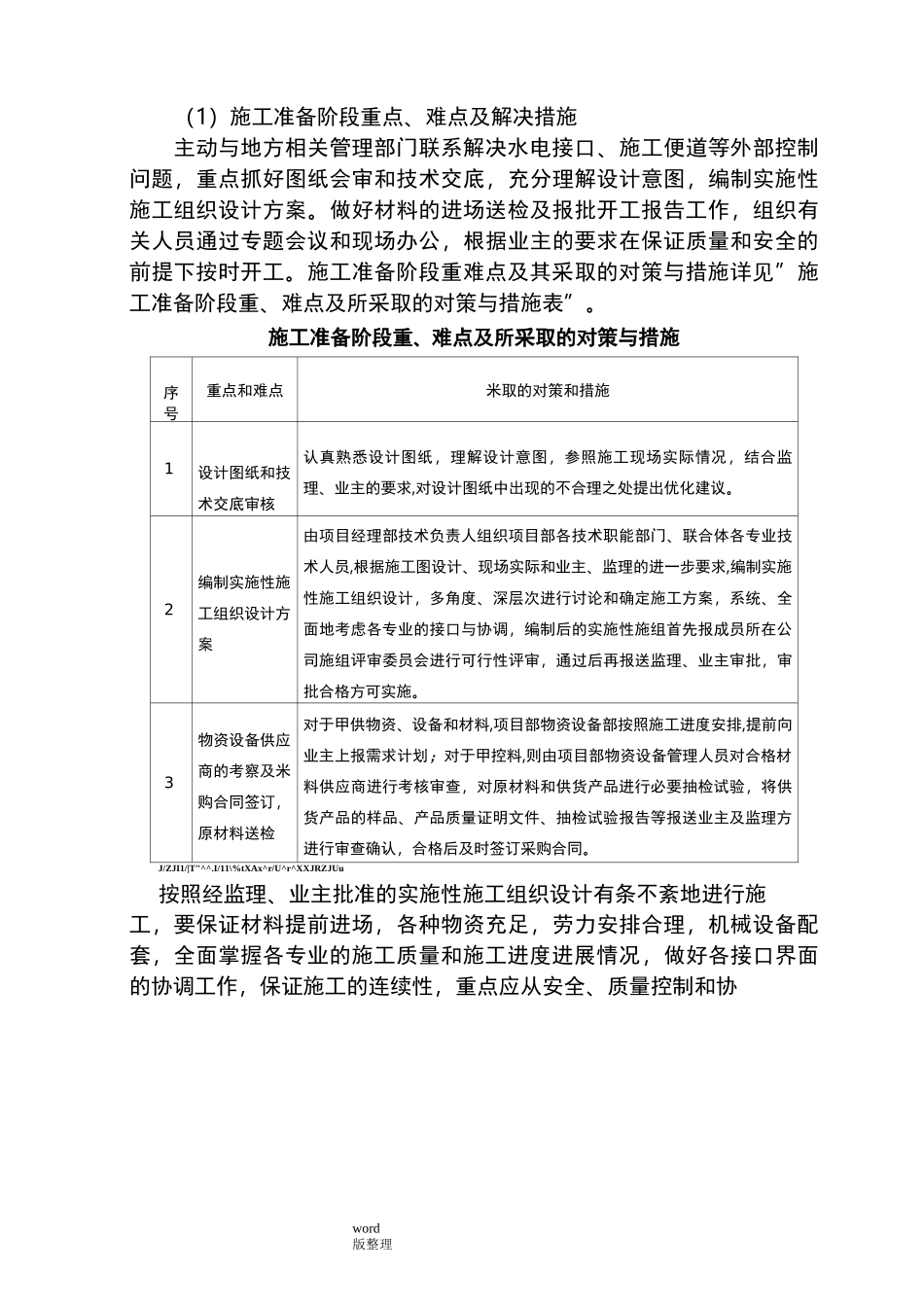

word版整理4、工程特点、重难点分析及对策4
1 工程特点(1)专业性强,综合施工能力要求高本专业工序衔接紧,与其他专业互相干扰大是其重要特征
一方面是本专业涉及到的管线与给排水及消防系统
