第一章工程概况………………………………………………………1第二章编制依据………………………………………………………1 第三章施工部署………………………………………………………21、工作计划 22、工艺流程 23、工期计划 24、劳动力计划 35、设备配置计划 3第四章施工工艺………………………………………………………41、施工准备 42、混凝土裂缝修补 53、碳纤维复合材料补强加固 7第五章安全文明施工措施………………………………………………91、安全管理及措施 92、安全生产管理体制 93、安全生产责任制 94、高空作业 105、安全领导小组 10第六章协调、配合措施 101第一章工程概况本工程为 X 商贸、办公为一体的综合楼改扩建工程位于 X 号

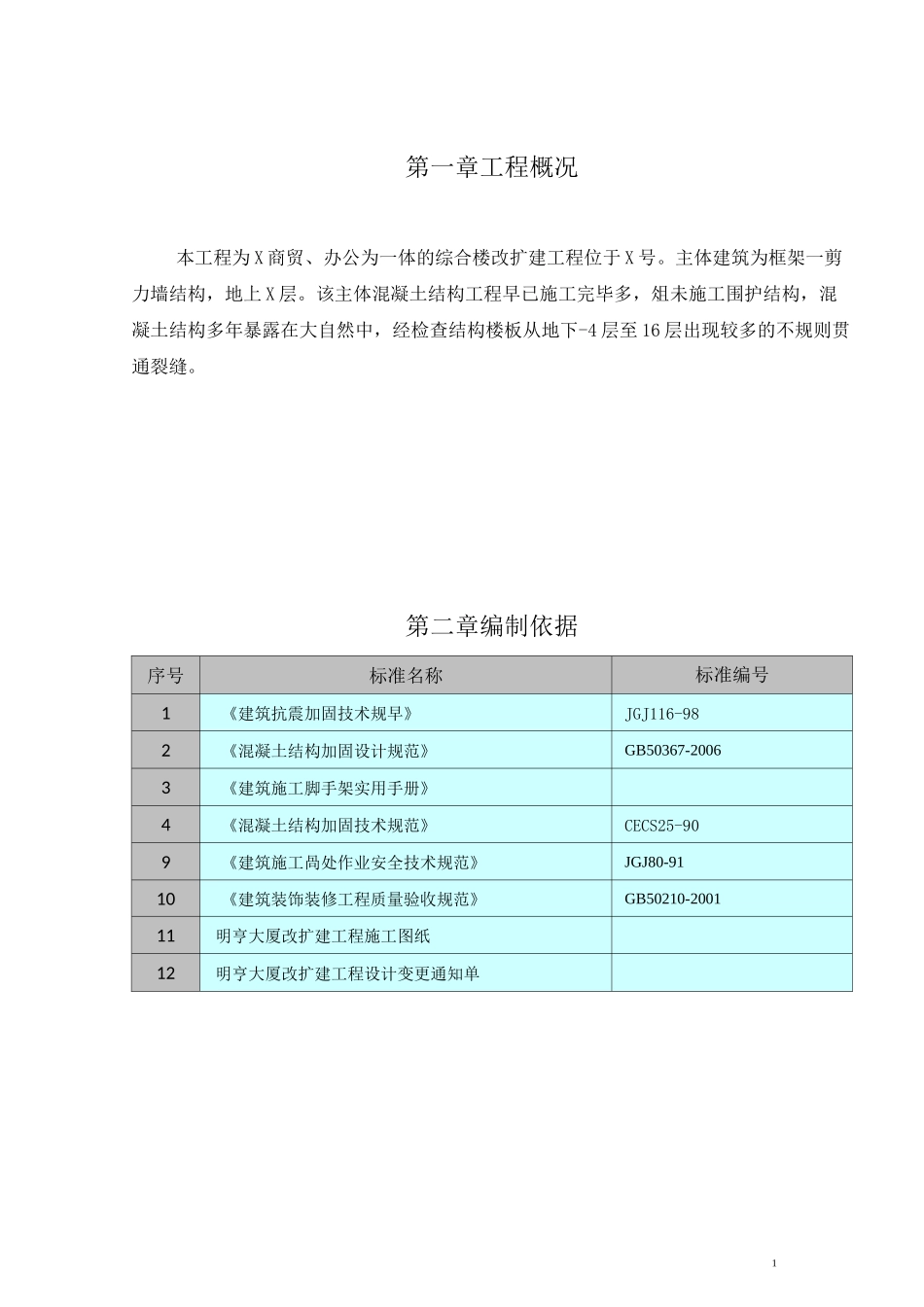

主体建筑为框架一剪力墙结构,地上 X 层
该主体混凝土结构工程早已施工完毕多,俎未施工围护结构,混凝土结构多年暴露在大自然中,经检查结构楼板从地下-4 层至 16 层出现较多的不规则贯通裂缝
第二章编制依据序号标准名称标准编号1《建筑抗震加固技术规早》JGJ116-982《混凝土结构加固设计规范》GB50367-20063《建筑施工脚手架实用手册》4《混凝土结构加固技术规范》CECS25-909《建筑施工咼处作业安全技术规范》JGJ80-9110《建筑装饰装修工程质量验收规范》GB50210-200111明亨大厦改扩建工程施工图纸12明亨大厦改扩建工程设计变更通知单2第三章施工部署3.1 工作计划安排1
1 流水施工段的划分:总的是从 16 层向下施工,总的划分三个工序内容:一、施工准备工作,二、裂缝灌浆修补,三、碳纤维复合材料加固
2 流水施工:按两层为一个流水段
3 活动式脚手架:需要搭设 6 层
每层预计搭设 5 个可移动式脚手架
1.4 做好每层楼的临时给排水工作,采用人工收集并运至消防电梯基坑,沉淀后,采用水
