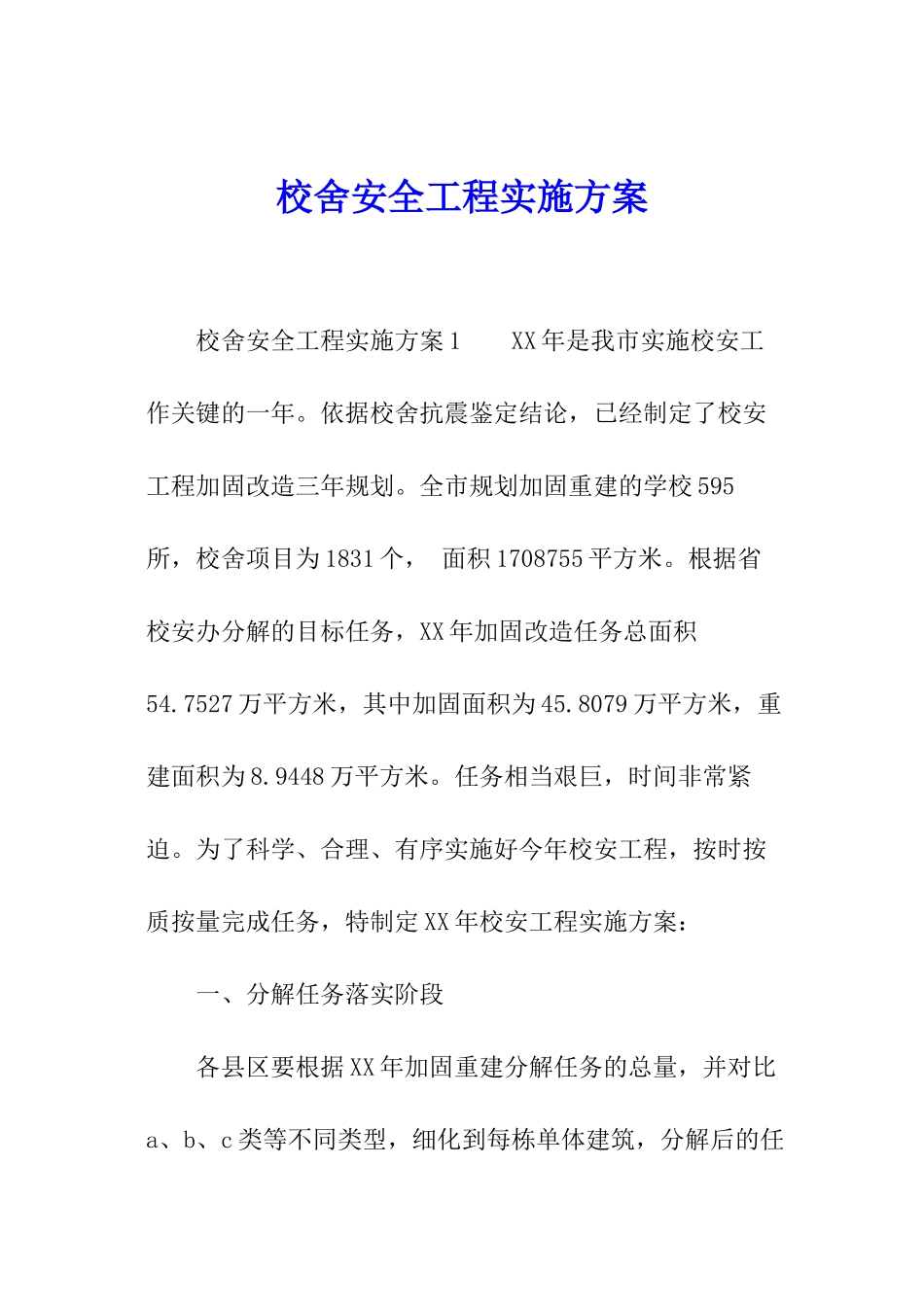

校舍安全工程实施方案 校舍安全工程实施方案 1 XX 年是我市实施校安工作关键的一年
依据校舍抗震鉴定结论,已经制定了校安工程加固改造三年规划
全市规划加固重建的学校 595所,校舍项目为 1831 个, 面积 1708755 平方米
根据省校安办分解的目标任务,XX 年加固改造任务总面积54
7527 万平方米,其中加固面积为 45
8079 万平方米,重建面积为 8
9448 万平方米
任务相当艰巨,时间非常紧迫

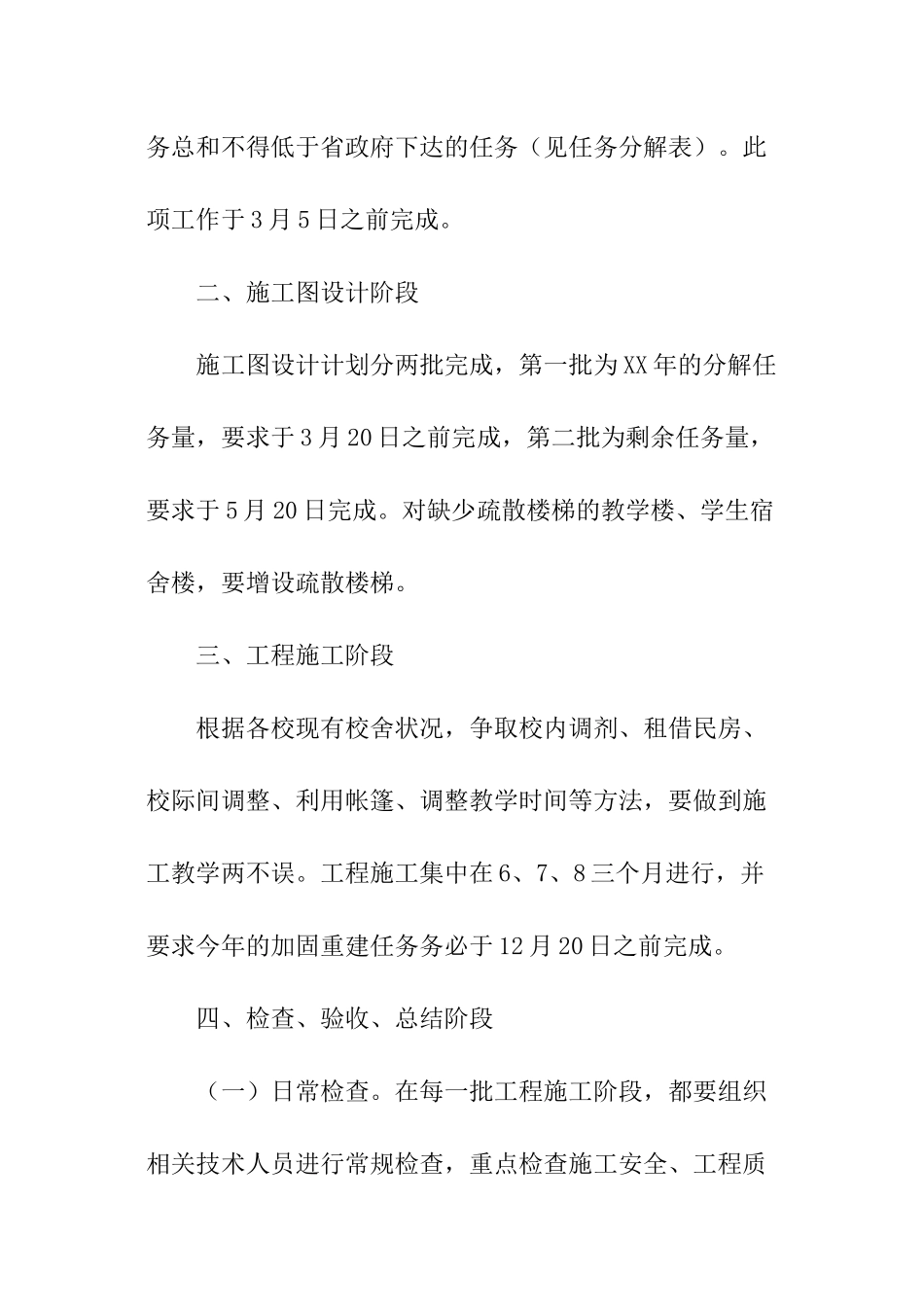

为了科学、合理、有序实施好今年校安工程,按时按质按量完成任务,特制定 XX 年校安工程实施方案: 一、分解任务落实阶段 各县区要根据 XX 年加固重建分解任务的总量,并对比a、b、c 类等不同类型,细化到每栋单体建筑,分解后的任务总和不得低于省政府下达的任务(见任务分解表)
此项工作于 3 月 5 日之前完成
二、施工图设计阶段 施工图设计计划分两批完成,第一批为 XX 年的分解任务量,要求于 3 月 20 日之前完成,第二批为剩余任务量,要求于 5 月 20 日完成
对缺少疏散楼梯的教学楼、学生宿舍楼,要增设疏散楼梯
三、工程施工阶段 根据各校现有校舍状况,争取校内调剂、租借民房、校际间调整、利用帐篷、调整教学时间等方法,要做到施工教学两不误
工程施工集中在 6、7、8 三个月进行,并要求今年的加固重建任务务必于 12 月 20 日之前完成
四、检查、验收、总结阶段 (一)日常检查
在每一批工程施工阶段,都要组织相关技术人员进行常规检查,重点检查施工安全、工程质量、工期进度等

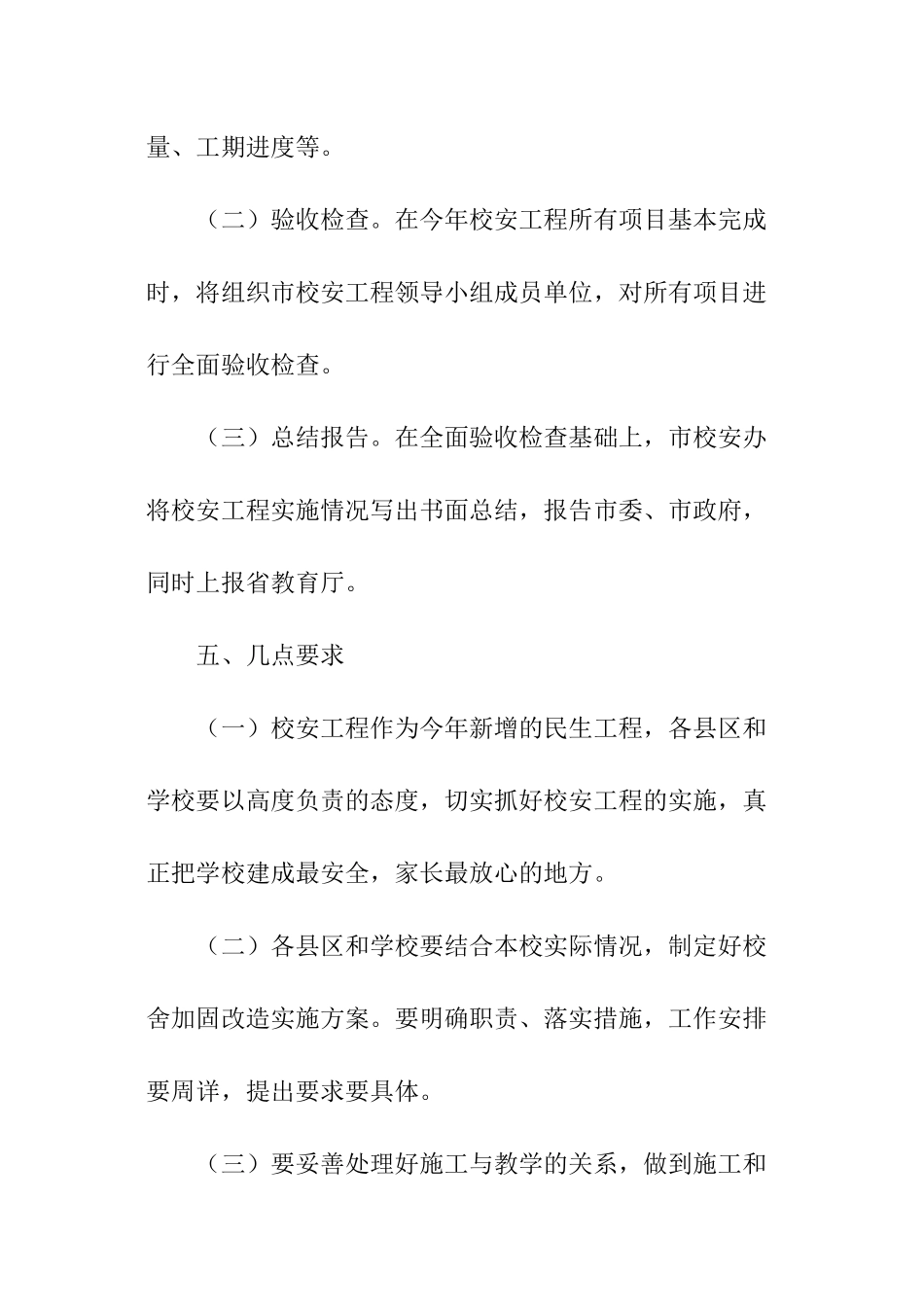

(二)验收检查
在今年校安工程所有项目基本完成时,将组织市校安工程领导小组成员单位,对所有项目进行全面验收检查
(三)总结报告
在全面验收检查基础上,市校安办将校安工程实施情况写出书面总结,报告市委、市政府,同时上报省教育厅
五、几点要求 (一)校安工程作为今年新增的民生工
