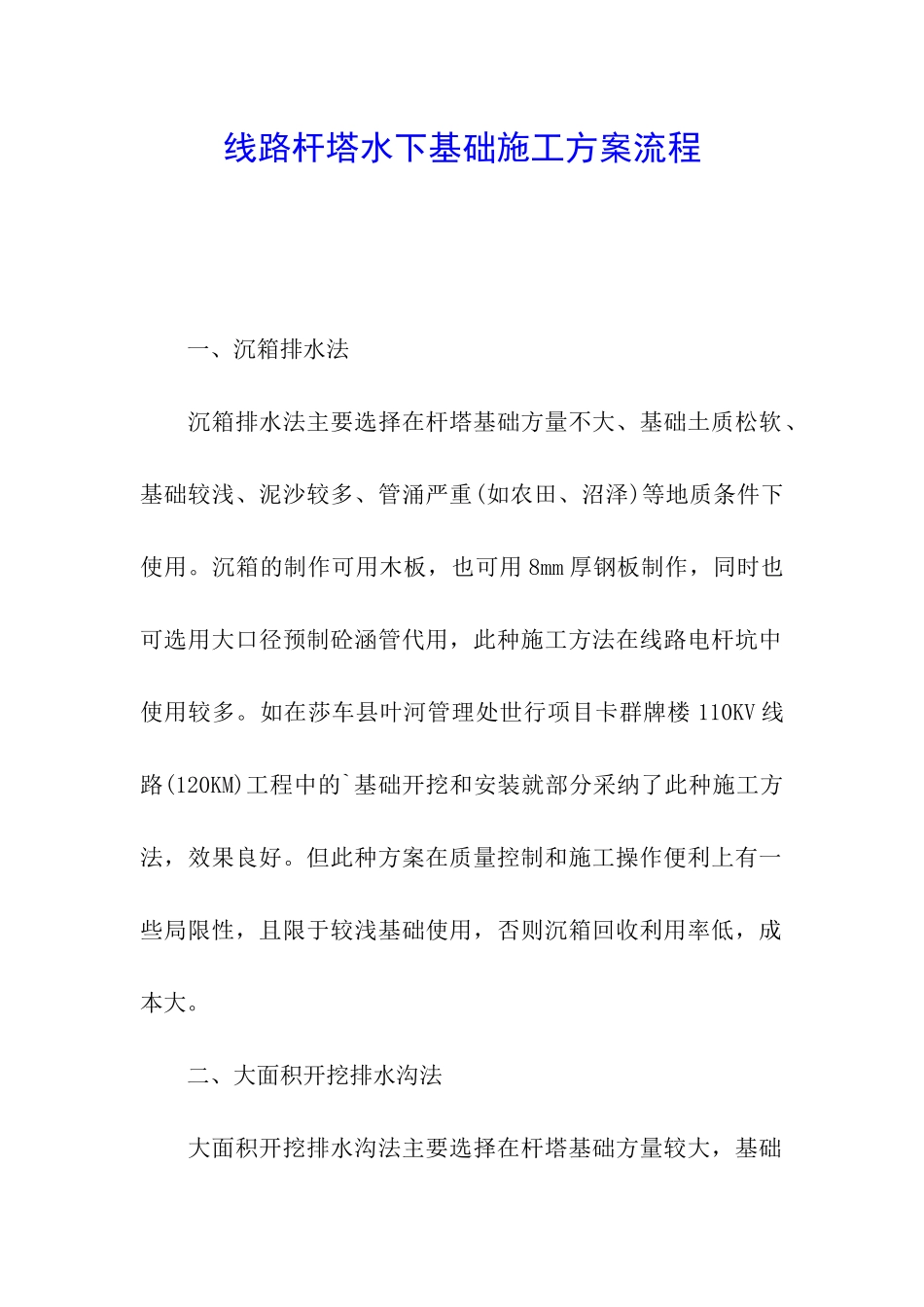

线路杆塔水下基础施工方案流程 一、沉箱排水法 沉箱排水法主要选择在杆塔基础方量不大、基础土质松软、基础较浅、泥沙较多、管涌严重(如农田、沼泽)等地质条件下使用
沉箱的制作可用木板,也可用 8mm 厚钢板制作,同时也可选用大口径预制砼涵管代用,此种施工方法在线路电杆坑中使用较多
如在莎车县叶河管理处世行项目卡群牌楼 110KV 线路(120KM)工程中的`基础开挖和安装就部分采纳了此种施工方法,效果良好
但此种方案在质量控制和施工操作便利上有一些局限性,且限于较浅基础使用,否则沉箱回收利用率低,成本大

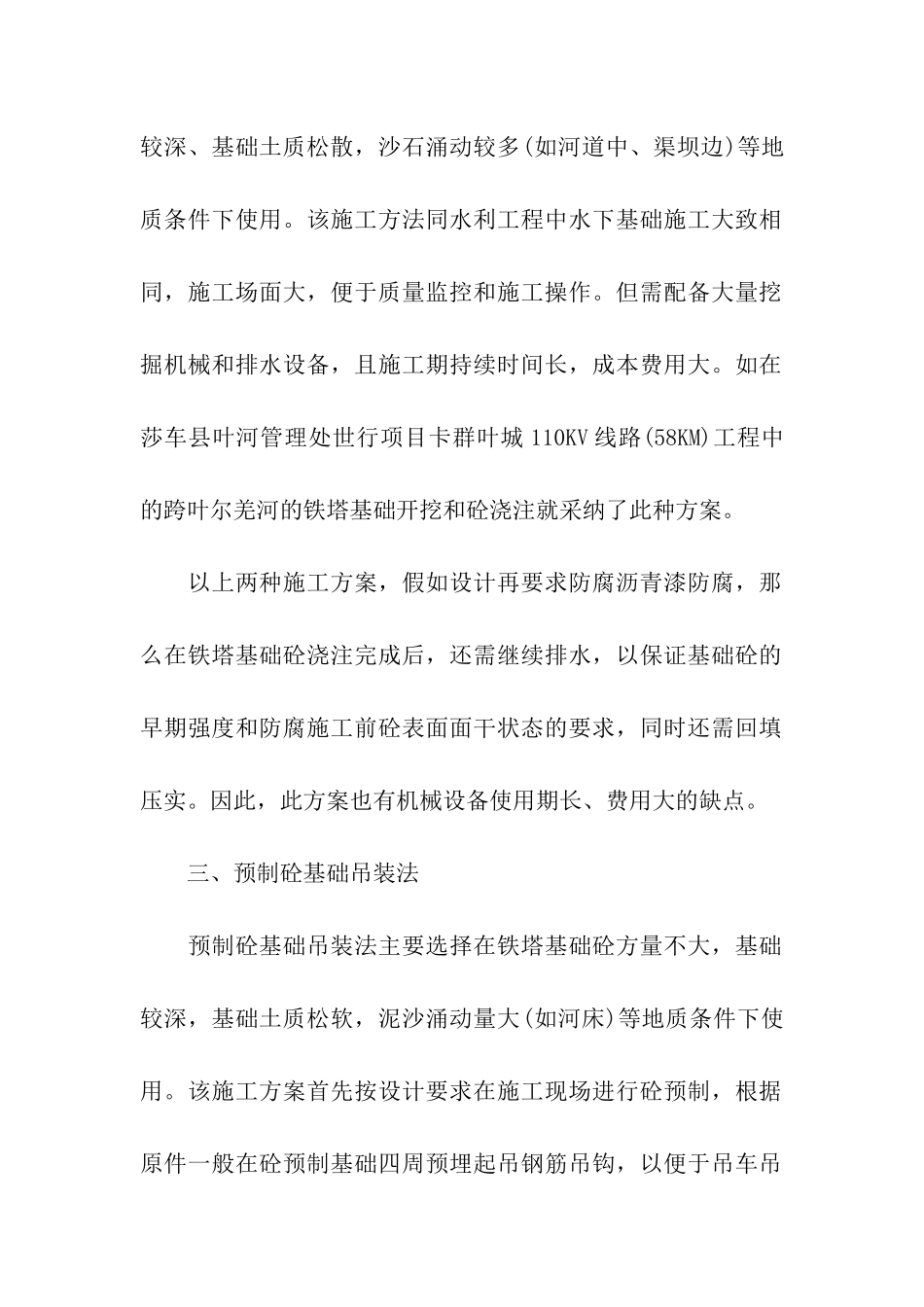

二、大面积开挖排水沟法 大面积开挖排水沟法主要选择在杆塔基础方量较大,基础较深、基础土质松散,沙石涌动较多(如河道中、渠坝边)等地质条件下使用
该施工方法同水利工程中水下基础施工大致相同,施工场面大,便于质量监控和施工操作
但需配备大量挖掘机械和排水设备,且施工期持续时间长,成本费用大
如在莎车县叶河管理处世行项目卡群叶城 110KV 线路(58KM)工程中的跨叶尔羌河的铁塔基础开挖和砼浇注就采纳了此种方案
以上两种施工方案,假如设计再要求防腐沥青漆防腐,那么在铁塔基础砼浇注完成后,还需继续排水,以保证基础砼的早期强度和防腐施工前砼表面面干状态的要求,同时还需回填压实
因此,此方案也有机械设备使用期长、费用大的缺点
三、预制砼基础吊装法 预制砼基础吊装法主要选择在铁塔基础砼方量不大,基础较深,基础土质松软,泥沙涌动量大(如河床)等地质条件下使用
该施工方案首先按设计要求在施工现场进行砼预制,根据原件一般在砼预制基础四周预埋起吊钢筋吊钩,以便于吊车吊装和基础找整
基础开挖可用机械边开挖、边排水的方法施工,当基础挖至超出设计深度 50 厘米深度时,进行人工修整,铺垫30cm 厚大骨料(4cm 至 8cm)并夯实,上面再做 20cm 厚砂浆垫层
基础排水时采纳在基础断面外 1m
