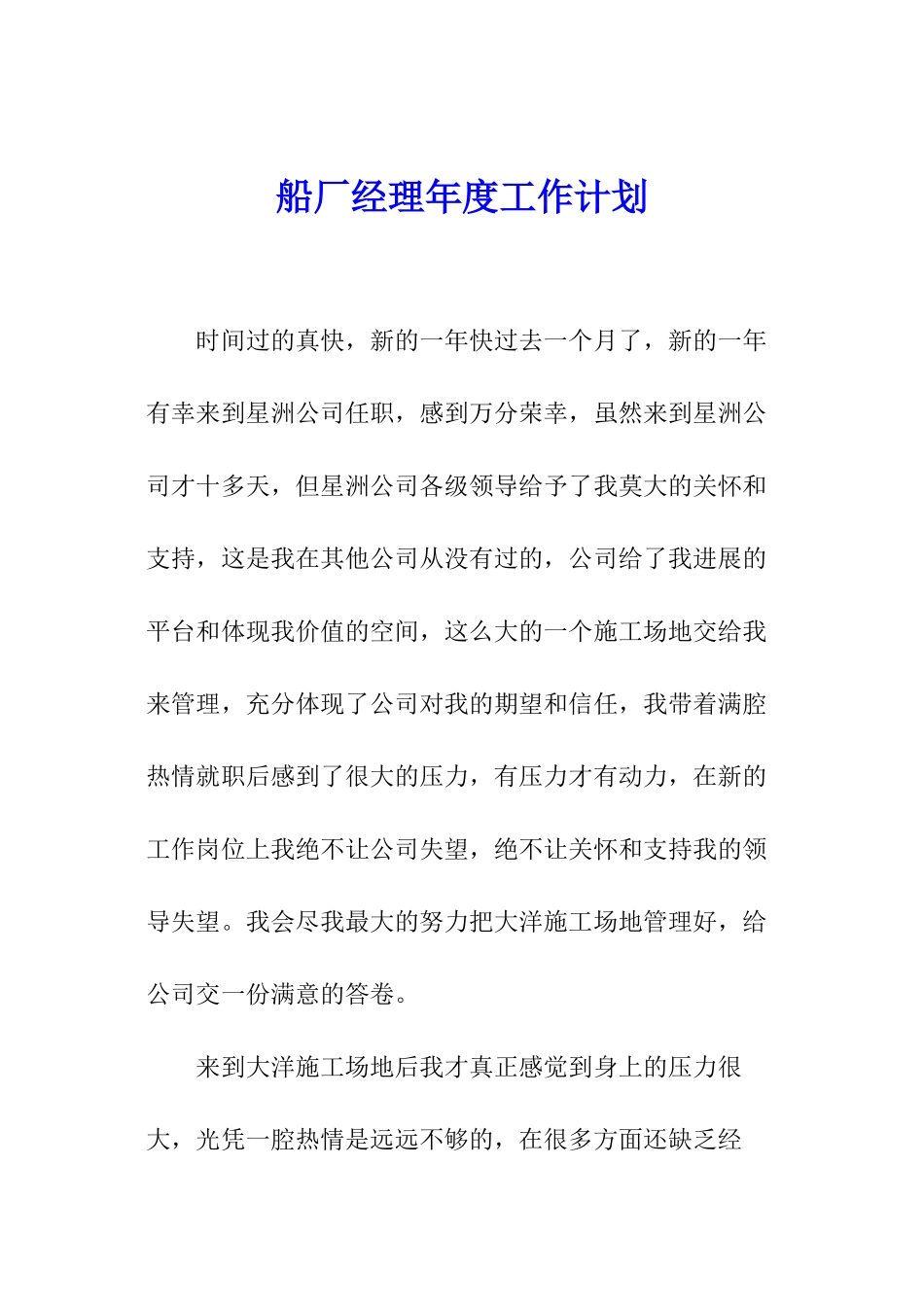

船厂经理年度工作计划 时间过的真快,新的一年快过去一个月了,新的一年有幸来到星洲公司任职,感到万分荣幸,虽然来到星洲公司才十多天,但星洲公司各级领导给予了我莫大的关怀和支持,这是我在其他公司从没有过的,公司给了我进展的平台和体现我价值的空间,这么大的一个施工场地交给我来管理,充分体现了公司对我的期望和信任,我带着满腔热情就职后感到了很大的压力,有压力才有动力,在新的工作岗位上我绝不让公司失望,绝不让关怀和支持我的领导失望
我会尽我最大的努力把大洋施工场地管理好,给公司交一份满意的答卷

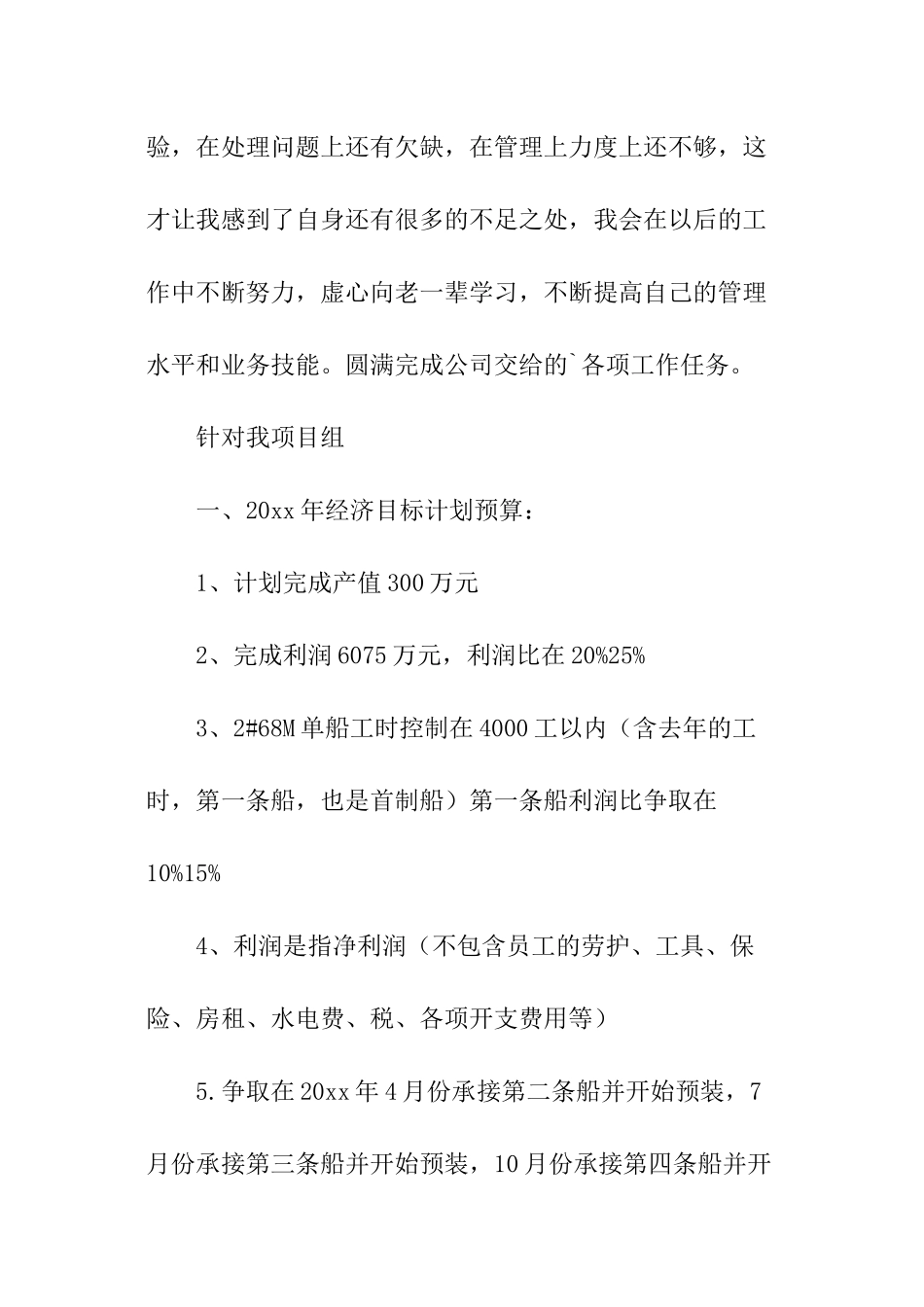

来到大洋施工场地后我才真正感觉到身上的压力很大,光凭一腔热情是远远不够的,在很多方面还缺乏经验,在处理问题上还有欠缺,在管理上力度上还不够,这才让我感到了自身还有很多的不足之处,我会在以后的工作中不断努力,虚心向老一辈学习,不断提高自己的管理水平和业务技能
圆满完成公司交给的`各项工作任务
针对我项目组 一、20xx 年经济目标计划预算: 1、计划完成产值 300 万元 2、完成利润 6075 万元,利润比在 20%25% 3、2#68M 单船工时控制在 4000 工以内(含去年的工时,第一条船,也是首制船)第一条船利润比争取在10%15% 4、利润是指净利润(不包含员工的劳护、工具、保险、房租、水电费、税、各项开支费用等) 5

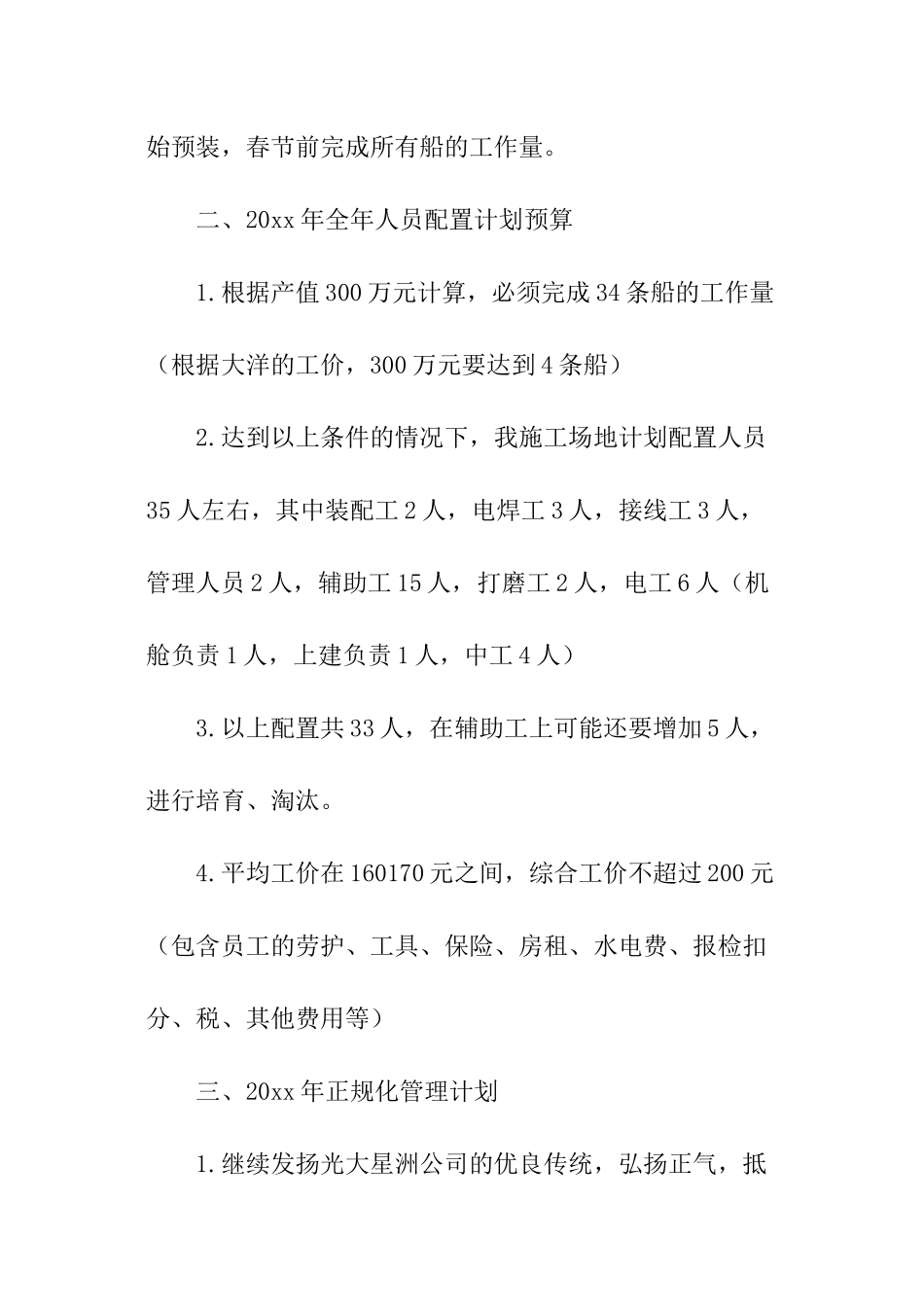

争取在 20xx 年 4 月份承接第二条船并开始预装,7月份承接第三条船并开始预装,10 月份承接第四条船并开始预装,春节前完成所有船的工作量
二、20xx 年全年人员配置计划预算 1
根据产值 300 万元计算,必须完成 34 条船的工作量(根据大洋的工价,300 万元要达到 4 条船) 2
达到以上条件的情况下,我施工场地计划配置人员35 人左右,其中装配工 2 人,电焊工 3 人,接线工 3 人,管理人员 2 人,辅助工 15 人,打磨工 2 人,电工 6
