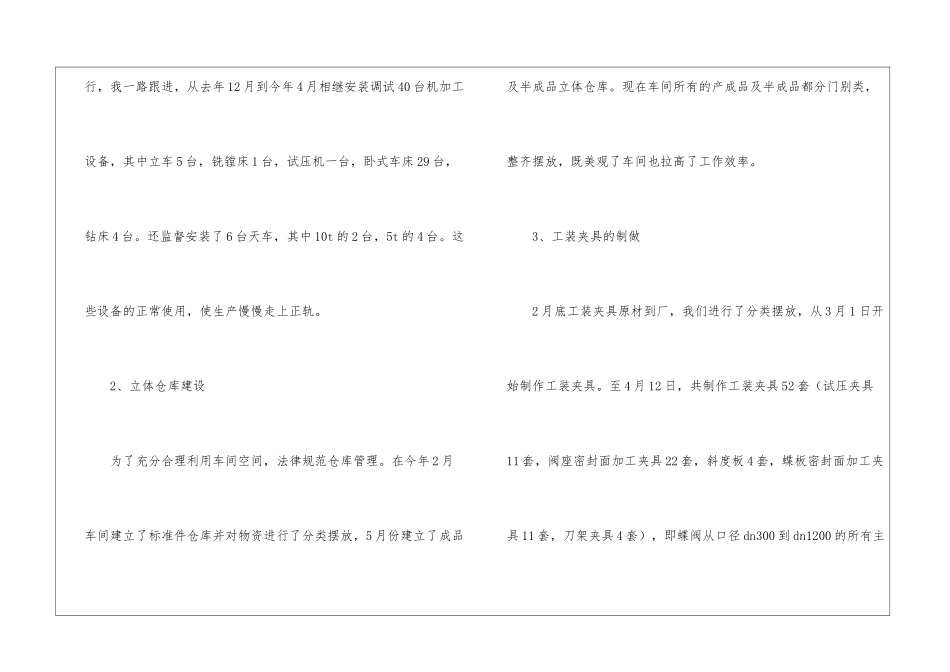

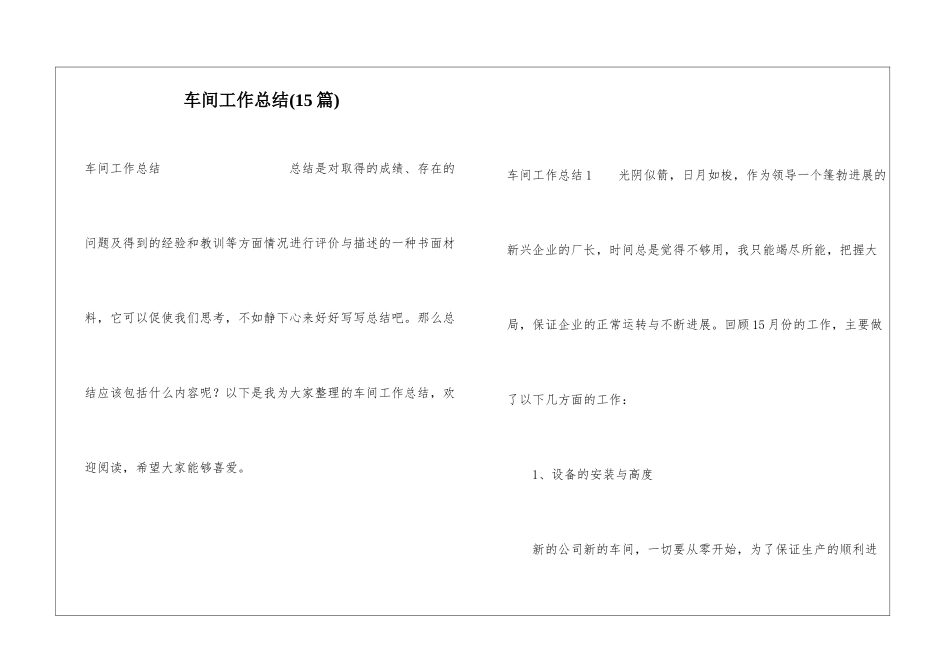

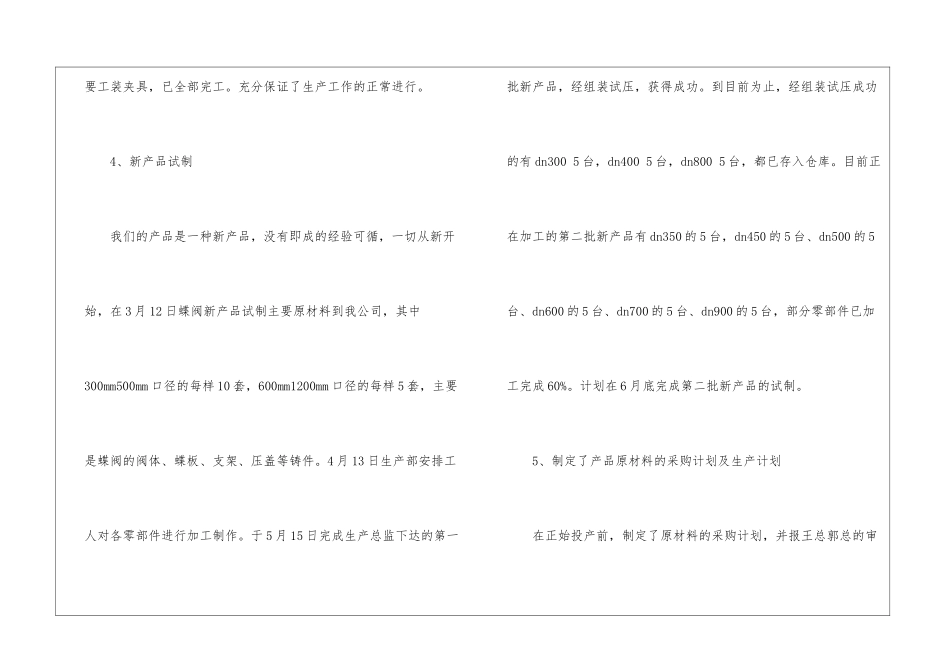

车间工作总结(15 篇)车间工作总结 总结是对取得的成绩、存在的问题及得到的经验和教训等方面情况进行评价与描述的一种书面材料,它可以促使我们思考,不如静下心来好好写写总结吧。那么总结应该包括什么内容呢?以下是我为大家整理的车间工作总结,欢迎阅读,希望大家能够喜爱。车间工作总结 1 光阴似箭,日月如梭,作为领导一个篷勃进展的新兴企业的厂长,时间总是觉得不够用,我只能竭尽所能,把握大局,保证企业的正常运转与不断进展。回顾 15 月份的工作,主要做了以下几方面的工作: 1、设备的安装与高度 新的公司新的车间,一切要从零开始,为了保证生产的顺利进行,我一路跟进,从去年 12 月到今年 4 月相继安装调试 40 台机加工设备,其中立车 5 台,铣镗床 1 台,试压机一台,卧式车床 29 台,钻床 4 台。还监督安装了 6 台天车,其中 10t 的 2 台,5t 的 4 台。这些设备的正常使用,使生产慢慢走上正轨。 2、立体仓库建设 为了充分合理利用车间空间,法律规范仓库管理。在今年 2 月车间建立了标准件仓库并对物资进行了分类摆放,5 月份建立了成品及半成品立体仓库。现在车间所有的产成品及半成品都分门别类,整齐摆放,既美观了车间也拉高了工作效率。 3、工装夹具的制做 2 月底工装夹具原材到厂,我们进行了分类摆放,从 3 月 1 日开始制作工装夹具。至 4 月 12 日,共制作工装夹具 52 套(试压夹具11 套,阀座密封面加工夹具 22 套,斜度板 4 套,蝶板密封面加工夹具 11 套,刀架夹具 4 套),即蝶阀从口径 dn300 到 dn1200 的所有主要工装夹具,已全部完工。充分保证了生产工作的正常进行。 4、新产品试制 我们的产品是一种新产品,没有即成的经验可循,一切从新开始,在 3 月 12 日蝶阀新产品试制主要原材料到我公司,其中300mm500mm 口径的每样 10 套,600mm1200mm 口径的每样 5 套,主要是蝶阀的阀体、蝶板、支架、压盖等铸件。4 月 13 日生产部安排工人对各零部件进行加工制作。于 5 月 15 日完成生产总监下达的第一批新产品,经组装试压,获得成功。到目前为止,经组装试压成功的有 dn300 5 台,dn400 5 台,dn800 5 台,都已存入仓库。目前正在加工的第二批新产品有 dn350 的 5 台,dn450 的 5 台、dn500 的 5台、dn600 的 5 台、dn700 的 5 台、dn900 的 5 台,部分零部件已加工完成 60%。计划在 6 月底完成第...
