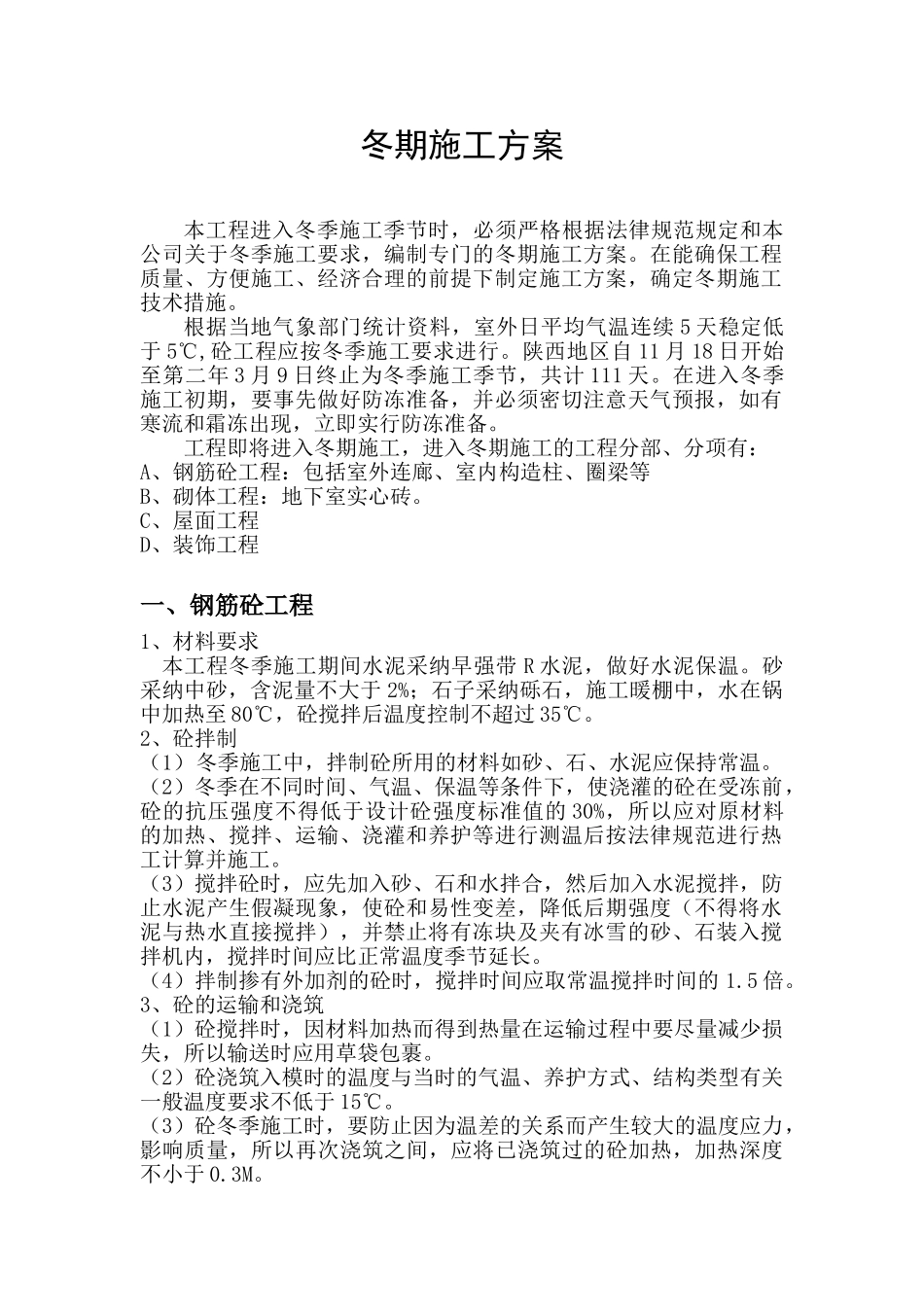

冬期施工方案本工程进入冬季施工季节时,必须严格根据法律规范规定和本公司关于冬季施工要求,编制专门的冬期施工方案
在能确保工程质量、方便施工、经济合理的前提下制定施工方案,确定冬期施工技术措施
根据当地气象部门统计资料,室外日平均气温连续 5 天稳定低于 5℃,砼工程应按冬季施工要求进行
陕西地区自 11 月 18 日开始至第二年 3 月 9 日终止为冬季施工季节,共计 111 天
在进入冬季施工初期,要事先做好防冻准备,并必须密切注意天气预报,如有寒流和霜冻出现,立即实行防冻准备
工程即将进入冬期施工,进入冬期施工的工程分部、分项有:A、钢筋砼工程:包括室外连廊、室内构造柱、圈梁等B、砌体工程:地下室实心砖

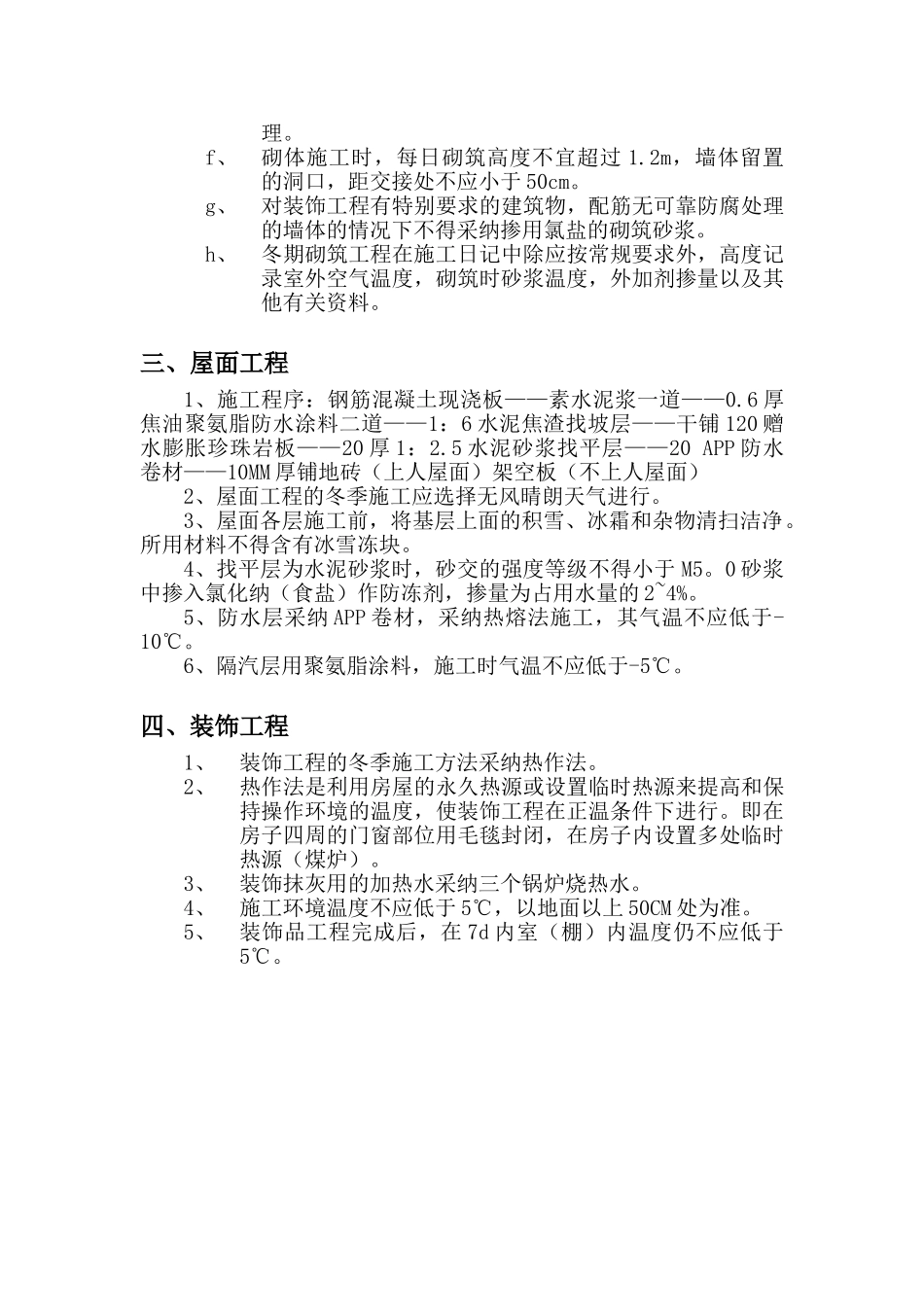

C、屋面工程D、装饰工程一、钢筋砼工程1、材料要求本工程冬季施工期间水泥采纳早强带 R 水泥,做好水泥保温
砂采纳中砂,含泥量不大于 2%;石子采纳砾石,施工暖棚中,水在锅中加热至 80℃,砼搅拌后温度控制不超过 35℃
2、砼拌制(1)冬季施工中,拌制砼所用的材料如砂、石、水泥应保持常温
(2)冬季在不同时间、气温、保温等条件下,使浇灌的砼在受冻前,砼的抗压强度不得低于设计砼强度标准值的 30%,所以应对原材料的加热、搅拌、运输、浇灌和养护等进行测温后按法律规范进行热工计算并施工
(3)搅拌砼时,应先加入砂、石和水拌合,然后加入水泥搅拌,防止水泥产生假凝现象,使砼和易性变差,降低后期强度(不得将水泥与热水直接搅拌),并禁止将有冻块及夹有冰雪的砂、石装入搅拌机内,搅拌时间应比正常温度季节延长
(4)拌制掺有外加剂的砼时,搅拌时间应取常温搅拌时间的 1
3、砼的运输和浇筑(1)砼搅拌时,因材料加热而得到热量在运输过程中要尽量减少损失,所以输送时应用草袋包裹
(2)砼浇筑入模时的温度与当时的气温、养护方式、结构类型有关一般温度要求不低于 15℃

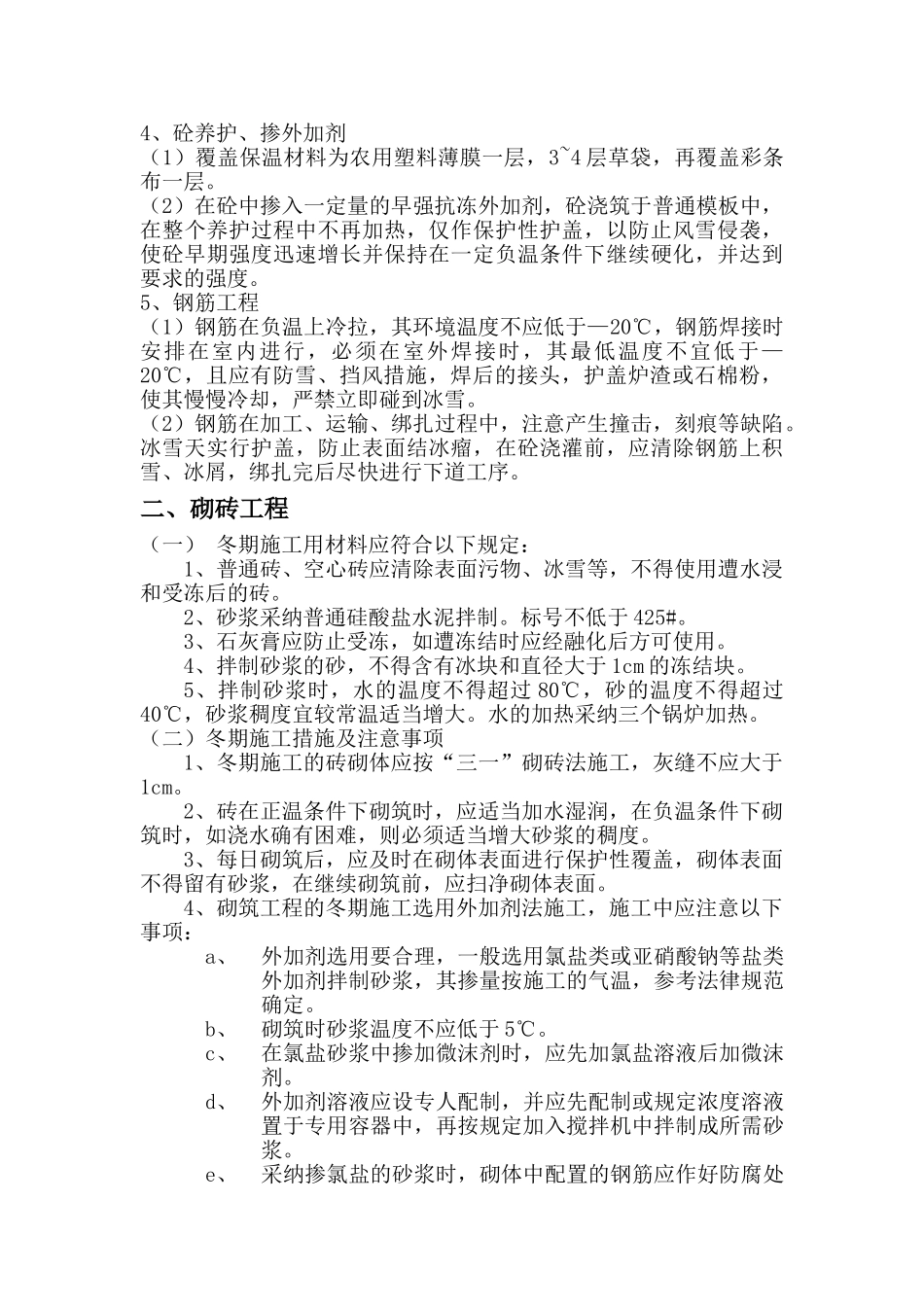

(3)砼冬季施工时,
