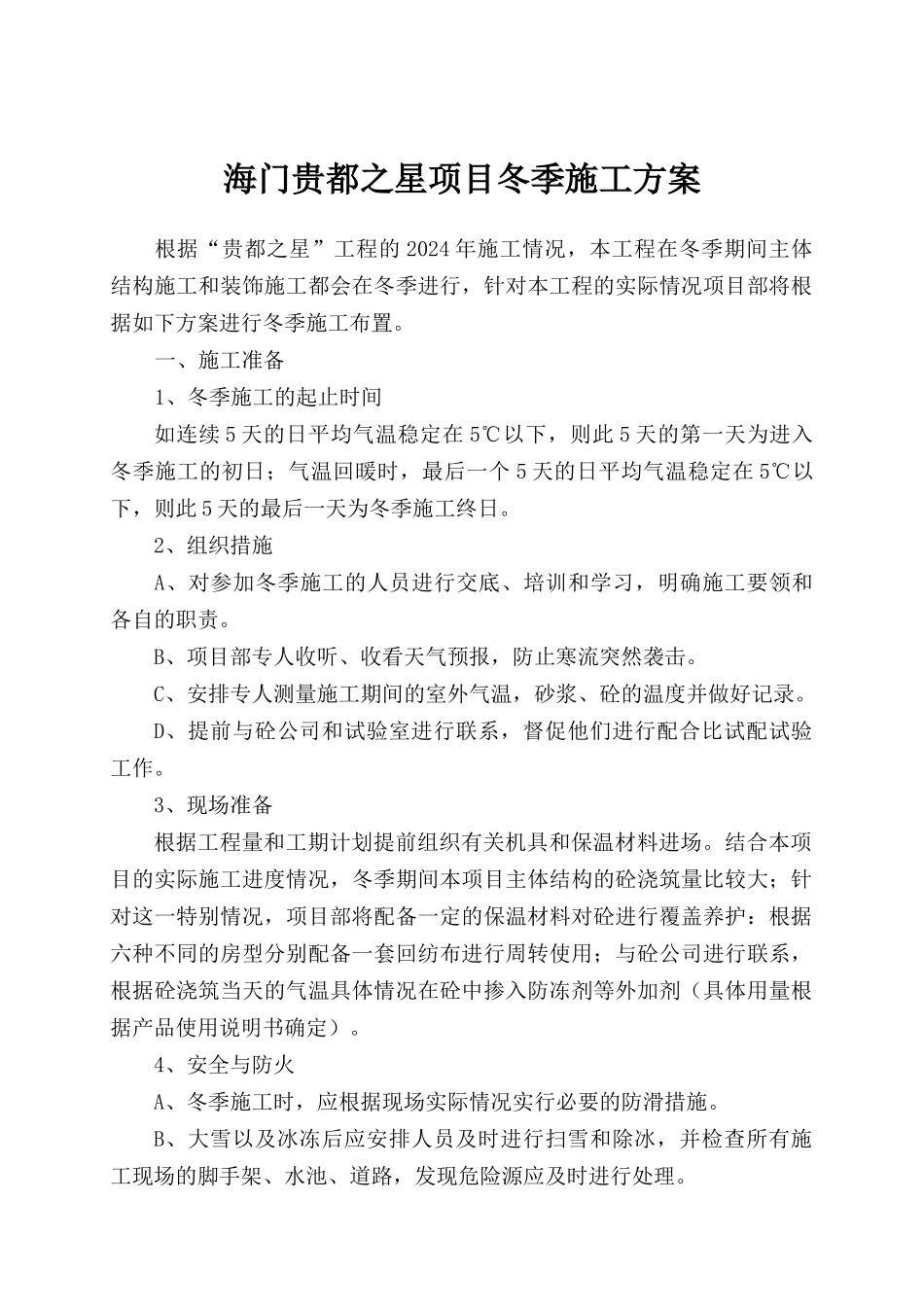

海门贵都之星项目冬季施工方案根据“贵都之星”工程的 2024 年施工情况,本工程在冬季期间主体结构施工和装饰施工都会在冬季进行,针对本工程的实际情况项目部将根据如下方案进行冬季施工布置
一、施工准备1、冬季施工的起止时间如连续 5 天的日平均气温稳定在 5℃以下,则此 5 天的第一天为进入冬季施工的初日;气温回暖时,最后一个 5 天的日平均气温稳定在 5℃以下,则此 5 天的最后一天为冬季施工终日
2、组织措施 A、对参加冬季施工的人员进行交底、培训和学习,明确施工要领和各自的职责
B、项目部专人收听、收看天气预报,防止寒流突然袭击
C、安排专人测量施工期间的室外气温,砂浆、砼的温度并做好记录
D、提前与砼公司和试验室进行联系,督促他们进行配合比试配试验工作
3、现场准备根据工程量和工期计划提前组织有关机具和保温材料进场
结合本项目的实际施工进度情况,冬季期间本项目主体结构的砼浇筑量比较大;针对这一特别情况,项目部将配备一定的保温材料对砼进行覆盖养护:根据六种不同的房型分别配备一套回纺布进行周转使用;与砼公司进行联系,根据砼浇筑当天的气温具体情况在砼中掺入防冻剂等外加剂(具体用量根据产品使用说明书确定)
4、安全与防火A、冬季施工时,应根据现场实际情况实行必要的防滑措施
B、大雪以及冰冻后应安排人员及时进行扫雪和除冰,并检查所有施工现场的脚手架、水池、道路,发现危险源应及时进行处理
C、加强施工现场的火源管理;电源开关、控制箱等应安排人员进行管理,防止漏电和触电
二、砼施工1、材料A、冬季施工的砼,为了缩短养护时间,应使用硅酸盐水泥或普通硅酸盐水泥,并在砼中加入早强剂,水泥以及早强剂的用量根据商品砼公司的配合比单
B、为了减少冻害,应将配合比中的用水量降低至最低限度
办法是:控制坍落度,加入减水剂,减水剂应使用高效减水剂

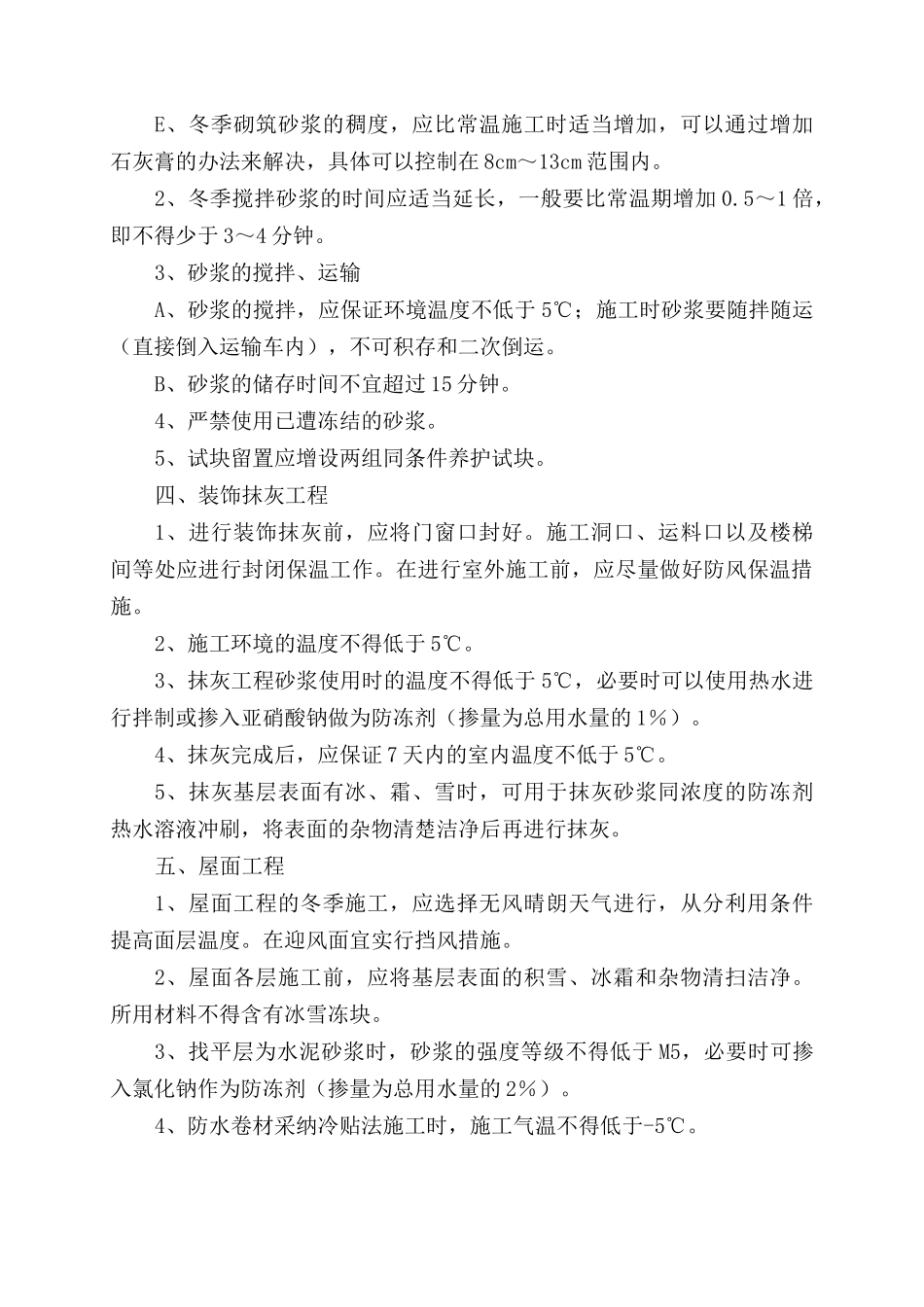

2、砼的运输和浇筑A、冬季施工用砼的运输,应使热量损
