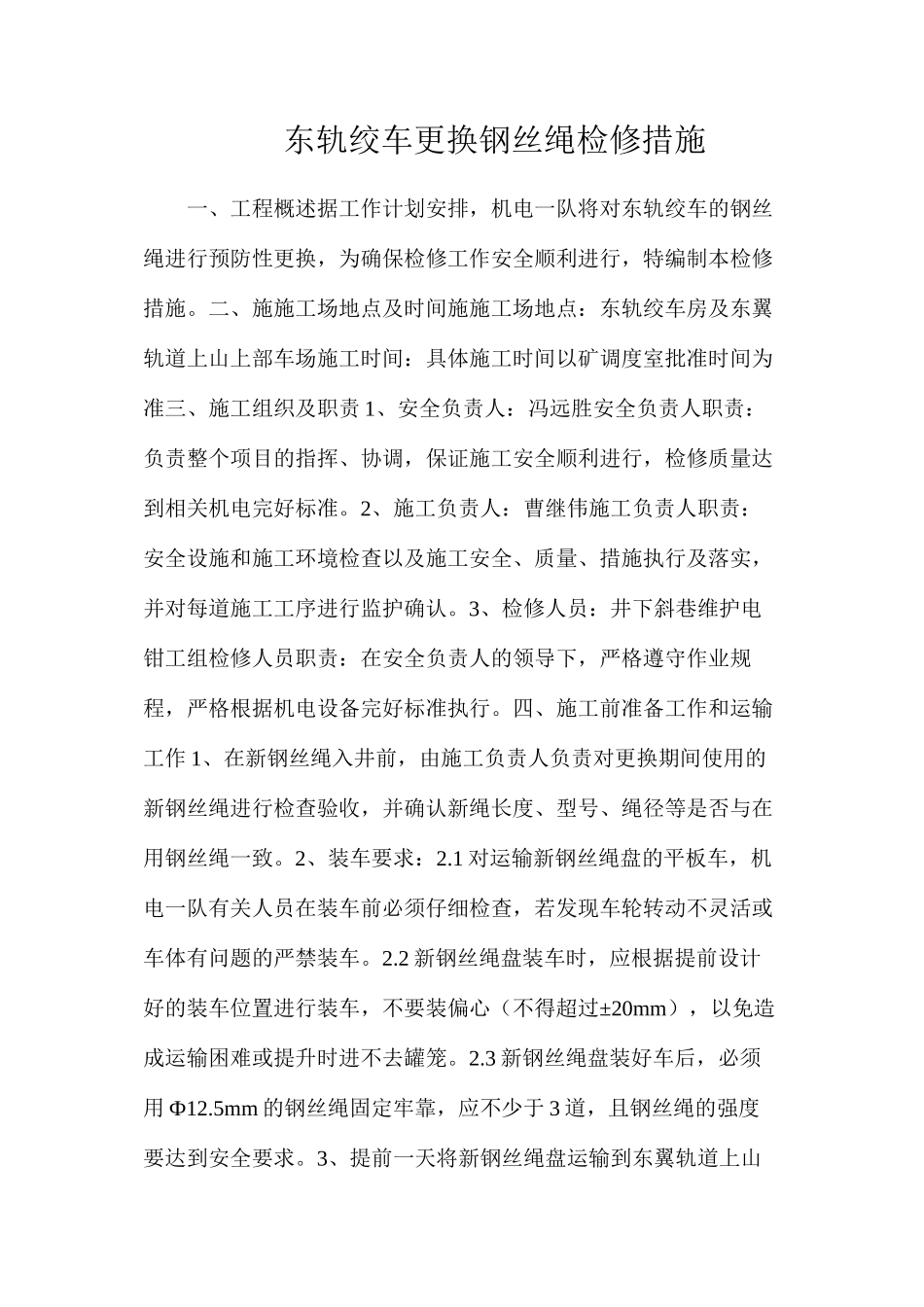

东轨绞车更换钢丝绳检修措施一、工程概述据工作计划安排,机电一队将对东轨绞车的钢丝绳进行预防性更换,为确保检修工作安全顺利进行,特编制本检修措施
二、施施工场地点及时间施施工场地点:东轨绞车房及东翼轨道上山上部车场施工时间:具体施工时间以矿调度室批准时间为准三、施工组织及职责 1、安全负责人:冯远胜安全负责人职责:负责整个项目的指挥、协调,保证施工安全顺利进行,检修质量达到相关机电完好标准
2、施工负责人:曹继伟施工负责人职责:安全设施和施工环境检查以及施工安全、质量、措施执行及落实,并对每道施工工序进行监护确认
3、检修人员:井下斜巷维护电钳工组检修人员职责:在安全负责人的领导下,严格遵守作业规程,严格根据机电设备完好标准执行
四、施工前准备工作和运输工作 1、在新钢丝绳入井前,由施工负责人负责对更换期间使用的新钢丝绳进行检查验收,并确认新绳长度、型号、绳径等是否与在用钢丝绳一致
2、装车要求:2
1 对运输新钢丝绳盘的平板车,机电一队有关人员在装车前必须仔细检查,若发现车轮转动不灵活或车体有问题的严禁装车
2 新钢丝绳盘装车时,应根据提前设计好的装车位置进行装车,不要装偏心(不得超过±20mm),以免造成运输困难或提升时进不去罐笼
3 新钢丝绳盘装好车后,必须用 Ф12
5mm 的钢丝绳固定牢靠,应不少于 3 道,且钢丝绳的强度要达到安全要求

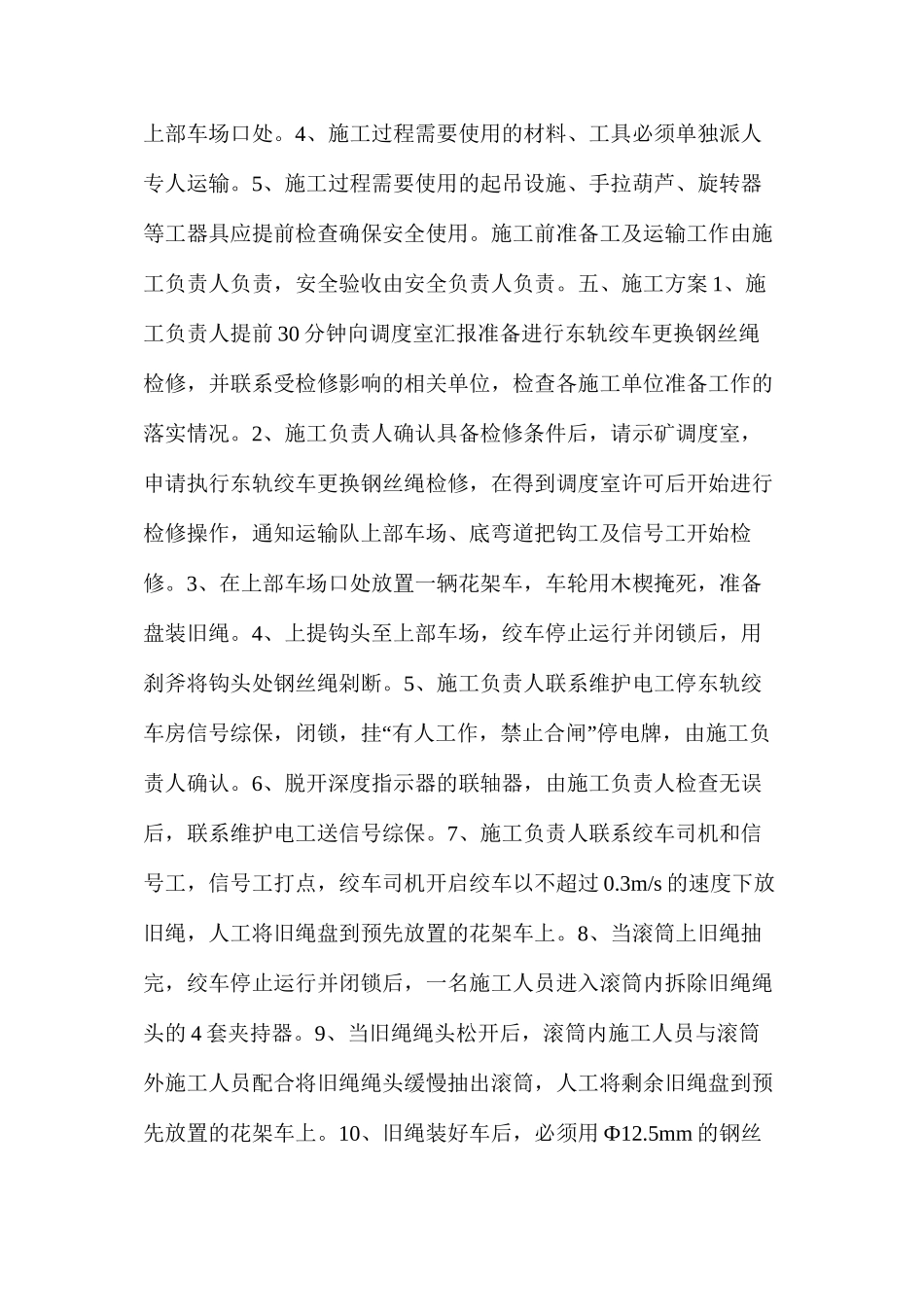

3、提前一天将新钢丝绳盘运输到东翼轨道上山上部车场口处
4、施工过程需要使用的材料、工具必须单独派人专人运输
5、施工过程需要使用的起吊设施、手拉葫芦、旋转器等工器具应提前检查确保安全使用
施工前准备工及运输工作由施工负责人负责,安全验收由安全负责人负责
五、施工方案 1、施工负责人提前 30 分钟向调度室汇报准备进行东轨绞车更换钢丝绳检修,并联系受检修影响的相关单位,检查各施工单位准备工作的落实情况

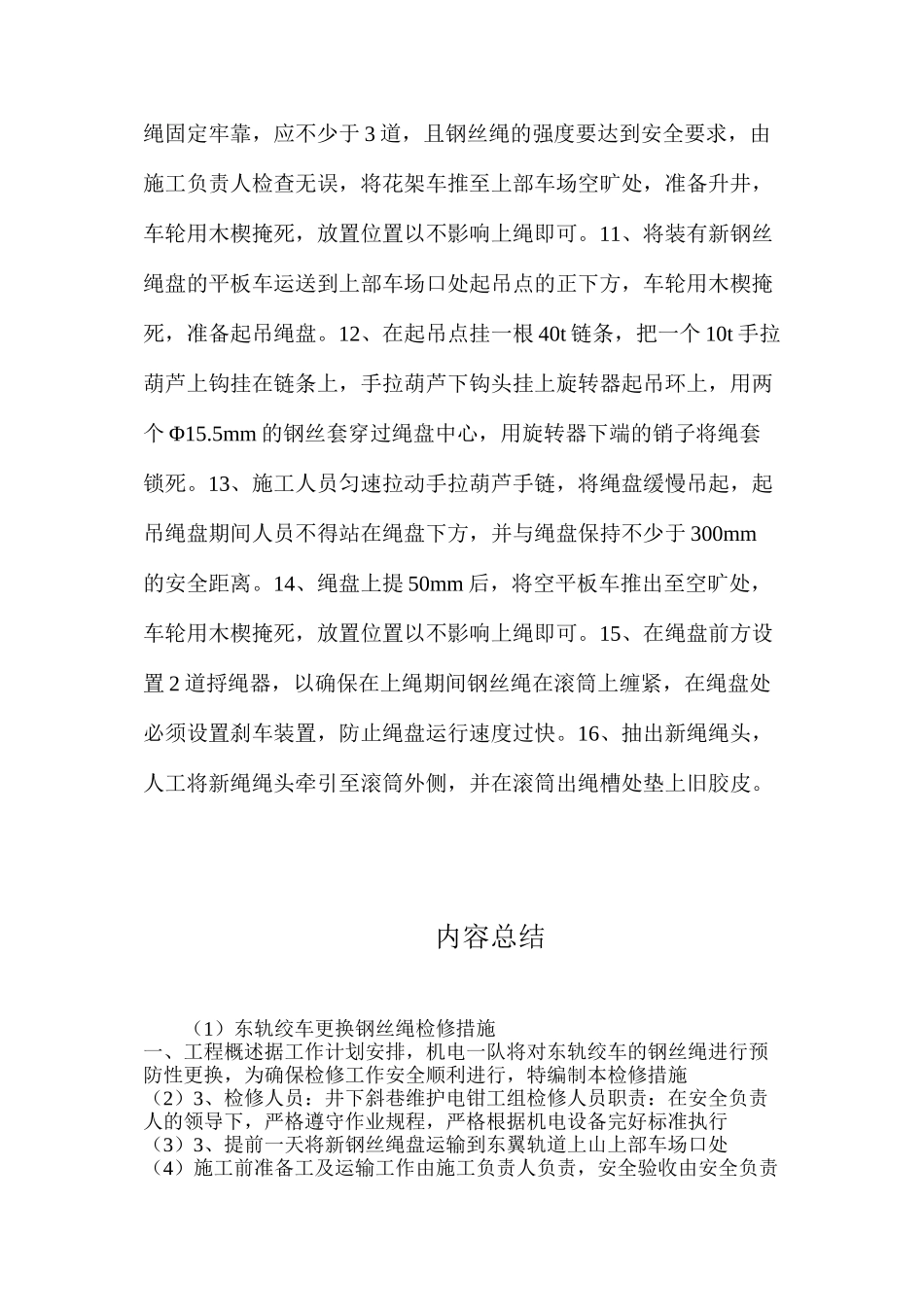

2、施工负责人确认具备
