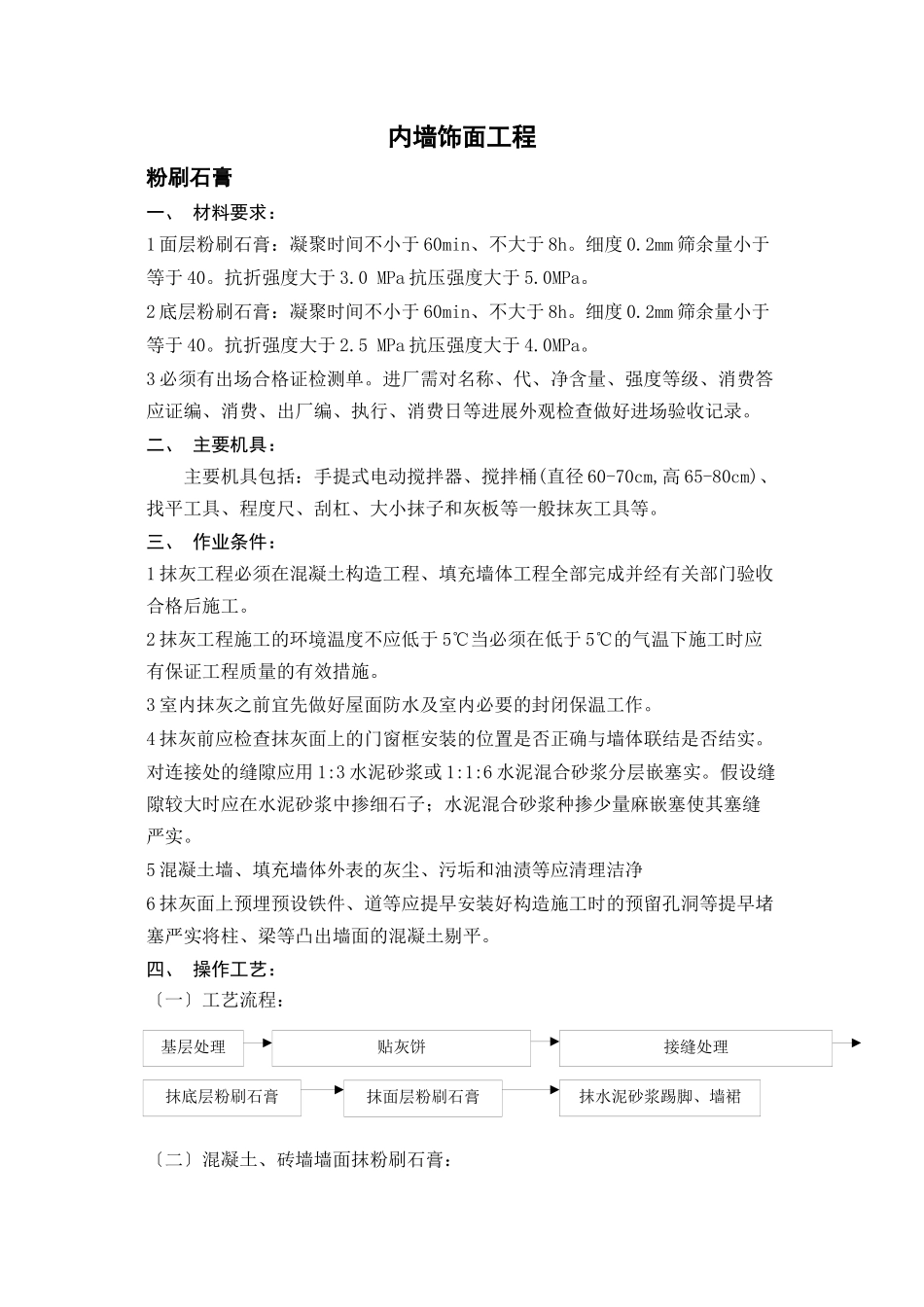

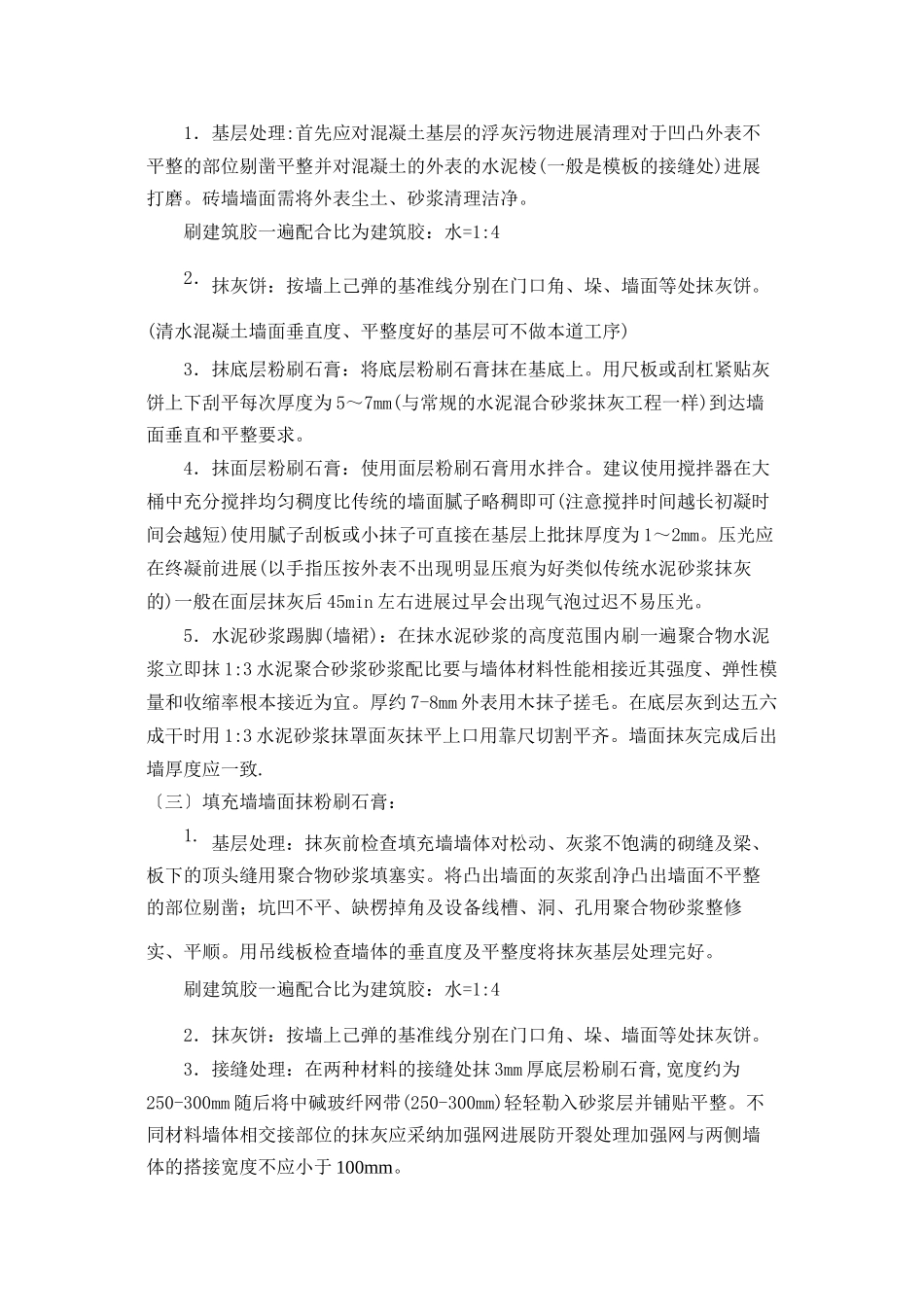

内墙饰面工程粉刷石膏一、 材料要求:1 面层粉刷石膏:凝聚时间不小于 60min、不大于 8h。细度 0.2mm 筛余量小于等于 40。抗折强度大于 3.0 MPa 抗压强度大于 5.0MPa。2 底层粉刷石膏:凝聚时间不小于 60min、不大于 8h。细度 0.2mm 筛余量小于等于 40。抗折强度大于 2.5 MPa 抗压强度大于 4.0MPa。3 必须有出场合格证检测单。进厂需对名称、代、净含量、强度等级、消费答应证编、消费、出厂编、执行、消费日等进展外观检查做好进场验收记录。二、 主要机具:主要机具包括:手提式电动搅拌器、搅拌桶(直径 60-70cm,高 65-80cm)、找平工具、程度尺、刮杠、大小抹子和灰板等一般抹灰工具等。三、 作业条件:1 抹灰工程必须在混凝土构造工程、填充墙体工程全部完成并经有关部门验收合格后施工。2 抹灰工程施工的环境温度不应低于 5℃当必须在低于 5℃的气温下施工时应有保证工程质量的有效措施。3 室内抹灰之前宜先做好屋面防水及室内必要的封闭保温工作。4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确与墙体联结是否结实。对连接处的缝隙应用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆分层嵌塞实。假设缝隙较大时应在水泥砂浆中掺细石子;水泥混合砂浆种掺少量麻嵌塞使其塞缝严实。5 混凝土墙、填充墙体外表的灰尘、污垢和油渍等应清理洁净6 抹灰面上预埋预设铁件、道等应提早安装好构造施工时的预留孔洞等提早堵塞严实将柱、梁等凸出墙面的混凝土剔平。四、 操作工艺:〔一〕工艺流程:〔二〕混凝土、砖墙墙面抹粉刷石膏:基层处理贴灰饼接缝处理抹底层粉刷石膏抹水泥砂浆踢脚、墙裙抹面层粉刷石膏1.基层处理:首先应对混凝土基层的浮灰污物进展清理对于凹凸外表不平整的部位剔凿平整并对混凝土的外表的水泥棱(一般是模板的接缝处)进展打磨。砖墙墙面需将外表尘土、砂浆清理洁净。刷建筑胶一遍配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线分别在门口角、垛、墙面等处抹灰饼。(清水混凝土墙面垂直度、平整度好的基层可不做本道工序) 3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。用尺板或刮杠紧贴灰饼上下刮平每次厚度为 5~7mm(与常规的水泥混合砂浆抹灰工程一样)到达墙面垂直和平整要求。4.抹面层粉刷石膏:使用面层粉刷石膏用水拌合。建议使用搅拌器在大桶中充分搅拌均匀稠度比传统的墙面腻子略稠即可(注意搅拌时间越长初凝时间会越短)使用腻子刮板或小抹子可直接在基层上批抹厚度为 1~2mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
