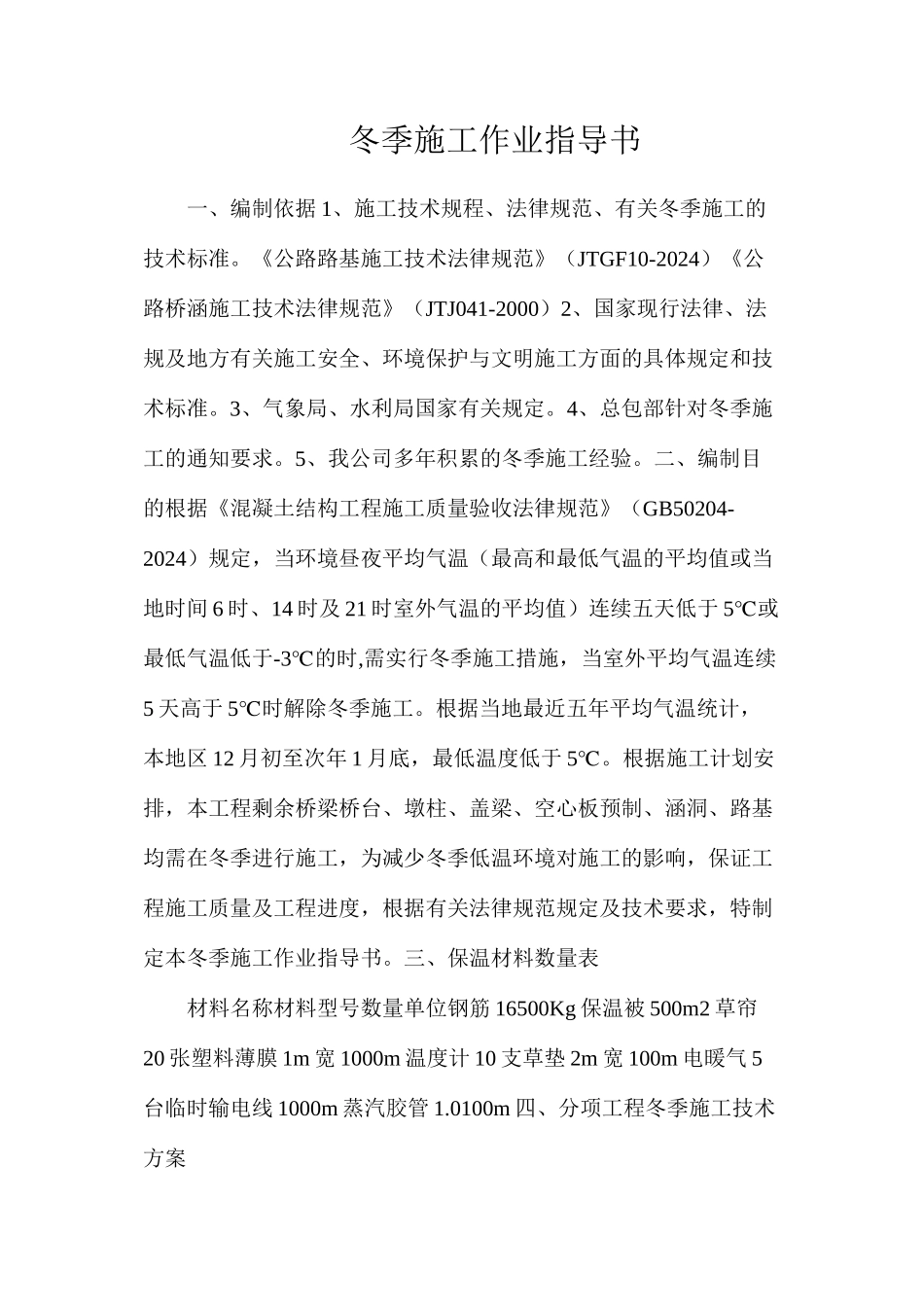

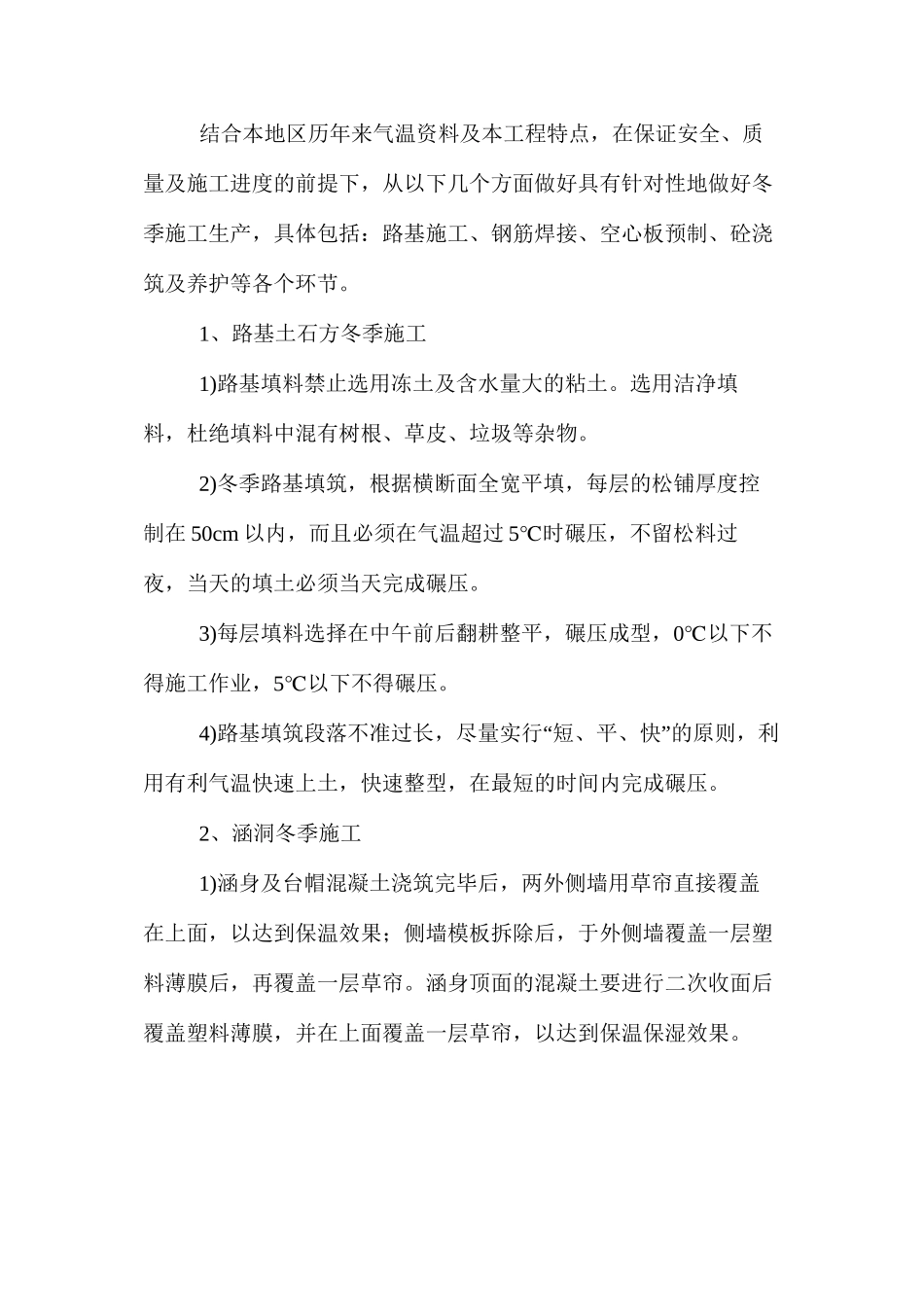

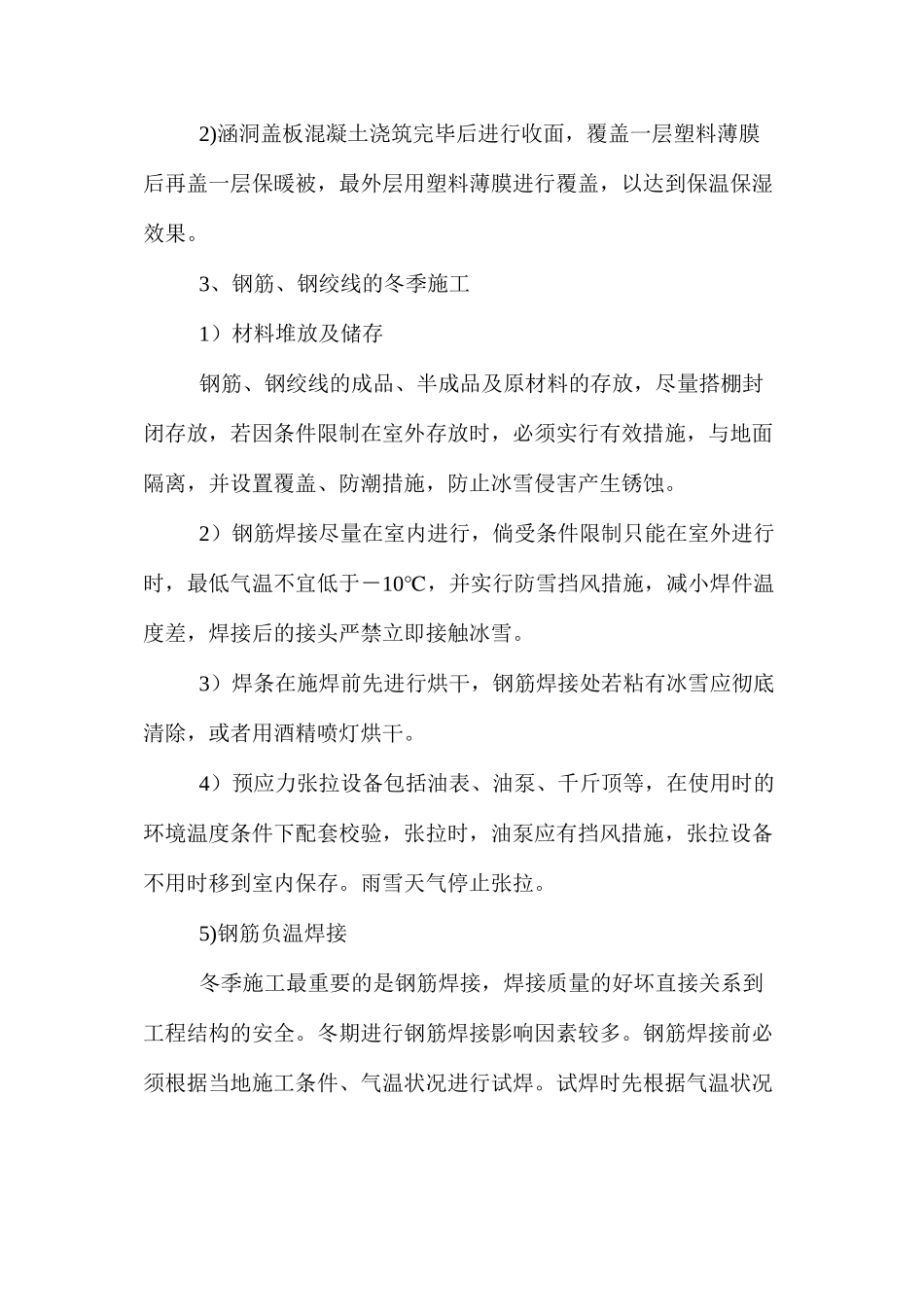

冬季施工作业指导书一、编制依据 1、施工技术规程、法律规范、有关冬季施工的技术标准。《公路路基施工技术法律规范》(JTGF10-2024)《公路桥涵施工技术法律规范》(JTJ041-2000)2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。3、气象局、水利局国家有关规定。4、总包部针对冬季施工的通知要求。5、我公司多年积累的冬季施工经验。二、编制目的根据《混凝土结构工程施工质量验收法律规范》(GB50204-2024)规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续五天低于 5℃或最低气温低于-3℃的时,需实行冬季施工措施,当室外平均气温连续5 天高于 5℃时解除冬季施工。根据当地最近五年平均气温统计,本地区 12 月初至次年 1 月底,最低温度低于 5℃。根据施工计划安排,本工程剩余桥梁桥台、墩柱、盖梁、空心板预制、涵洞、路基均需在冬季进行施工,为减少冬季低温环境对施工的影响,保证工程施工质量及工程进度,根据有关法律规范规定及技术要求,特制定本冬季施工作业指导书。三、保温材料数量表材料名称材料型号数量单位钢筋 16500Kg 保温被 500m2 草帘20 张塑料薄膜 1m 宽 1000m 温度计 10 支草垫 2m 宽 100m 电暖气 5台临时输电线 1000m 蒸汽胶管 1.0100m 四、分项工程冬季施工技术方案结合本地区历年来气温资料及本工程特点,在保证安全、质量及施工进度的前提下,从以下几个方面做好具有针对性地做好冬季施工生产,具体包括:路基施工、钢筋焊接、空心板预制、砼浇筑及养护等各个环节。1、路基土石方冬季施工1)路基填料禁止选用冻土及含水量大的粘土。选用洁净填料,杜绝填料中混有树根、草皮、垃圾等杂物。2)冬季路基填筑,根据横断面全宽平填,每层的松铺厚度控制在 50cm 以内,而且必须在气温超过 5℃时碾压,不留松料过夜,当天的填土必须当天完成碾压。3)每层填料选择在中午前后翻耕整平,碾压成型,0℃以下不得施工作业,5℃以下不得碾压。4)“”路基填筑段落不准过长,尽量实行 短、平、快 的原则,利用有利气温快速上土,快速整型,在最短的时间内完成碾压。2、涵洞冬季施工1)涵身及台帽混凝土浇筑完毕后,两外侧墙用草帘直接覆盖在上面,以达到保温效果;侧墙模板拆除后,于外侧墙覆盖一层塑料薄膜后,再覆盖一层草帘。涵身顶面的混凝土要进行二次收面后覆盖塑料薄膜,并在上面覆盖一层草...
