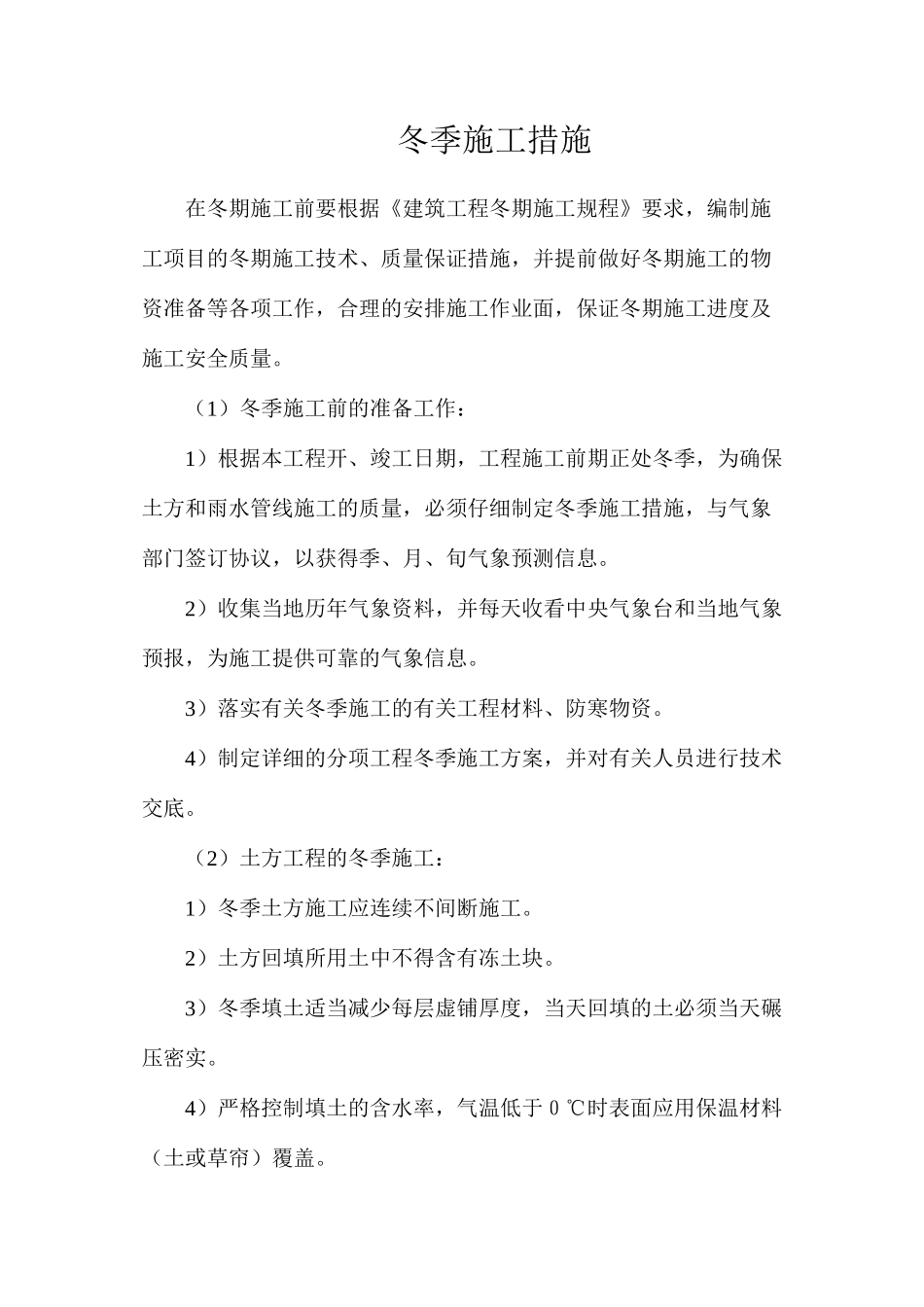

冬季施工措施在冬期施工前要根据《建筑工程冬期施工规程》要求,编制施工项目的冬期施工技术、质量保证措施,并提前做好冬期施工的物资准备等各项工作,合理的安排施工作业面,保证冬期施工进度及施工安全质量
(1)冬季施工前的准备工作:1)根据本工程开、竣工日期,工程施工前期正处冬季,为确保土方和雨水管线施工的质量,必须仔细制定冬季施工措施,与气象部门签订协议,以获得季、月、旬气象预测信息
2)收集当地历年气象资料,并每天收看中央气象台和当地气象预报,为施工提供可靠的气象信息
3)落实有关冬季施工的有关工程材料、防寒物资
4)制定详细的分项工程冬季施工方案,并对有关人员进行技术交底
(2)土方工程的冬季施工:1)冬季土方施工应连续不间断施工
2)土方回填所用土中不得含有冻土块
3)冬季填土适当减少每层虚铺厚度,当天回填的土必须当天碾压密实
4)严格控制填土的含水率,气温低于0℃时表面应用保温材料(土或草帘)覆盖

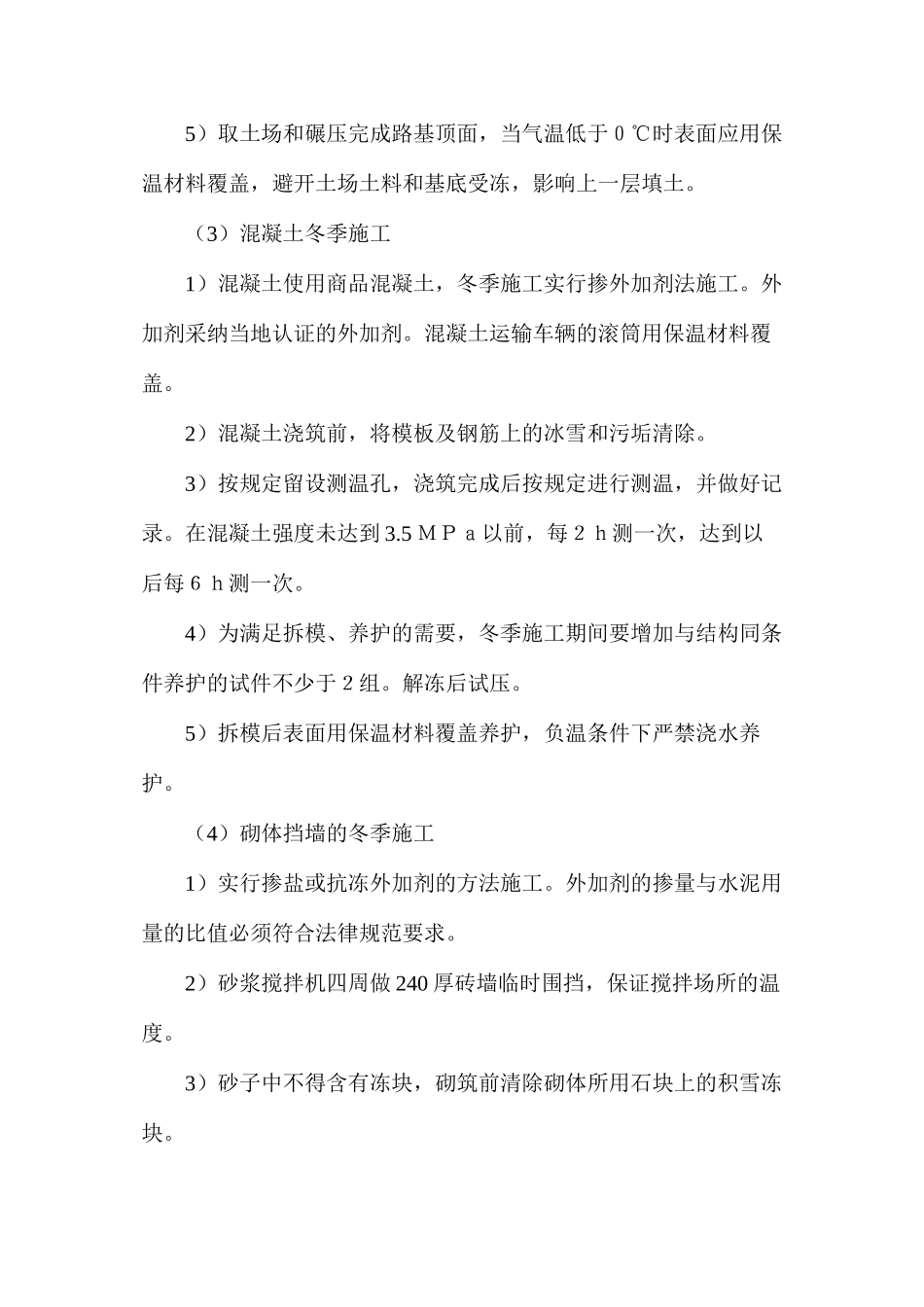

5)取土场和碾压完成路基顶面,当气温低于0℃时表面应用保温材料覆盖,避开土场土料和基底受冻,影响上一层填土
(3)混凝土冬季施工1)混凝土使用商品混凝土,冬季施工实行掺外加剂法施工
外加剂采纳当地认证的外加剂
混凝土运输车辆的滚筒用保温材料覆盖
2)混凝土浇筑前,将模板及钢筋上的冰雪和污垢清除
3)按规定留设测温孔,浇筑完成后按规定进行测温,并做好记录
在混凝土强度未达到 3
5 MPa以前,每2h测一次,达到以后每6h测一次
4)为满足拆模、养护的需要,冬季施工期间要增加与结构同条件养护的试件不少于2组
5)拆模后表面用保温材料覆盖养护,负温条件下严禁浇水养护
(4)砌体挡墙的冬季施工1)实行掺盐或抗冻外加剂的方法施工
外加剂的掺量与水泥用量的比值必须符合法律规范要求
2)砂浆搅拌机四周做 240 厚砖墙临时围挡,保证搅拌场所的温度
3)砂子中不得含有冻块,砌筑前
