冬季沥青面层施工措施一、编制依据1、《公路沥青路面施工技术法律规范》JTJF40-20242、《公路工程质量检验评定标准》JTJF80/1-2024二、冬季施工安排2024 年 12 月 6 日-12 月 7 日摊铺非机动车道沥青面层下面层,施工时间安排在早上 10 点至下午的 4 点
为保证沥青路面施工质量,施工期间,按法律规范规定实行相应措施,做好冬季施工防护
三、试验路段铺筑通过铺筑试验路段,验证生产配合比,检验施工方案、施工工艺及操作规程的适用性,确定本工程的施工方法,为沥青路面的正常施工提供技术依据,主要内容有:① 确定各层沥青混合料的施工配合比
② 确定各沥青面层的调平方法,掌握使用性能
③ 确定与拌和机生产能力相适应的摊铺速度
④ 确定各层的松铺系数
⑤ 确定压实机具的种类、组合方式,确定碾压方式、顺序、速度及遍数
⑥ 拌和、运输、摊铺、碾压等工序连续施工的合理衔接与配合方式

⑦ 接缝的正确处理方法
⑧ 确定每天合理的作业段长度,修改施工组织计划
⑨ 沥青封层的施工方法,沥青的种类、喷洒方法、喷洒温度、合理的沥青用量、透层的矿料用量、碾压方式等
四、混合料的摊铺沥青砼底面层沥青砼摊铺采纳基准钢丝调平
中面层和上面层沥青砼摊铺采纳非接触式基准梁进行调平,施工方法、程序与下面层相同
每个工作面采纳两台摊铺机联合摊铺作业,该摊铺机装有可调的活动熨平板,可自动电加热,装有可调振幅的震动夯板
沥青混合料摊铺方式和作业注意事项如下:(1)下承层的检验与准备铺筑沥青砼下面层前,水泥稳定碎石基层及沥青下封层应得到监理工程师认可,并且清扫干净,表面无污染、杂物
铺筑下面层沥青砼前放出两侧的支撑杆,间距为 10m,每长100~200m 为一段,拉力应不小于 800N,同时正确放出基准钢丝的标高,并固定在横杆上,设专人进行核查并看管

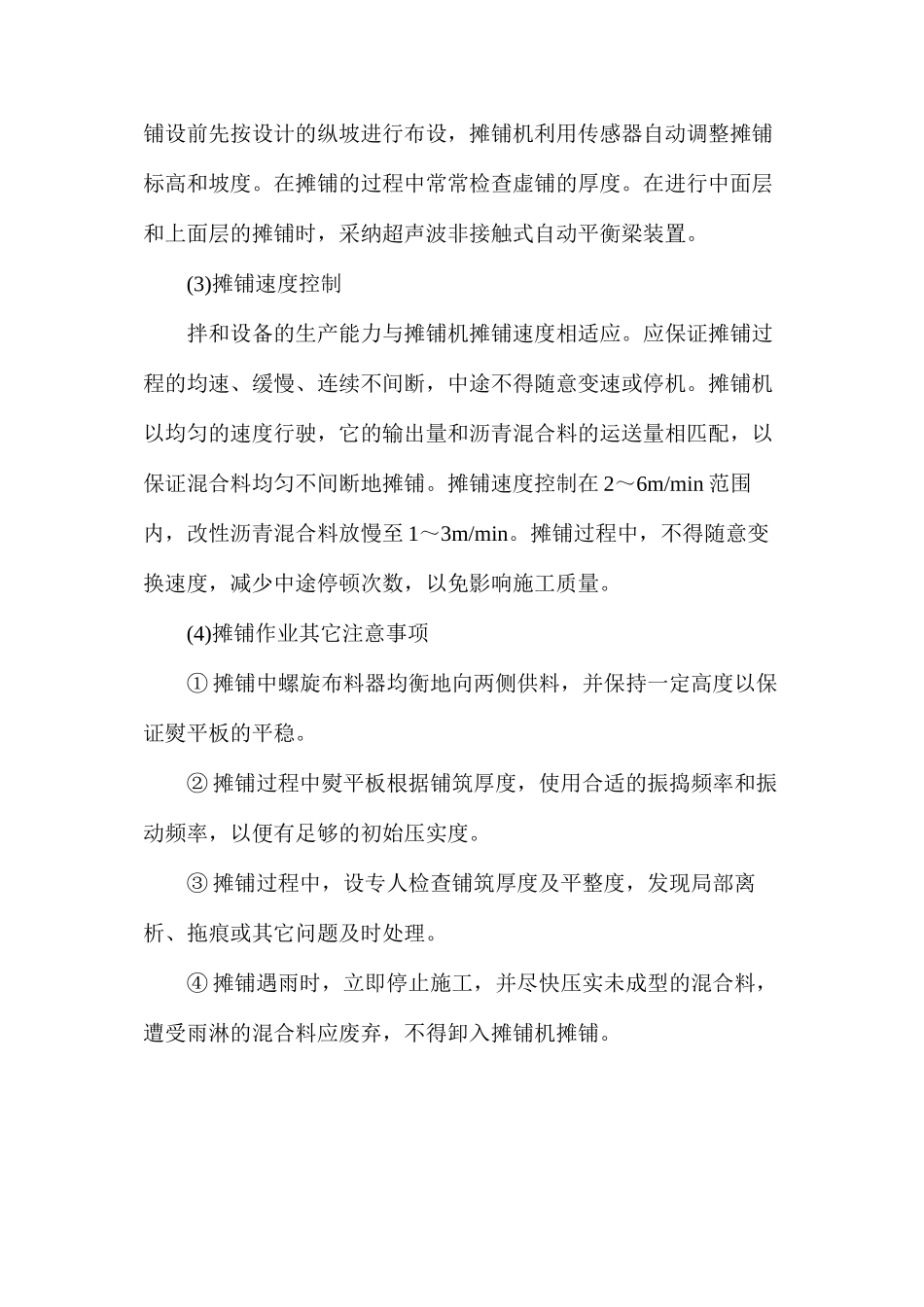

(2)摊铺层厚、标高、坡度控制我公司配备的摊铺机
